Zateplení a podlahy bez chyb: kontrolní body ETICS, tepelných mostů a skladeb
Krátká odpověď: u zateplení fasády rozhoduje lepení a kotvení desek, výztužná vrstva s perlinkou a detaily kolem oken a soklu. U podlah rozhoduje skladba a hlavně vyzrání potěru měřené na zbytkovou vlhkost, ne podle kalendáře. Chyby v obou případech zmizí pod finální vrstvou. Praskliny na fasádě a odchlípnuté podlahy pak řešíte jako reklamaci. Levnější je zkontrolovat to včas.
Zateplení a podlahy mají jedno společné. Vypadají hotově dřív, než opravdu hotové jsou. Fasáda vypadá dobře i s bodovým lepením. Podlaha vypadá suchá i vlhká. Rozdíl poznáte, jen když měříte a kontrolujete detaily, které za pár dní zmizí pod omítkou nebo dlažbou.
Příprava podkladu a lepení desek

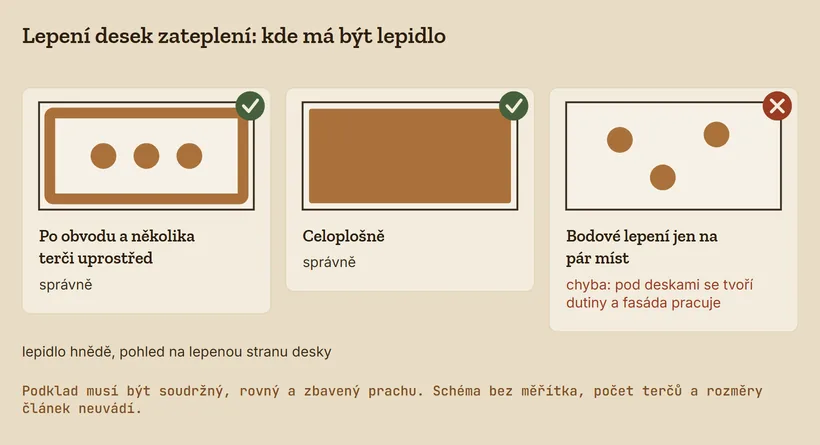

Zateplovací systém ETICS drží jen na podkladu, který je soudržný, rovný a zbavený prachu. Kontroluje se rovinnost stěny, protože na křivou stěnu se desky lepí špatně a vznikají mezery. Lepidlo se nanáší po obvodu desky a několika terči uprostřed, nebo celoplošně. Bodové lepení jen na pár míst je chyba, kvůli které se pod deskami tvoří dutiny a fasáda pracuje.
Volba izolantu se řeší už v projektu. Jestli minerální vata, nebo polystyren, a jaká tloušťka. Na porovnání tepelného odporu izolace jsem udělal kalkulačku, ať vidíte rozdíl mezi materiály a tloušťkami, aniž byste listovali katalogy: izolace PUR vs. minerální vata.
Kotvení, perlinka a rohy

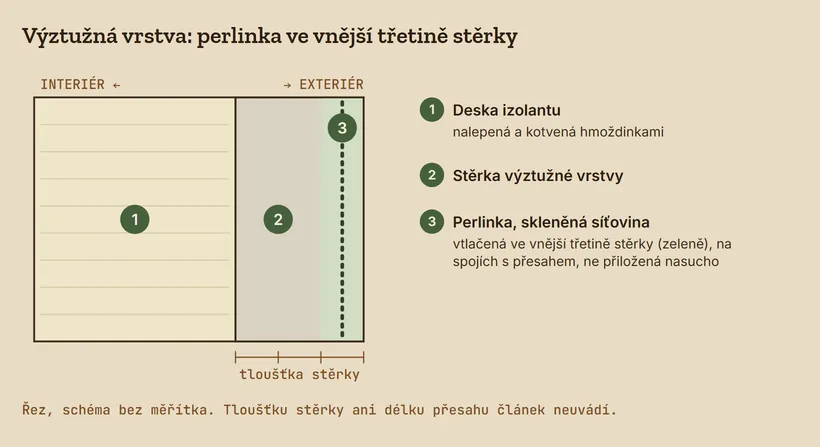

Desky se kromě lepení ještě mechanicky kotví hmoždinkami. Kontroluje se jejich počet na metr čtvereční, rozmístění, hloubka kotvení do nosného zdiva a zapuštění talířků. Do výztužné vrstvy se vtlačuje skleněná síťovina, perlinka. Musí být uložená ve vnější třetině stěrky a přesahovat na spojích, ne přiložená nasucho.

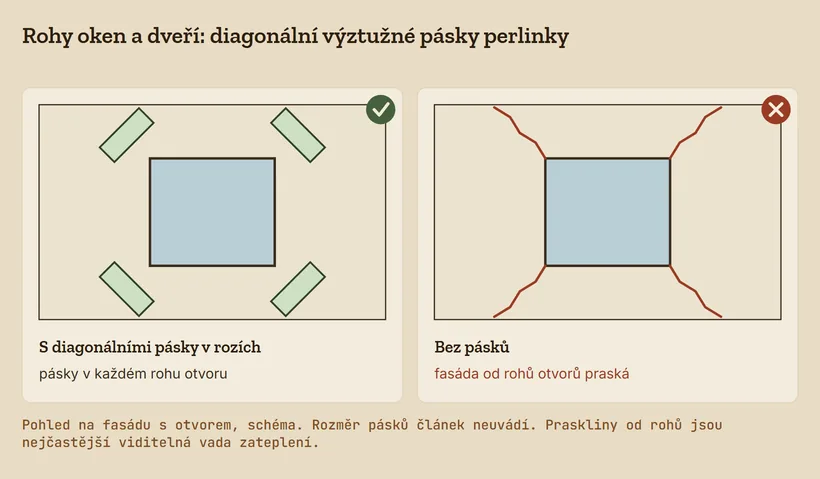

Rohy oken a dveří jsou nejnamáhavější místa. Sem patří diagonální výztužné pásky perlinky. Bez nich fasáda od rohů otvorů praská. Je to nejčastější viditelná vada zateplení a přitom se jí dá úplně předejít.
Detaily kolem oken a soklu
Detaily rozhodují o tom, jestli zateplení funguje, nebo jen vypadá. U ostění oken musí izolace navázat na okenní rám bez mezery a s těsnicí páskou. U soklu se řeší zakládací lišta, přechod na izolaci spodní stavby a ochrana proti odstřikující vodě. Špatně provedený sokl saje vlhkost a je to místo, kde zateplení nejčastěji selhává.
Tepelné mosty a jejich kontrola
Tepelný most je místo, kterým uniká víc tepla než okolím. Sokl, ostění, věnec, balkonová deska. Zevnitř se projeví studeným místem, na kterém v zimě kondenzuje voda a roste plíseň. Kontroluje se návaznost izolace ve všech detailech. Hotové zateplení se dá proměřit termovizí za nízkých venkovních teplot, kdy jsou mosty vidět jako teplejší pruhy.
Skladba a vyzrání podlah před pokládkou

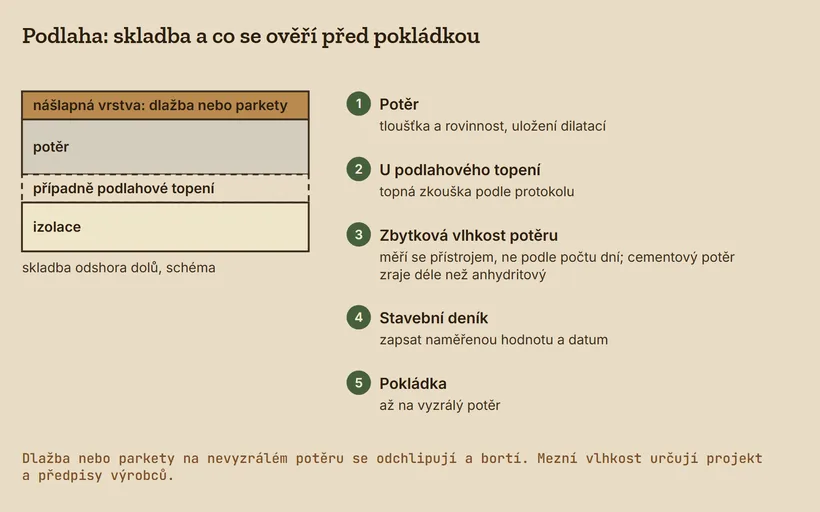

Podlaha není jen finální dlažba nebo parkety. Je to skladba: izolace, případně podlahové topení, potěr a nášlapná vrstva. Kontroluje se tloušťka a rovinnost potěru, uložení dilatací a u topení topná zkouška podle protokolu. Nejdůležitější je ale vyzrání potěru.
Cementový potěr zraje déle než anhydritový a rozhoduje zbytková vlhkost, ne počet dní. Měří se přístrojem, ne odhaduje. Na predikci schnutí potěru a topný protokol jsem udělal kalkulačku, ať víte, kdy je podlaha opravdu připravená: potěry: prediktor schnutí. Dlažba nebo parkety položené na nevyzrálý potěr se odchlipují a bortí.
Vlhkost konstrukcí před dalšími pracemi
Novostavba je plná zabudované vody. Z betonu, potěrů, omítek. Ta musí z konstrukce odejít, než se zakryje finální vrstvou. Když se zakryje předčasně, vlhkost zůstane uvnitř skladby. Tam dělá plíseň, odchlipuje podlahy a poškozuje obklady. Proto se před každou navazující prací měří zbytková vlhkost.
Tlak na termín tuhle fázi ohrožuje nejvíc. Firma chce dokončit, vy chcete bydlet. Ale vlhkost se nedá uspěchat. Naměřenou hodnotu a datum patří zapsat do stavebního deníku, aby bylo doložitelné, že se pokládalo na vyzrálý podklad.
Časté otázky
Jaké jsou nejčastější chyby u zateplení ETICS?
Bodové lepení desek místo celoplošného nebo obvodového, málo hmoždinek a jejich špatné rozmístění, přeplátované spáry desek u rohů oken a chybějící diagonální výztuž v rozích otvorů. Tyto chyby se projeví praskáním fasády a tepelnými mosty. Většina z nich zmizí pod omítkou, proto se kontrolují průběžně.
Co je tepelný most a jak se kontroluje?
Tepelný most je místo v konstrukci, kterým uniká víc tepla než okolím, typicky u soklu, ostění oken, věnce nebo balkonu. Projeví se studeným místem, na kterém v zimě kondenzuje voda a roste plíseň. Kontroluje se návaznost izolace v detailech a doměřením lze most odhalit termovizí za nízkých venkovních teplot.
Kdy je potěr dostatečně vyzrálý na pokládku podlahy?
Rozhoduje zbytková vlhkost potěru, ne počet dní. Cementový potěr potřebuje delší dobu než anhydritový a u podlahového topení navíc předchází topná zkouška podle protokolu. Zbytková vlhkost se měří přístrojem před pokládkou. Položení dlažby nebo parket na nevyzrálý potěr vede k odchlípnutí a bortění.
Proč hlídat vlhkost konstrukcí před dalšími pracemi?
Zabudovaná vlhkost z betonu, potěrů a omítek musí z konstrukce odejít, než se zakryje finální vrstvou. Když se zakryje předčasně, vlhkost zůstane uvnitř skladby, kde způsobuje plíseň, odchlípnutí podlah a poškození obkladů. Proto se před každou navazující prací měří zbytková vlhkost, ne odhaduje podle kalendáře.
Chystá se zateplení fasády nebo pokládka podlah a chcete mít jistotu?
Nezávazná konzultace zdarma Spočítat cenu dozoru →Související
Tento text je obecná orientace v tématu, ne posudek ke konkrétní stavbě. Uvedené kontrolní body a hodnoty vycházejí z běžné praxe a technologických předpisů platných k roku 2026. Konkrétní postupy, tolerance a mezní vlhkosti se řídí projektovou dokumentací a předpisy výrobců použitých systémů.
