BOZP na staveništi rodinného domu: co musí být zajištěno a kdo odpovídá za úraz
Krátká odpověď: za bezpečnost na staveništi odpovídá zhotovitel, a to nejen svým lidem. Zákon mu ukládá předcházet ohrožení života a zdraví všech osob, které se na staveništi zdržují s jeho vědomím. To jste i vy, když si jdete prohlédnout vlastní rozestavěný dům. Koordinátora BOZP na běžném rodinném domě většinou určovat nemusíte, ale plot, značení, zabezpečené výkopy, poučení návštěvy a přilba na hlavě platí pořád.
Nejčastější věta, kterou na stavbě slyším od majitele: „Já jsem tady doma, ne?“ Nejste. Od chvíle, kdy zhotovitel převzal staveniště, jste na jeho pracovišti. Váš pozemek, jeho odpovědnost, vaše přilba.
Ta věta má i druhou stranu. Když si v sobotu vlezete na rozestavěný strop bez zábradlí, propadnete nezakrytým prostupem pro schodiště a zjistí se, že staveniště nebylo oplocené a nikdo vás nikdy nepoučil, není to vaše hloupost. Je to porušení povinnosti někoho jiného.
Tenhle text je o tom, co všechno musí být na staveništi rodinného domu zajištěné, kdo to platí, kdo za to odpovídá a co se děje, když se stane úraz. Píšu ho z pozice dozoru, který na staveniště chodí jako návštěva a vidí obojí: firmy, které mají evidenci vstupů a přilby ve stavební buňce, i stavby, kde je vstup otevřený, výkop odkrytý a jediné značení je cedule od reklamní agentury.
Čísla, paragrafy a lhůty jsou uvedené podle znění platného v roce 2026. U každé skupiny pravidel píšu, ze kterého předpisu plynou, ať si to můžete ověřit sami.
Kdo za co na staveništi odpovídá
Bezpečnost na stavbě nemá jednoho majitele. Má několik rolí, které se doplňují, a spor po úrazu je skoro vždycky sporem o to, do které role zapadá konkrétní povinnost. Proto začínám tabulkou. Bez ní se v tom nedá vyznat ani po dvou článcích.
| Role | Kdo to u rodinného domu bývá | Za co odpovídá v BOZP |
|---|---|---|
| Zadavatel stavby | Vy jako stavebník | Určit koordinátora, když vznikne povinnost. Poslat oznámení na inspektorát práce. Zajistit zpracování plánu BOZP. Vytvořit koordinátorovi podmínky a zavázat zhotovitele ke spolupráci. § 14, § 15 zák. 309/2006 Sb. |
| Zhotovitel | Stavební firma, která převzala staveniště | Vlastní zabezpečení staveniště, poučení, ochranné pomůcky, evidence osob a předcházení ohrožení všech, kdo se tam s jeho vědomím zdržují. § 3 zák. 309/2006 Sb. |
| Stavbyvedoucí | Konkrétní člověk z firmy s autorizací | Odborné vedení stavby a řádné uspořádání staveniště a provozu na něm. Dodržení povinností k ochraně života a zdraví. § 164 zák. 283/2021 Sb. |
| Koordinátor BOZP | Externí odborně způsobilá osoba, u běžného rodinného domu obvykle vůbec | Plán BOZP, kontrolní dny, upozorňování na nedostatky, v krajním případě pokyn k přerušení prací. § 18 zák. 309/2006 Sb. |
| Technický dozor stavebníka | Nezávislý dozor, kterého si platíte vy | V BOZP nemá zákonnou odpovědnost za bezpečnost práce. Na staveništi je jako návštěva a nedostatky zapisuje. Povinný je jen u staveb z veřejných peněz. § 161 odst. 2 zák. 283/2021 Sb. |
| Živnostník bez zaměstnanců | Party na fakturu, subdodávka | Musí se řídit pokyny zhotovitele, používat ochranné pomůcky a nejpozději pět pracovních dnů před převzetím pracoviště nahlásit, čím může ohrozit ostatní. § 17 zák. 309/2006 Sb. |
Zdroj: zákon č. 309/2006 Sb., zákon č. 283/2021 Sb. (stavební zákon). Ověřeno v úplném znění předpisů, stav 2026.
Jedna věc z té tabulky překvapí skoro každého, kdo staví svépomocí. Rodinný dům je stavba pro bydlení, a u té musí stavebník zajistit odborné vedení stavbyvedoucím, i když si ji staví sám. Stavební dozor jako u kůlny nestačí. Vypustit koordinátora BOZP tedy u svépomoci můžete, vypustit odborné vedení ne.
Zdroj: § 159 odst. 2 zákona č. 283/2021 Sb.
Předání staveniště je okamžik, kdy se odpovědnost stěhuje
Do předání je to váš pozemek se vším všudy. Od předání je to pracoviště zhotovitele. Nařízení vlády to říká přímo: za uspořádání staveniště odpovídá ten zhotovitel, kterému bylo předáno a který je převzal.
Proto se předání dělá zápisem, ne podáním ruky. A do zápisu patří všechny známé skutečnosti významné pro bezpečnost osob, které se na staveništi budou zdržovat. Ne obecná formulka, ale konkrétní věci: kudy vede vzdušné vedení, kde je stará studna, kde končí únosná plocha pro techniku, odkud se dá vjet.
Zdroj: § 2 odst. 3 nařízení vlády č. 591/2006 Sb.
Co si z toho odnést jako stavebník: zápis o předání staveniště je jediný papír, kterým dokážete, že jste zhotovitele na známé riziko upozornili. Když ho neuděláte a někdo se zraní o věc, o které jste věděli, obrátí se to proti vám. Fotky pozemku před předáním stojí deset minut a mají po celou stavbu cenu.
01 / 04 · Za koho se odpovídá
Zhotovitel neodpovídá jen za své lidi
Tohle je nejpřehlíženější věta celého tématu a stojí v zákoníku práce. Povinnost zaměstnavatele zajišťovat bezpečnost a ochranu zdraví při práci se vztahuje na všechny fyzické osoby, které se s jeho vědomím zdržují na jeho pracovištích. Ne na zaměstnance. Na všechny osoby.
Zdroj: § 101 odst. 5 zákona č. 262/2006 Sb., zákoníku práce.
Zákon o BOZP to pro staveniště opakuje ještě adresněji. Zhotovitel je povinen předcházet ohrožení života a zdraví fyzických osob, které se s jeho vědomím mohou na staveništi zdržovat. Slovo „mohou“ tam není omylem. Povinnost nevzniká až tím, že tam někdo je, ale tím, že tam někdo být může.
Zdroj: § 3 odst. 2 písm. l) zákona č. 309/2006 Sb.
Do téhle skupiny patří stavebník, technický dozor, projektant, geodet, řidič, který přiveze beton, revizní technik, úředník na kontrolní prohlídce i soused, kterého zhotovitel pustil dovnitř kvůli hranici pozemku. Právně jsou to všechno osoby zdržující se na pracovišti s vědomím zhotovitele a bezpečnost jim musí zajistit on.
Nejde přitom o mrtvé ustanovení. Ta samá logika se propisuje i do přípravy stavby: pokud se určuje koordinátor, zadavatel mu musí předat informaci o fyzických osobách, které se mohou s jeho vědomím na staveništi zdržovat. Zákon s návštěvami dopředu počítá a chce, aby s nimi počítal i plán.
Zdroj: § 14 odst. 4 zákona č. 309/2006 Sb.
Čtyři věci, které z toho plynou pro každou návštěvu
Zákon nikde nenapíše „stavebníkovi dej přilbu“. Napíše obecnou povinnost a k ní čtyři konkrétní nástroje, kterými se plní. Když si je zhotovitel neodbyde, nemá po úrazu čím doložit, že povinnost splnil.
Poučení o rizicích. Zákoník práce ukládá poskytnout přiměřené informace, pokyny a seznámení s riziky zaměstnancům a zaměstnancům jiného zaměstnavatele. Na návštěvu se ta povinnost dostane až přes větu o všech osobách zdržujících se na pracovišti s vědomím zaměstnavatele. Je to tedy odvození, ne přímá dikce, ale odvození, které v praxi žádná inspekce nezpochybňuje. U návštěvy to není školení na dvě hodiny. Je to pět vět u vstupu a podpis.
Zdroj: § 103 odst. 1 písm. f) a g) zákoníku práce ve spojení s § 101 odst. 5 téhož zákona.
Ochranné pomůcky. Tam, kde riziko nelze odstranit kolektivní ochranou nebo organizací práce, nastupují osobní ochranné pracovní prostředky. Na rozestavěném domě to prakticky znamená přilbu, pevnou obuv a reflexní prvek. Zaměstnancům je zhotovitel poskytuje bezplatně a jejich používání kontroluje. Návštěvě je buď půjčí, nebo ji dovnitř nepustí.
Zdroj: § 104 odst. 1, 4 a 5 zákoníku práce (bezplatnost je v odstavci 5).
Evidence přítomnosti. Zhotovitel je povinen vést evidenci přítomnosti zaměstnanců a dalších fyzických osob na staveništi, které mu bylo předáno. Tohle není bezpečnostní ostraha, tohle je zákonná povinnost. Po požáru nebo zavalení je to jediný papír, ze kterého se pozná, kolik lidí je uvnitř.
Zdroj: § 3 odst. 2 písm. o) zákona č. 309/2006 Sb.
Vymezené trasy pohybu. Zhotovitel má stanovit komunikace nebo prostory pro příchod a pohyb osob po staveništi. Návštěva se po stavbě nepohybuje, kudy ji napadne. Buď má vymezenou trasu, nebo doprovod.
Zdroj: § 3 odst. 2 písm. c) zákona č. 309/2006 Sb.
Nejčastější obrana zhotovitele u soudu zní „vlezl si tam sám“. Ta obrana funguje jen tehdy, když bylo staveniště zabezpečené a označené tak, jak předpis žádá. Na otevřeném a neoznačeném staveništi se z „vlezl si tam sám“ stává „nechali jsme to otevřené“. Rozdíl mezi těmi dvěma větami dělá plot a cedule.
02 / 04 · Co má být na místě
Zabezpečení staveniště: co má být fyzicky na místě
Tady se BOZP přestává číst a začíná vidět. Následující požadavky nejsou doporučení odborné veřejnosti, jsou to body přílohy nařízení vlády, a inspektor práce je při kontrole odškrtává.
Oplocení. Staveniště v zastavěném území musí být na své hranici souvisle oploceno do výšky nejméně 1,8 m. Souvisle znamená bez děr, na hranici znamená po obvodu, ne jen z ulice. Pásku mezi dvěma tyčemi u rozestavěného domu v obci předpis nezná.
Ohrazení místo plotu. U liniových staveb a tam, kde se provádějí jen krátkodobé práce, se souvislé oplocení nahradit dá. Pak ale musí jít o zábradlí s horní tyčí ve výšce 1,1 m na stabilních sloupcích a s jednou mezilehlou střední tyčí, případně o zábranu podle přílohy nařízení. Pořád je to konstrukce, ne vlající páska.
Značení hranic a zákazu vstupu. Zhotovitel určí způsob zabezpečení proti vstupu nepovolaných osob, zajistí označení hranic staveniště tak, aby byly zřetelně rozeznatelné i za snížené viditelnosti, a stanoví lhůty kontrol tohoto zabezpečení. Zákaz vstupu nepovolaným osobám musí být vyznačen bezpečnostní značkou na všech vstupech a na přístupových komunikacích, které k nim vedou. U vjezdů pro vozidla platí totéž a přidávají se dopravní značky.
Poslední větu si přečtěte ještě jednou. Jedna cedule na bráně nestačí, když jsou na pozemek tři přístupy. A „stanoví lhůty kontrol“ znamená, že se má někdo pravidelně dívat, jestli plot pořád stojí. Po vichřici je odvátý dílec plotu vada, ne kosmetika.
Otvory, jámy a propadliny. Nepoužívané otvory, prohlubně, jámy, propadliny a jiná místa, kde hrozí pád osob, musí být zakryty, ohrazeny nebo zasypány. Tři možnosti, žádná čtvrtá. Prkno položené přes šachtu není zakrytí, protože se musí zajistit i proti posunutí.
Výkopy. Přes výkop hlubší než 0,5 m musí být zřízen přechod široký nejméně 0,75 m. Nepřesahuje-li hloubka 1,5 m, stačí zábradlí po jedné straně, jinak po obou. Okraje výkopů se zajišťují tam, kde se k nim vnější okraj dopravní komunikace přibližuje na méně než 1,5 m. Na veřejných prostranstvích musí mít přechody šířku nejméně 1,5 m a zábradlí se zarážkou pro slepeckou hůl na obou stranách.
Komunikace na staveništi. Šířka komunikace pro pěší nejméně 0,75 m při jednosměrném a 1,5 m při obousměrném provozu, podchodná výška nejméně 2,1 m. Má-li komunikace sklon větší než 1:3, musí být na jedné straně opatřena zábradlím vysokým 1,1 m.
Mimopracovní doba. Pracoviště musí být zabezpečeno proti vstupu nepovolaných osob, a to i mimo pracovní dobu. Ta povinnost má praktický důvod. Prázdná stavba s otevřenou branou je pro okolí nejpřístupnější právě ve chvíli, kdy tam nikdo není a kdy nikdo nikoho nezastaví.
Přístupnost a okolí. Nejsou-li požadavky na zabezpečení staveniště pro zrakově a pohybově postižené obsaženy v projektové dokumentaci, musí zhotovitel zajistit, aby náhradní komunikace a oplocení na veřejných prostranstvích umožnily bezpečný pohyb osob s pohybovým i zrakovým postižením. Vyhláška o požadavcích na výstavbu k tomu přidává vlastní vrstvu: staveniště se navrhuje a provozuje tak, aby neohrožovalo život a zdraví osob nebo zvířat, neobtěžovalo okolí nad limitní hodnoty, neohrožovalo bezpečnost provozu na komunikacích, neznečišťovalo komunikace, ovzduší a vody a umožňovalo přístup k přilehlým pozemkům a k požárním zařízením. Musí být také podle druhu stavby vhodně odděleno od přilehlých pozemků a staveb.
Zdroj: příloha č. 1 část I body 1 až 4 a 9 a příloha č. 3 část III body 3 a 4 nařízení vlády č. 591/2006 Sb.; § 3 odst. 3 písm. g) nařízení vlády č. 101/2005 Sb.; § 14 vyhlášky č. 146/2024 Sb., o požadavcích na výstavbu.
Kdo to platí. Oplocení, značení a zabezpečení jsou náklad zhotovitele a mají být v jeho ceně. Když je v rozpočtu položka „zařízení staveniště“, tohle je přesně ono. Pokud v rozpočtu není a firma vám ji doúčtuje v průběhu jako vícepráci, není to vícepráce. Je to povinnost, kterou měla ocenit v nabídce.
Označení stavby: štítek a oznámení nejsou totéž
Na plotě rozestavěného domu mají viset dvě různé věci a lidé si je pletou. Jedna je ze stavebního zákona a týká se každé povolené stavby. Druhá je z předpisů o BOZP a týká se jen větších staveb.
Štítek o povolení stavby. Stavebník je povinen před zahájením provádění stavby umístit na viditelném místě u vstupu na staveniště štítek s identifikačními údaji o stavbě a nechat ho tam až do dokončení stavby, případně do vydání kolaudačního rozhodnutí. Štítek si nevyrábíte sami. Posílá vám ho stavební úřad spolu s oznámením o ověření projektové dokumentace po nabytí právní moci povolení.
Obsah štítku určuje prováděcí vyhláška. Je na něm označení, účel a druh stavby, označení stavebníka, informace o tom, jestli se stavba provádí stavebním podnikatelem nebo svépomocí, u stavby prováděné podnikatelem jeho identifikační údaje, označení stavebního úřadu, číslo jednací a datum nabytí právní moci povolení a termín dokončení stavby. Pokud údaj o zhotoviteli v době vydání znám nebyl, je na štítku vymezené místo a stavebník ho doplní nejpozději před zahájením stavby.
Zdroj: § 160 odst. 2 písm. d) a § 161 odst. 4 zákona č. 283/2021 Sb. (štítek zasílá stavební úřad podle § 194 odst. 3); § 17 odst. 1 a 2 vyhlášky č. 149/2024 Sb. Povinnost platí u záměrů podléhajících povolení.
Oznámení o zahájení prací. Tohle je papír z jiné soudničky. Když stavba překročí limity, o kterých píšu níž, musí zadavatel doručit oznámení o zahájení prací oblastnímu inspektorátu práce, a to nejpozději do osmi dnů před předáním staveniště zhotoviteli. Stejnopis oznámení pak musí viset na viditelném místě u vstupu na staveniště po celou dobu provádění stavby až do předání stavby k užívání.
U běžného rodinného domu tahle povinnost obvykle nevzniká, takže na plotě visí jen štítek. Rozhodují ale limity rozsahu prací, ne počet firem na stavbě. Když je stavba překročí, vyvěšené oznámení chybět nesmí, a je to zároveň první věc, kterou inspektor uvidí, aniž by musel vejít. Co ty limity přesně jsou, rozebírám o kus níž.
Zdroj: § 15 odst. 1 zákona č. 309/2006 Sb.
Obhlídka vlastního staveniště: co si projít
Tenhle seznam si projděte při první návštěvě po předání staveniště a pak jednou za čas znovu, hlavně po změně fáze stavby a po vichřici. Nepotřebujete k tomu žádnou kvalifikaci, všechno je to vidět od plotu nebo od vstupu. Stav se vám uloží v prohlížeči, takže se k seznamu můžete vracet, a stránku si můžete vytisknout a odškrtat tužkou. Nikam se nic neodesílá.
Zabezpečení a označení staveniště
Čtrnáct bodů, které jdou zkontrolovat pohledem. Co zůstane neodškrtnuté, patří jako zápis do stavebního deníku, ne do hlavy.
Seznam není právní posudek a nenahradí kontrolu odborně způsobilé osoby. Je to rychlá obhlídka toho, co má být vidět. Když v něm zůstane víc než pár neodškrtnutých bodů, nemáte problém s papíry, ale s tím, jak firma pracuje.
03 / 04 · Kdy koordinátora

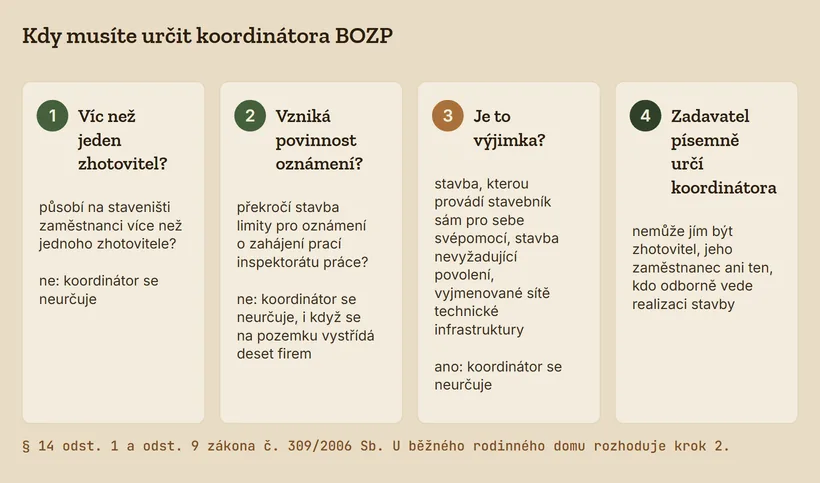

Koordinátor BOZP: kdy ho musíte určit
Zákon to staví ve dvou krocích a většina článků na internetu je slévá do jednoho, čímž vznikne nesmysl. Nejdřív základní pravidlo: budou-li na staveništi působit zaměstnanci více než jednoho zhotovitele, je zadavatel stavby povinen písemně určit koordinátora. Jeden zhotovitel od začátku do konce, žádný koordinátor.
Pak přijde výčet případů, kdy se koordinátor neurčuje ani tehdy, když je firem víc. Neurčuje se u staveb, u nichž nevzniká povinnost doručit oznámení o zahájení prací, u staveb, které provádí stavebník sám pro sebe svépomocí, u staveb nevyžadujících povolení a u vyjmenovaných sítí technické infrastruktury.
Praktický důsledek pro rodinný dům je tenhle. Rozhodující je, jestli stavba překročí limity pro oznámení inspektorátu práce. Pokud ne, koordinátora neurčujete, i když se u vás na pozemku vystřídá deset firem.
Zdroj: § 14 odst. 1 a odst. 9 zákona č. 309/2006 Sb.
Dva limity, na kterých to celé stojí

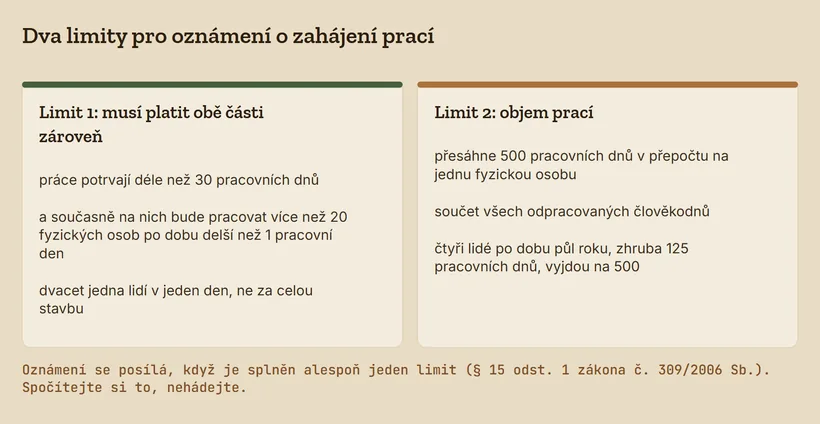

Oznámení se posílá, když je splněna alespoň jedna z těchto dvou podmínek. Buď je celková předpokládaná doba trvání prací delší než 30 pracovních dnů a bude na nich současně pracovat více než 20 fyzických osob po dobu delší než 1 pracovní den. Nebo celkový plánovaný objem prací během realizace přesáhne 500 pracovních dnů v přepočtu na jednu fyzickou osobu.
První limit má dvě části a musí platit obě zároveň. Slovo „současně“ je klíčové: dvacet jedna lidí na stavbě v jeden den, ne dvacet jedna lidí za celou stavbu. Přes tenhle limit se běžný rodinný dům zpravidla nedostane, protože tolik lidí na něm najednou nestojí.
Druhý limit je zrádnější, protože se plní tiše. 500 pracovních dnů v přepočtu na jednu osobu je součet všech odpracovaných člověkodnů. Čtyři lidé po dobu půl roku, tedy zhruba 125 pracovních dnů, na to číslo přesně vyjdou. U velkého domu s bazénem, oplocením a terénními úpravami se to překročit dá snadno, u běžné novostavby na klíč zpravidla ne. Spočítejte si to, nehádejte.
Jestli u vaší stavby povinnost vzniká, se dá spočítat. Udělal jsem na to kalkulačku Potřebuji koordinátora BOZP?, ať to nemusíte luštit ze zákona.
Zdroj: § 15 odst. 1 zákona č. 309/2006 Sb.
Koordinátorem nemůže být člověk od zhotovitele. Zákon to vylučuje výslovně: koordinátorem nemůže být zhotovitel, jeho zaměstnanec, ani fyzická osoba, která odborně vede realizaci stavby. Nabídku „my vám koordinátora zajistíme, máme na to svého“ je proto potřeba prověřit. Externí odborně způsobilá osoba ano, stavbyvedoucí téže firmy ne.
Plán BOZP může vzniknout i bez koordinátora
Tohle je bod, na kterém padne nejvíc rodinných domů. Zadavatel stavby zajistí zpracování a aktualizaci plánu BOZP nejen tam, kde se posílá oznámení, ale také tehdy, budou-li na staveništi vykonávány práce vystavující člověka zvýšenému ohrožení života nebo poškození zdraví. Ty práce jsou vyjmenované v příloze nařízení vlády a povinnost vzniká bez ohledu na počet lidí a délku stavby.
Z jedenácti položek toho výčtu se u rodinného domu potkáte reálně se čtyřmi:
- práce s rizikem poškození zdraví nebo smrti sesuvem uvolněné zeminy ve výkopu o hloubce větší než 5 m,
- práce, při kterých hrozí pád z výšky nebo do volné hloubky více než 10 m,
- práce v ochranných pásmech energetických vedení nebo zařízení technického vybavení,
- montáž a demontáž těžkých konstrukčních stavebních dílů kovových, betonových a dřevěných určených pro trvalé zabudování do staveb.
Poslední odrážka je ta, kterou nikdo nečeká. Osazení stropních panelů jeřábem, montáž vazníkového krovu, sestavení skeletu dřevostavby z panelů. To všechno jsou těžké konstrukční díly určené k trvalému zabudování. Když je na vašem domě jeřáb, který věší konstrukční prvky, je na místě otázka, kdo zpracoval plán BOZP.
Pozor na to, že hranice v příloze jsou vyšší než hranice běžných bezpečnostních opatření. Ochrana proti pádu se řeší od 1,5 m, plán BOZP až od 10 m. Že plán nemusí být, neznamená, že se nemusí zajišťovat.
Zdroj: § 15 odst. 2 zákona č. 309/2006 Sb.; příloha č. 5 nařízení vlády č. 591/2006 Sb.
Od novely účinné 1. 11. 2025 zákon výslovně říká, že plán zpracovává a aktualizuje koordinátor. Předává ho zadavateli v dostatečném časovém předstihu před výběrem zhotovitelů. Není to dokument do šanonu. Zadavatel ho podepisuje a zavazuje všechny zhotovitele k jeho dodržování a ke spolupráci s koordinátorem. Táž novela dala koordinátorovi povinnost, ne možnost, dát pokyn k přerušení prací, když jsou lidé vystaveni bezprostřednímu ohrožení.
Zdroj: § 14 odst. 4, § 15 odst. 2 a odst. 6 a § 18 odst. 1 písm. a) zákona č. 309/2006 Sb., ve znění zákona č. 318/2025 Sb.
Tím ale vzniká otázka, na kterou se u malých staveb vyplatí zeptat dřív než po úrazu. Koordinátor se u stavby pod limity neurčuje, plán ale povinný být může, pokud se na ní dělá některá z prací z přílohy. Kdo ho v takovém případě zpracuje, si vyjasněte se zhotovitelem předem a písemně. Prakticky to znamená přizvat odborně způsobilou osobu, i když ji zákon zrovna u vaší stavby jménem nepřikazuje.
Školení: co musí být a co si lidé vymýšlejí
Zhotovitel je povinen zajistit zaměstnancům školení o právních a ostatních předpisech k zajištění bezpečnosti a ochrany zdraví při práci, které doplňují jejich kvalifikaci a týkají se rizik jejich pracoviště. Školí se při nástupu, při změně pracovního zařazení nebo druhu práce, při zavedení nové technologie nebo změně pracovních postupů a v případech, které mají podstatný vliv na bezpečnost.
A teď věc, kterou slyšíte na stavbách špatně skoro pokaždé. Zákon nestanoví, jak často se školení opakuje. Obsah a četnost školení, způsob ověřování znalostí a vedení dokumentace určuje zaměstnavatel. Roční perioda je zavedená praxe, ne zákonná lhůta. Nikdo vám nemůže mávat papírem, že „ze zákona to má být jednou za rok“, a stejně tak si nikdo nemůže říct, že když to zákon nepřikazuje, nemusí se opakovat vůbec. Rozhoduje riziko.
Co zákon naopak přikazuje výslovně, je papír. O poskytnutých informacích a pokynech k bezpečnosti je zaměstnavatel povinen vést dokumentaci. Tohle je věta, o kterou se jako stavebník můžete opřít: nemusíte hodnotit obsah školení, stačí se zeptat, jestli o něm existuje záznam.
Zdroj: § 103 odst. 1 poslední věta a § 103 odst. 2 a 3 zákona č. 262/2006 Sb., zákoníku práce.
Jedna oblast má školení navázané přímo na výšku. Nařízení o práci ve výškách žádá školení zaměřené zejména na práce ve výšce nad 1,5 m a na žebřících ve výšce nad 5 m. Je to jediné místo, kde předpis spojuje školení s konkrétním číslem, a je to zároveň ta činnost, u které se na rodinném domě nejčastěji improvizuje.
Zdroj: příloha část XI nařízení vlády č. 362/2005 Sb.
Když na jednom pracovišti plní úkoly zaměstnanci dvou a více zaměstnavatelů, musí se ti zaměstnavatelé vzájemně písemně informovat o rizicích a o přijatých opatřeních. To je na rodinném domě naprostá rutina: zedník, tesař, elektrikář a klempíř se tam potkají v jednom týdnu. Písemné předání rizik mezi nimi ale vídám málokdy, a přitom je to zákonná povinnost každého z nich, ne laskavost.
Zdroj: § 101 odst. 3 a 4 zákoníku práce.
Živnostník bez zaměstnanců není z ničeho vyvázaný. Musí poskytnout zhotoviteli a koordinátorovi součinnost, postupovat podle jejich pokynů, používat ochranné pomůcky a certifikované nářadí a nesmí vyřazovat ochranná zařízení. A nejpozději pět pracovních dnů před převzetím pracoviště musí zhotovitele informovat o všem, čím by mohl ohrozit ostatní osoby na staveništi.
Zdroj: § 12 a § 17 zákona č. 309/2006 Sb.
Zdravotní způsobilost k práci ve výškách
Práce ve výškách a nad volnou hloubkou, kde předpis ukládá použití ochranných prostředků proti pádu, je zařazená mezi profesní rizika ve vyhlášce o pracovnělékařských službách. Prohlídka obsahuje základní vyšetření a zkoušku rovnováhy včetně Rombergova testu. Vylučující jsou závratě jakéhokoli původu, záchvatové a kolapsové stavy, nekorigovatelné poruchy zraku a prostorového vidění, závažné duševní poruchy a prokázaná závislost. Bod nemá vlastní lhůtu, takže platí obecná: prohlídka jednou za čtyři roky, u zaměstnance staršího 50 let jednou za dva roky.
Zdroj: příloha č. 1 část II bod 7 a § 11 odst. 3 vyhlášky č. 79/2013 Sb., ve znění účinném k 1. 1. 2026; zákon č. 373/2011 Sb.
Vedle toho jsou na stavbě činnosti, které bez dokladu dělat nesmí nikdo: obsluha zdvihacího zařízení, vázání břemen, obsluha stavebních strojů, práce na elektrickém zařízení. U montáže a demontáže lešení to platí taky, tu smí provádět jen vyškolení pracovníci pod vedením odborně způsobilé osoby.
Zdroj: příloha část VII bod 7 nařízení vlády č. 362/2005 Sb. (lešení). U ostatních jmenovaných činností jde o požadavky roztroušené ve zvláštních předpisech k jednotlivým zařízením, ne o jediné ustanovení; konkrétní doklad se liší podle stroje.
Jak si to ověřit, aniž byste dělali audit. Nechte si do smlouvy napsat, že zhotovitel na vyžádání doloží doklady o školení a způsobilosti osob, které na stavbě pracují. Nepotřebujete je vidět všechny. Potřebujete, aby existovaly a aby firma věděla, že o ně můžete kdykoli požádat. Firma, která ten bod ve smlouvě odmítne, vám o sobě řekla dost.

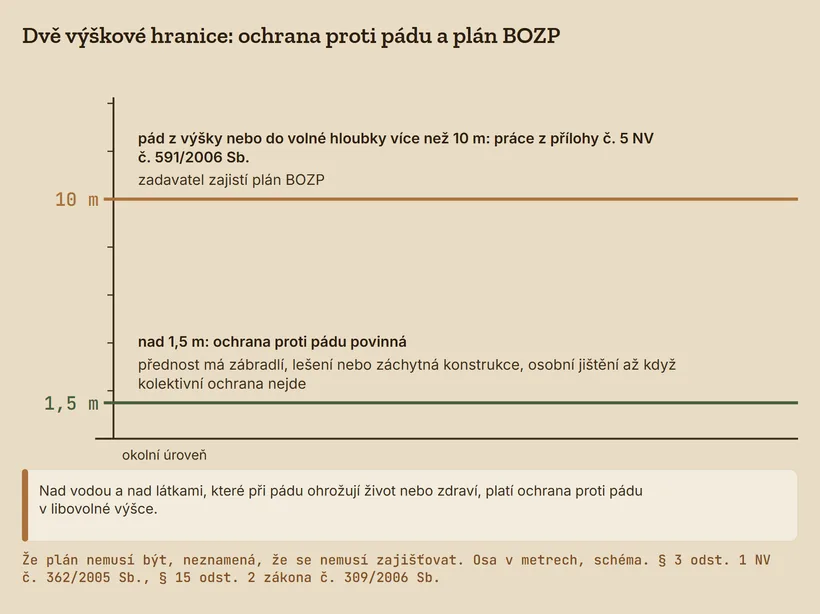

Práce ve výškách: hranice je 1,5 metru
Práce ve výškách je na stavbách rodinných domů místo, kde se podle mého pozorování šetří nejčastěji, a zároveň místo, kde má chyba nejtvrdší následek. Nařízení vlády o práci ve výškách je z roku 2005 a od té doby se nezměnilo ani slovo, takže na neznalost se odvolat nedá.
Ochranu proti pádu je zaměstnavatel povinen zajistit na všech pracovištích a přístupových komunikacích, které leží ve výšce nad 1,5 m nad okolní úrovní, nebo pod kterými volná hloubka přesahuje 1,5 m. Nad vodou a nad látkami, které v případě pádu ohrožují život nebo zdraví, platí povinnost v libovolné výšce, tedy i deset centimetrů nad hladinou.
Zdroj: § 3 odst. 1 písm. a) a b) nařízení vlády č. 362/2005 Sb.
Přednost má vždy kolektivní ochrana, tedy zábradlí, lešení nebo záchytná konstrukce. Osobní jištění je až druhá volba, pro případy, kdy kolektivní ochrana z povahy práce nejde. Parta, která staví krov v postrojích místo na lešení, obrátila pořadí. Parta, která staví krov bez obojího, neřešila nic.

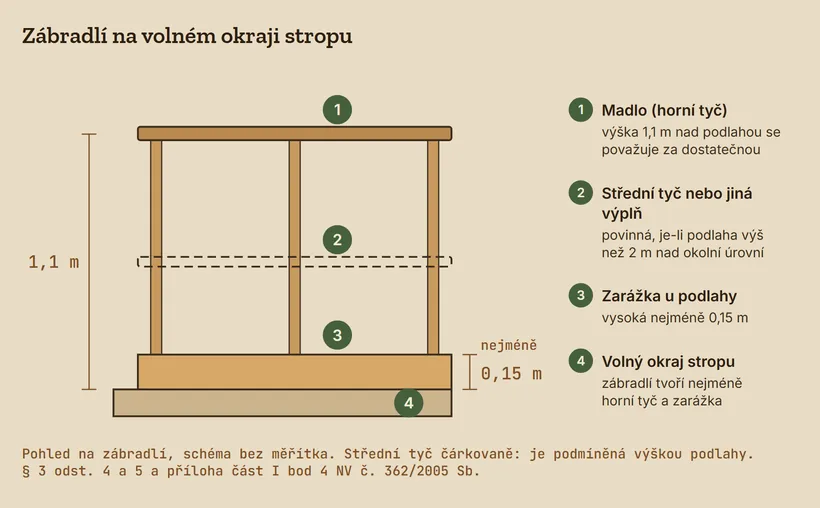

Zábradlí, otvory a volné okraje
Zábradlí se skládá nejméně z horní tyče a ze zarážky u podlahy vysoké nejméně 0,15 m. Je-li podlaha výš než 2 m nad okolní úrovní, musí být prostor mezi madlem a zarážkou zajištěn střední tyčí nebo jinou výplní proti propadnutí. Za dostatečnou výšku madla se považuje 1,1 m nad podlahou.
Otvory v podlaze, které přesahují ve všech směrech 0,25 m, se zajišťují ihned po vzniku. Buď poklopem odpovídající únosnosti zajištěným proti posunutí, nebo zábradlím, nebo zábranou. Výjimka platí pro otvor, jehož rozměry alespoň v jednom směru 0,25 m nepřesahují. Úzká štěrbina tedy pod povinnost nespadá, i když je dlouhá. Otvory ve stěnách se nezajišťují, je-li jejich dolní okraj výš než 1,1 m nad podlahou, nebo mají-li šířku menší než 0,3 m a výšku menší než 0,75 m.
Kde se práce nedostane blíž než 1,5 m k volnému okraji a plocha má sklon do 10 stupňů, stačí místo zábradlí zábrana v té vzdálenosti. A při vyzdívání se ochrana proti pádu nemusí provádět tam, kde úroveň podlahy uvnitř objektu leží nejméně 0,6 m pod korunou vyzdívané zdi.
Zdroj: § 3 odst. 4 a 5 a příloha část I bod 4 nařízení vlády č. 362/2005 Sb.
Žebřík není pracoviště
Žebřík se smí použít jen pro krátkodobé a fyzicky nenáročné práce s ručním nářadím. Práce s řetězovou pilou nebo s pneumatickým nářadím z přenosného žebříku je zakázaná. Vystupovat a pracovat na něm smí současně jen jedna osoba, vynášené břemeno má mít nejvýše 15 kg.
Žebřík použitý pro výstup musí přesahovat výstupní plošinu nejméně o 1,1 m, nebo musí být přesah nahrazen pevným madlem. Sklon nesmí být menší než 2,5:1, za příčlemi musí zůstat volný prostor nejméně 0,18 m a u paty ze strany přístupu nejméně 0,6 m. Na opěrném žebříku smí mít člověk chodidla nejvýš 0,8 m od horního konce, na dvojitém 0,5 m. Stojí-li chodidly výš než 5 m, musí být zajištěn proti pádu ochrannými prostředky.
Zdroj: příloha část III nařízení vlády č. 362/2005 Sb.
Lešení se předává zápisem
Lešení se smí užívat až poté, co bylo předáno odborně způsobilou osobou a převzato, a o předání se pořizuje písemný zápis. Bez zápisu se obejdou dvě věci: typizované lehké pracovní lešení s podlahou do výšky 1,5 m a pohyblivé pracovní plošiny. Lešení pak podléhá pravidelným odborným prohlídkám a vždy po mimořádné události, jako je vichřice.
Zápis o předání lešení je jeden z mála papírů BOZP, který si můžete jako stavebník vyžádat a hned mu porozumět. Když neexistuje, používá se lešení, které nikdo formálně nepřevzal. To je stav, ve kterém po pádu nikdo neví, kdo ho postavil špatně.
Zdroj: příloha část VII body 5 až 7 nařízení vlády č. 362/2005 Sb.
Postup při úrazu: co se musí stát v prvních hodinách
Po ošetření zraněného přijde na řadu povinnost, kterou lidé na stavbách pravidelně poruší v dobré víře. Zaměstnavatel, u něhož k pracovnímu úrazu došlo, je povinen objasnit příčiny a okolnosti vzniku úrazu za účasti zraněného, pokud to jeho zdravotní stav dovoluje, a svědků. A bez vážných důvodů nesmí měnit stav na místě úrazu, dokud nejsou příčiny objasněné.
To znamená: neuklízet. Nesundávat žebřík, nesbírat rozházené lešení, nezasypávat výkop. Ve chvíli, kdy sanitka odjede, je první instinkt party dát to místo do pořádku, a přesně to se dělat nemá. Vyfotit stav, nechat ho být, sepsat svědky.
Když se zraní zaměstnanec jiné firmy, což je na rodinném domě s několika partami běžné, přidává se další povinnost. Zhotovitel, u kterého se to stalo, musí bez zbytečného odkladu uvědomit zaměstnavatele zraněného, umožnit mu účast na objasnění příčin a seznámit ho s výsledky. Záznam o úrazu pak vyhotovuje domovský zaměstnavatel zraněného, ne majitel staveniště.
Zdroj: § 105 odst. 1 zákoníku práce.
Kniha úrazů a záznam o úrazu
Do knihy úrazů se zapisují všechny úrazy, i ty, které nezpůsobily pracovní neschopnost, i ty s neschopností nepřesahující tři kalendářní dny. Rozříznutá ruka, po které se šlo pracovat dál, do knihy patří.
Záznam o úrazu je jiný dokument. Vyhotovuje se u úrazů s pracovní neschopností delší než tři kalendářní dny nebo s úmrtím. Jedno vyhotovení dostane zraněný, u smrtelného úrazu jeho rodinní příslušníci.
Zdroj: § 105 odst. 2 a 3 zákoníku práce.
Co se od 1. ledna 2026 změnilo
Tohle je místo, kde je většina článků na českém internetu dnes vedle. K 1. 1. 2026 nahradilo dosavadní nařízení vlády č. 201/2010 Sb. nové nařízení vlády č. 322/2025 Sb. a lhůty se změnily.
| Úkon | Do 31. 12. 2025 | Od 1. 1. 2026 |
|---|---|---|
| Vyhotovení záznamu o úrazu | do 5 pracovních dnů | lhůta zrušena a nemá náhradu |
| Zaslání záznamu inspektorátu, pojišťovně, policii | do 5. dne následujícího měsíce | do 15 pracovních dnů ode dne, kdy se zaměstnavatel o úrazu dozvěděl |
| Smrtelný úraz | zvláštní kratší lhůta | také 15 pracovních dnů, zvláštní lhůta zanikla |
| Uchování záznamu | neupraveno | 10 let |
Zdroj: nařízení vlády č. 322/2025 Sb., § 6 až § 9 a § 11; zrušené nařízení vlády č. 201/2010 Sb.
Změnila se i cesta. Oblastnímu inspektorátu práce se závažný a smrtelný úraz ohlašuje výhradně přes portál Státního úřadu inspekce práce, do kterého se firma přihlašuje prokázáním totožnosti elektronickou identitou. Vůči policii, zdravotní pojišťovně a pojišťovně zákonného pojištění zůstává na výběr elektronická i listinná forma. Ten rozdíl se v přehledech běžně ztrácí.
A ještě jedno slovo. Právo nezná „těžký pracovní úraz“. Zná závažný pracovní úraz, kterým se rozumí zejména úraz s hospitalizací delší než pět po sobě jdoucích kalendářních dnů nebo s předpokladem takové hospitalizace, úraz životu nebezpečný a úraz hromadný. Kdo píše o „těžkém pracovním úrazu“, opisuje z něčeho starého.
Zdroj: § 2, § 4 a § 5 nařízení vlády č. 322/2025 Sb.; § 4a zákona č. 251/2005 Sb.
Úraz návštěvy se do téhle mašinerie nevejde
Když se na staveništi zraní soused, návštěva, dítě nebo člověk, který si přišel prohlédnout dům ke koupi, není to pracovní úraz. Chybí pracovněprávní vztah. Nevyhotovuje se záznam o úrazu, nejde to přes portál inspekce práce a žádná povinnost takový úraz úřadu ohlásit neexistuje. Nařízení o pracovních úrazech mluví výhradně o zaměstnancích, zákon o inspekci práce eviduje jen pracovní úrazy a stavební zákon zná hlášení závad, ne úrazů.
Neplatí ani rozšířená představa, že se každý vážný úraz musí oznámit policii. Trestní zákoník ukládá oznamovací povinnost u vyjmenovaných trestných činů, a usmrcení z nedbalosti ani těžké ublížení na zdraví z nedbalosti mezi nimi nejsou. Typický staveništní úraz je přitom nedbalostní. Co platí vždy a bez výjimky, je povinnost poskytnout pomoc, a u toho, kdo je k tomu podle povahy svého zaměstnání povinen, ještě přísněji.
Zdroj: § 368 a § 150 zákona č. 40/2009 Sb., trestního zákoníku; § 12 a § 13 zákona č. 309/2006 Sb.
Zkratka, která se vyplatí zapamatovat: zavolat pomoc je povinnost vždy, nahlásit úraz návštěvy úřadu není.
Jinak je na tom živnostník, který na stavbě pracuje. Zákon o BOZP rozšiřuje část pravidel včetně povinností při úrazech i na osoby mimo pracovněprávní vztah, konkrétně na živnostníky, na zadavatele stavby, na jejího zhotovitele a na toho, kdo se na zhotovení stavby podílí. Jestli do té skupiny patří i technický dozor a projektant, ze zákona jednoznačné není a rozhodnutí soudu k tomu jsem nenašel.
Se stavebníkem je to složitější než s ostatními návštěvami a je poctivé to říct. Vy máte na vlastní stavbě dvojí roli. Když se tam jdete jen podívat, jste osoba zdržující se na pracovišti s vědomím zhotovitele a chrání vás jeho povinnosti. Zároveň jste ale zadavatel stavby, a na toho zákon o BOZP část pravidel včetně povinností při úrazech výslovně vztahuje. Kde přesně mezi těmi dvěma rolemi u konkrétního úrazu leží hranice, zákon neříká a judikaturu k tomu nemám. Praktický závěr: nespoléhejte na to, že jako stavebník jste vždycky jen chráněná strana.
Pro poškozeného z toho plyne nepříjemná praktická věc. Zatímco zraněný zaměstnanec má proces, formulář a pojištění, zraněná návštěva má jen to, co si sama zajistí. Proto platí následující.
Zavolat záchranku a nechat si zranění zdokumentovat lékařem hned, ne za tři dny. Vyfotit místo ve stavu, v jakém bylo. Sepsat jména svědků. Nechat si událost zapsat do stavebního deníku a vyžádat si kopii zápisu. A nepodepisovat na místě nic, co popisuje průběh nehody, dokud jste v šoku.
Fotka místa je důkaz, který zmizí do hodiny. Chybějící zábradlí, nezajištěný prostup, neoplocený výkop. Všechno tohle bývá do večera opravené, protože firma nechce další problém. Opravená vada je dobře pro budoucnost a špatně pro dokazování. Foťte dřív, než se uklidí.
04 / 04 · Když se stane úraz

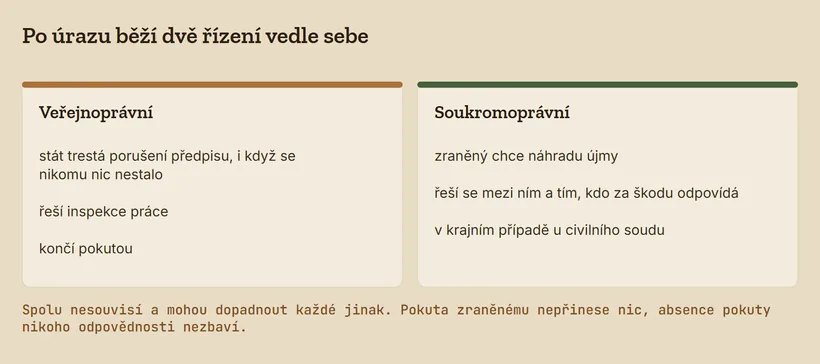

Když se stane úraz, běží dvě řízení vedle sebe
Tohle lidem splývá a je to nejdražší nedorozumění v celém tématu. Po úrazu na staveništi se rozjedou dvě různé věci, které spolu nesouvisí a mohou dopadnout každá jinak.
První je veřejnoprávní. Stát trestá porušení předpisu, a to i tehdy, když se nikomu nic nestalo. Řeší to inspekce práce a končí to pokutou.
Druhá je soukromoprávní. Zraněný chce náhradu újmy. To se řeší mezi ním a tím, kdo za škodu odpovídá, a v krajním případě u civilního soudu. Pokuta od inspektorátu zraněnému nepřinese nic a naopak, absence pokuty nikoho odpovědnosti nezbaví.
Pokuty od inspekce práce
Sazby platí stejně pro právnickou osobu i pro podnikajícího živnostníka. Zákon o inspekci práce mezi nimi u těchto přestupků nerozlišuje.
| Čeho se to týká | Horní hranice |
|---|---|
| Porušení povinností k bezpečnosti práce podle § 101 až § 103 zákoníku práce | 2 000 000 Kč |
| Nezajištění bezpečnosti osob, které se s vědomím zaměstnavatele zdržují na jeho pracovištích | 1 000 000 Kč |
| Porušení předpisů o staveništích a o práci ve výškách | 1 000 000 Kč |
| Neurčení koordinátora BOZP | 400 000 Kč |
| Nezpracování nebo neaktualizování plánu BOZP | 400 000 Kč |
| Nedoručení oznámení o zahájení prací inspektorátu práce | 400 000 Kč |
| Nesplnění povinností koordinátora BOZP | 300 000 Kč |
Zdroj: § 17 a § 30 zákona č. 251/2005 Sb., o inspekci práce, ve znění účinném k 1. 1. 2026. Jde o horní hranice, ne o obvyklou výši.
Druhý řádek té tabulky je celý dnešní článek v jedné položce. Milionová sazba visí přímo nad nezajištěním bezpečnosti osob, které se na pracovišti zdržují s vědomím zaměstnavatele. Tedy přesně nad situací, kdy tou ohroženou osobou jste vy jako návštěva vlastní stavby. Ta pokuta jde za zhotovitelem, ne za vámi.
Pozor na dvě čísla, která kolují po internetu a nesedí. Deset milionů se na úseku bezpečnosti práce neukládá, ta sazba patří nelegálnímu zaměstnávání. A pokuta za neurčení koordinátora není „až milion“, ale 400 000 Kč.
Náhrada újmy: zaměstnanec a návštěvník jdou jinou cestou
Když se zraní zaměstnanec zhotovitele, je to pracovní úraz. Odpovědnost zaměstnavatele je objektivní, tedy nezávislá na zavinění, a řeší se v režimu zákoníku práce.
Když se zraní stavebník, dozor, projektant nebo soused, pracovní úraz to není, protože chybí pracovněprávní vztah. Náhrada se pak řeší podle občanského zákoníku. A tady je důležitý detail, kvůli kterému se ta věc často argumentuje špatně.
Základem není obecná prevenční povinnost, ale porušení konkrétní zákonné povinnosti. Nejvyšší soud to řekl přímo: náhrada škody způsobené porušením prevenční povinnosti přichází v úvahu jen tehdy, není-li konkrétní právní úprava. A pro staveniště konkrétní úprava existuje. Jsou to přesně ty paragrafy, o kterých je celý tenhle text.
Praktický důsledek je zásadní. U škody způsobené porušením zákonné povinnosti zákon nedbalost předpokládá. Poškozený nemusí dokazovat, že zhotovitel byl nedbalý. Zhotovitel musí prokázat, že nebyl. Proto je poučení návštěvy, evidence vstupů a záznam v deníku pro firmu obranou, ne buzerací. Bez těch papírů nemá čím to tvrzení unést.
Zdroj: § 2910 a § 2911 zákona č. 89/2012 Sb., občanského zákoníku; rozsudek Nejvyššího soudu sp. zn. 25 Cdo 3510/2019 ze dne 27. 5. 2020.
Vedle toho existuje ještě přísnější cesta pro škodu z provozní činnosti, kde se odpovědnosti zbavíte jen prokázáním, že jste vynaložili veškerou péči, kterou lze rozumně požadovat. Tou se řeší spíš škody na sousední nemovitosti než úrazy návštěv. Ustanovení o zvlášť nebezpečném provozu na běžnou stavbu rodinného domu nepatří, to míří na provozy jiného řádu.
Zdroj: § 2924 a § 2925 občanského zákoníku.
Poctivá poznámka k tomu, co se dohledat nedá. Rozhodnutí Nejvyššího soudu, které by řešilo přímo úraz klienta nebo souseda na staveništi, jsem nenašel. Dohledatelná judikatura se týká lidí, kteří na stavbě pracovali, jen nebyli zaměstnanci žalovaného. Nejblíž jsou rozsudky sp. zn. 25 Cdo 3510/2019 a sp. zn. 25 Cdo 1618/2024. Použitelné to je, totožné to není. Kdo vám tvrdí, že „soudy to mají jasně dané“, si to buď domýšlí, nebo cituje něco jiného.
Ten druhý rozsudek stojí za zmínku ještě z jiného důvodu. Soud v něm řešil pád těžkého předmětu ze střechy na člověka, který na stavbě neměl co dělat, a přesto uzavřel, že neoprávněný pobyt poškozeného na místě sám o sobě jeho spoluzavinění nezakládá. „Neměl tam co dělat“ tedy není kouzelná formule, která odpovědnost ruší.
Druhá strana téže mince: Nejvyšší soud zároveň řekl, že prevenční povinnost není bezbřehá a zahrnuje jen opatření, která lze v dané situaci rozumně požadovat. Trvalá přítomnost bezpečnostního technika mezi ně nepatří. Odpovědnost zhotovitele je široká, ale není absolutní.
Pojištění: která pojistka vás nekryje
Tady je nejčastější omyl stavebníka. „Firma je přece pojištěná.“ Ano, ale otázka zní, na co.
Zákonné pojištění odpovědnosti zaměstnavatele je povinné a vzniká zaměstnavateli automaticky se vznikem prvního pracovněprávního vztahu. Kryje ale výhradně škodu, která vznikla zaměstnanci při pracovním úrazu nebo nemoci z povolání. Návštěvu staveniště nekryje ani náhodou. A živnostník bez zaměstnanců ho vůbec nemá.
Zdroj: § 365 zákoníku práce; § 1 odst. 3 a § 2 odst. 1 vyhlášky č. 125/1993 Sb. Zákon č. 266/2006 Sb. o úrazovém pojištění zaměstnanců, který ho měl nahradit, byl zrušen, systém se nezměnil.
Ani u zaměstnance přitom pojistka neznamená, že firma zaplatí nulu. Pojišťovna má právo na náhradu vyplacených částek až do plné výše, pokud zaměstnavatel zvlášť závažným způsobem porušil předpisy o bezpečnosti práce a to bylo v příčinné souvislosti se škodou. Neoplocené staveniště a nezajištěný okraj stropu jsou přesně ten typ porušení, o kterém se pak vede spor.
Zdroj: § 10 vyhlášky č. 125/1993 Sb.
Pojištění odpovědnosti z podnikání je ta druhá pojistka, ta, která by újmu na zdraví třetí osoby krýt měla. Povinná není, je čistě smluvní, a její rozsah tedy neurčuje zákon, ale pojistné podmínky a sjednaný limit. Poškozený navíc nemá přímý nárok vůči pojišťovně, není-li to výslovně ujednáno. Jedná s firmou, ne s pojišťovnou.
Zdroj: § 2861 a § 2865 odst. 1 občanského zákoníku.
Výluky nejsou v zákoně, jsou v podmínkách konkrétní smlouvy, a proto se dají jen popsat jako opakující se praxe. Pravidelně se vylučuje úmysl, pracovní úrazy vlastních zaměstnanců, které patří do zákonného pojištění, vada díla po předání, čistě finanční škody, pokuty a smluvní sankce, činnost bez oprávnění, poddodavatelé, nejsou-li do pojištění zahrnuti, a sedání a sesuv půdy nebo poškození podzemních sítí. A jedna výluka, o kterou na stavbách jde nejčastěji: škoda na věci, na které se právě pracuje. To je u stavby rodinného domu ten dům.
Co si vyžádat před podpisem smlouvy. Kopii pojistné smlouvy nebo certifikátu s uvedeným limitem plnění, informaci o spoluúčasti a odpověď na jednu otázku: jsou v pojištění zahrnutí poddodavatelé? Certifikát bez limitu neříká nic. Firma, která pojistku doložit nechce nebo ji nemá, staví na váš účet v jiném smyslu, než jste čekali.
Jak se na vlastní stavbě chovat, abyste si neublížili
Všechno výše je o povinnostech někoho jiného. Tahle část je o vás, protože praxe má jednu nepříjemnou vlastnost: paragrafy vám kotník nezalepí.
Ohlaste se. Nechoďte na stavbu bez vědomí stavbyvedoucího nebo mistra. Je to podmínka toho, aby vaše přítomnost byla ta „s vědomím zhotovitele“. Návštěva ohlášená předem je jiná právní situace než návštěva, o které nikdo neví.
Nechte se poučit a podepište to. Krátké poučení u vstupu je ve váš prospěch stejně jako v prospěch firmy. Vy víte, kam nechodit, firma má doklad. Když vám nikdo nic neřekne, zeptejte se sami, kudy smíte jít.
Přilbu si nasaďte, i když se cítíte hloupě. Riziko, na které se u návštěvy zapomíná, není pád, ale předmět shora. Pevná obuv řeší druhou polovinu, tedy hřebíky a nerovný terén.
Nechoďte tam o víkendu sami. Prázdná stavba je nejnebezpečnější stav, v jakém stavba bývá. Nikdo neví, že tam jste, nikdo vám nepomůže a všechna dočasná zajištění jsou v tu chvíli bez dozoru. Když už jdete, jděte ve dvou a nikam nelezte.
Děti na stavbu neberte za provozu. Ukázat jim, kde budou bydlet, je pochopitelné. Nezajištěné prostupy, hřebíky v prknech a materiál uložený na hraně ale nejsou nebezpečí, které se dá uhlídat rukou. Když jim to chcete ukázat, domluvte se stavbyvedoucím termín po skončení prací, kdy je uklizeno, a jděte tam s ním.
Neorganizujte práci. Když začnete na stavbě rozdávat pokyny dělníkům, míchat si role a posílat lidi na střechu, přebíráte kus odpovědnosti, kterou jste platili někomu jinému. Připomínky patří stavbyvedoucímu nebo do stavebního deníku, ne přímo k partě.
Co si ohlídat ve smlouvě, dokud ji ještě nepodepisujete
BOZP se dá ve smlouvě o dílo vyřešit třemi odstavci, a když v ní chybí, řeší se pak dva roky u soudu. Čtyři věci, které tam mají být.
Že zařízení staveniště včetně oplocení, značení a zabezpečení je součástí ceny díla, ne vícepráce. Že zhotovitel na vyžádání doloží doklady o školení a odborné a zdravotní způsobilosti osob na stavbě. Že se zavazuje umožnit vám a vašemu dozoru vstup na stavbu po ohlášení, poučit vás a poskytnout ochranné pomůcky. A že za bezpečnost svých poddodavatelů odpovídá on, ne vy.
Poslední bod má praktický důvod. Když si zhotovitele vyberete vy sami každého zvlášť, tesaře od jednoho a klempíře od druhého, nejste zadavatel s jedním zhotovitelem, ale zadavatel několika zhotovitelů. Tím na sebe berete koordinační roli, kterou byste u dodávky na klíč neměli. Levnější to bývá. Jednodušší ne.
Kde v tom stojí technický dozor
Nebudu si přidávat pravomoci, které nemám. Technický dozor stavebníka není koordinátor BOZP a zákonnou odpovědnost za bezpečnost práce nenese. Na staveniště chodí ve stejném režimu jako vy, tedy jako osoba, která se tam zdržuje s vědomím zhotovitele.
Co dozor udělat může a co dělám já: zapsat do stavebního deníku, že chybí zábradlí u volného okraje nebo že je výkop nezajištěný. Zápis má dvě funkce. Firma o vadě prokazatelně ví, takže se pak nemůže hájit tím, že o ní nevěděla. A vy máte doloženo, že jste nemlčeli. Koordinátor BOZP, působí-li na stavbě, má do deníku právo zapisovat taky.
Zdroj: § 166 odst. 2 zákona č. 283/2021 Sb.
Bezpečnost přitom není samostatná disciplína, oddělená od kvality. Stavba, kde je nepořádek, otevřený výkop a lešení, které nikdo nepředal, obvykle nemá problém jen s bezpečností. V praxi mi to sedlo skoro pokaždé: stejná nedbalost se pak najde v izolaci a v detailu soklu. Bordel na staveništi je nejlevnější dostupný indikátor toho, jak firma pracuje.
Tři věci, když si nezapamatujete nic jiného
Text je dlouhý schválně, protože téma je široké. Kdyby z něj mělo zůstat jen tohle, stačí to.
Jedna. Plot, značení a zabezpečení staveniště jsou povinnost zhotovitele a náklad, který patří do ceny díla. Ne do faktury za víceprácí uprostřed stavby.
Dvě. Na vlastní stavbu se ohlaste, nechte se poučit a vezměte si přilbu. Tím se vaše přítomnost stane tou, za kterou zhotovitel podle zákona odpovídá.
Tři. Udělejte zápis o předání staveniště a k němu fotky pozemku. Je to jediný papír, kterým později prokážete, v jakém stavu jste stavbu předali a na co jste upozornili.
Časté dotazy
Kdo odpovídá za úraz na staveništi rodinného domu?
Za bezpečnost odpovídá zhotovitel, kterému bylo staveniště předáno, a to nejen svým zaměstnancům. Povinnost zaměstnavatele zajišťovat bezpečnost práce se vztahuje na všechny fyzické osoby, které se s jeho vědomím zdržují na jeho pracovištích. Zadavatel stavby, tedy stavebník, odpovídá za splnění svých vlastních povinností, zejména za určení koordinátora a zajištění plánu BOZP tam, kde je vyžadován.
Odpovídá zhotovitel i za úraz klienta, který si přijde prohlédnout vlastní stavbu?
Ano, pokud tam klient je s jeho vědomím. Zákoník práce rozšiřuje povinnost zajišťovat bezpečnost na všechny fyzické osoby zdržující se s vědomím zaměstnavatele na jeho pracovištích a zákon o BOZP ukládá zhotoviteli předcházet ohrožení osob, které se s jeho vědomím mohou na staveništi zdržovat. Váš pozemek na tom nic nemění, po předání staveniště je to jeho pracoviště.
Musí mít návštěva na staveništi přilbu?
Prakticky ano. Tam, kde rizika nelze odstranit kolektivní ochranou nebo organizací práce, se používají osobní ochranné pracovní prostředky. Na rozestavěném domě to znamená přilbu, pevnou obuv a reflexní prvek. Zhotovitel je návštěvě buď zapůjčí, nebo ji na staveniště nepustí. Zaměstnancům je poskytuje bezplatně a jejich používání kontroluje.
Jak vysoký musí být plot kolem staveniště?
Staveniště v zastavěném území musí být na své hranici souvisle oploceno do výšky nejméně 1,8 metru. U liniových staveb a tam, kde se provádějí jen krátkodobé práce, lze oplocení nahradit ohrazením ze zábradlí s horní tyčí ve výšce 1,1 metru a jednou střední tyčí, případně zábranou. Plyne to z přílohy č. 1 nařízení vlády č. 591/2006 Sb.
Jak musí být staveniště označeno?
Zhotovitel určí způsob zabezpečení proti vstupu nepovolaných osob, zajistí označení hranic staveniště tak, aby byly rozeznatelné i za snížené viditelnosti, a stanoví lhůty kontrol zabezpečení. Zákaz vstupu nepovolaným osobám musí být vyznačen bezpečnostní značkou na všech vstupech i na přístupových komunikacích. Vjezdy pro vozidla se navíc označují dopravními značkami.
Musí být na stavbě štítek s údaji o povolení?
Ano, u staveb podléhajících povolení. Stavebník je povinen před zahájením prací umístit na viditelném místě u vstupu na staveniště štítek s identifikačními údaji o stavbě a ponechat ho tam do dokončení stavby, případně do vydání kolaudačního rozhodnutí. Štítek nevyrábíte sami, zasílá vám ho stavební úřad po nabytí právní moci povolení.
Kdy se u rodinného domu určuje koordinátor BOZP?
Když na staveništi působí zaměstnanci více než jednoho zhotovitele a zároveň nejde o žádný z případů, kdy se koordinátor neurčuje. Rozhodující je, jestli vzniká povinnost doručit oznámení o zahájení prací inspektorátu práce. Ta vzniká při stavbě delší než 30 pracovních dnů, na které pracuje současně přes 20 osob déle než den, nebo při objemu přes 500 pracovních dnů v přepočtu na jednu osobu. Běžný rodinný dům se pod tyto limity vejde.
Potřebuju koordinátora BOZP, když stavím svépomocí?
Ne. Koordinátor se neurčuje u staveb, které provádí stavebník sám pro sebe svépomocí. Pozor ale na dvě věci. Výjimka se týká jen určení koordinátora, ostatní povinnosti k bezpečnosti a odpovědnost za úraz platí dál. A u rodinného domu jako stavby pro bydlení musíte i při svépomoci zajistit odborné vedení stavby stavbyvedoucím, samotný stavební dozor nestačí.
Musí být plán BOZP i u malé stavby bez koordinátora?
Může. Plán se zpracovává nejen u staveb s oznamovací povinností, ale také tehdy, budou-li se provádět práce vystavující člověka zvýšenému ohrožení života nebo zdraví podle přílohy č. 5 nařízení vlády č. 591/2006 Sb. U rodinného domu tam patří zejména montáž těžkých konstrukčních dílů určených pro trvalé zabudování, tedy třeba osazování stropních panelů nebo vazníků jeřábem.
Od jaké výšky se musí zajistit ochrana proti pádu?
Nad 1,5 metru nad okolní úrovní, nebo tam, kde volná hloubka pod pracovištěm přesahuje 1,5 metru. Nad vodou a nad látkami ohrožujícími v případě pádu život nebo zdraví platí povinnost v libovolné výšce. Přednost má vždy kolektivní ochrana, tedy zábradlí, lešení nebo záchytná konstrukce. Osobní jištění nastupuje až tam, kde kolektivní ochrana z povahy práce nejde.
Jak často se opakuje školení BOZP?
Zákon periodu nestanoví. Obsah a četnost školení, způsob ověřování znalostí a vedení dokumentace určuje zaměstnavatel podle rizik. Roční perioda je zavedená praxe, ne zákonná lhůta. Školit se ale musí vždy při nástupu, při změně pracovního zařazení nebo druhu práce, při zavedení nové technologie a v případech s podstatným vlivem na bezpečnost.
Jaká je pokuta za porušení předpisů BOZP na stavbě?
Horní hranice se liší podle toho, co bylo porušeno. Za nezajištění bezpečnosti osob, které se s vědomím zaměstnavatele zdržují na jeho pracovištích, i za porušení předpisů o staveništích a práci ve výškách je to 1 000 000 Kč. Za porušení povinností podle § 101 až § 103 zákoníku práce 2 000 000 Kč. Za neurčení koordinátora nebo nezpracování plánu BOZP 400 000 Kč. Sazby jsou stejné pro firmu i pro živnostníka.
BOZP nekoordinuji a nepřebírám za ni odpovědnost. Co dělám: chodím na vaši stavbu, kontroluji kvalitu, rozpočet a termíny, a nedostatky, které vidím, včetně nezajištěného výkopu, píšu do deníku, kde jsou pak doložitelné. Je to placená služba, cenu řeknu předem. První konzultace je zdarma.
Nezávazná konzultace zdarma Poptat dozor →Související
Tento text je obecná orientace v tématu, ne právní poradenství ke konkrétní stavbě a ne posudek odborně způsobilé osoby v prevenci rizik. Nejsem koordinátor BOZP ani advokát. Předpisy jsou uvedeny podle znění účinného v době poslední aktualizace článku, tedy včetně novelové vlny účinné od 1. 11. 2025 a od 1. 1. 2026. Limity, lhůty a sankce si před rozhodnutím ověřte v aktuálním znění předpisu, odpovědnost v konkrétním případě si nechte posoudit odborníkem.
Můžu se přijet podívat
Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.
