Vícepráce na stavbě: jak je odhalit a jak se bránit přeplácení
Krátká odpověď: vícepráce jsou práce nad rámec sjednaného díla. Musí být odsouhlaseny písemným dodatkem dřív, než se provedou. Vícepráci naúčtovanou dodatečně bez předchozího odsouhlasení neplaťte automaticky. Nejlepší obrana proti přeplácení je kvalitní prováděcí projekt, detailní položkový rozpočet a někdo, kdo kontroluje fakturaci proti skutečně provedené práci.
Vícepráce jsou nejčastější důvod, proč stavba nakonec stojí víc, než bylo v rozpočtu. Někdy oprávněně. Někdy vůbec. Rozdíl mezi tím poznáte jen tehdy, když máte proti čemu fakturu porovnat. To je celé tajemství.
Co jsou vícepráce a co méněpráce
Vícepráce jsou práce nad rámec sjednaného díla. Nebyly ve smlouvě ani v rozpočtu, a přesto je bylo nutné provést. Méněpráce jsou opak. Práce, které se nakonec nedělaly, a měly by se z ceny odečíst. O méněpracích se mluví míň, protože je firma sama od sebe nepřipomíná. A přitom vám na ně vzniká nárok stejně jako firmě na vícepráce.
Proč vícepráce vznikají
Hlavní příčina je jednoduchá. Chybějící nebo neúplný prováděcí projekt. Když projekt neřeší detail, dořeší se za pochodu, a to, co mělo být v ceně, se najednou účtuje jako vícepráce. Druhá příčina je hrubý položkový rozpočet, kde jsou položky natolik obecné, že se pod ně schová skoro cokoli.
Třetí příčina je obchodní. Firma podstřelí nabídku, vyhraje soutěž a rozdíl pak dohání vícepracemi. Vlastní stavební firmu Bee Workers vedu výhradně v režimu cost + fee: klient vidí každou fakturu a odměna firmy je dohodnutá předem. Kdo nemá co dohánět, ten si vícepráce nevymýšlí.
Existují i vícepráce poctivé. Skrytá vada podloží, na kterou se přišlo při výkopu. Změna, kterou si vyžádáte sami. To jsou legitimní vícepráce. Problém není v tom, že vícepráce existují. Problém je, když nikdo nekontroluje, jestli jsou skutečné.
Prováděcí projekt a položkový rozpočet
Nejlepší obrana proti vícepracím se dělá dávno před stavbou. Kvalitní prováděcí projekt popíše detaily tak, že se nedá dohadovat, co v ceně bylo. Detailní položkový rozpočet dá každé práci jednotkovou cenu a množství. Když se pak objeví položka, kterou v rozpočtu není, je hned vidět, že jde o vícepráci. A dá se posoudit, jestli oprávněnou.
Kontrola rozpočtu a projektu ještě před stavbou je místo, kde dozor běžně ušetří víc, než sám stojí. O tom píšu v samostatném článku.
Kontrola fakturace dozorem
Faktura přijde a vypadá věrohodně. Otázka není, jestli sedí součet. Otázka je, jestli sedí položky proti skutečně provedené práci. Tohle je běžná součást technického dozoru. Porovnat fakturu s rozpočtem a s realitou na stavbě. Odhalit položky nadhodnocené, zdvojené nebo takové, které už byly v ceně a účtují se znovu jako vícepráce.
Bez téhle kontroly platíte důvěře. S ní platíte za to, co je opravdu hotové. Když si chcete sami přepočítat množství a jednotky na faktuře, na tohle jsem udělal kalkulačku, ať to nemusíte počítat ručně: převodník stavebních jednotek.

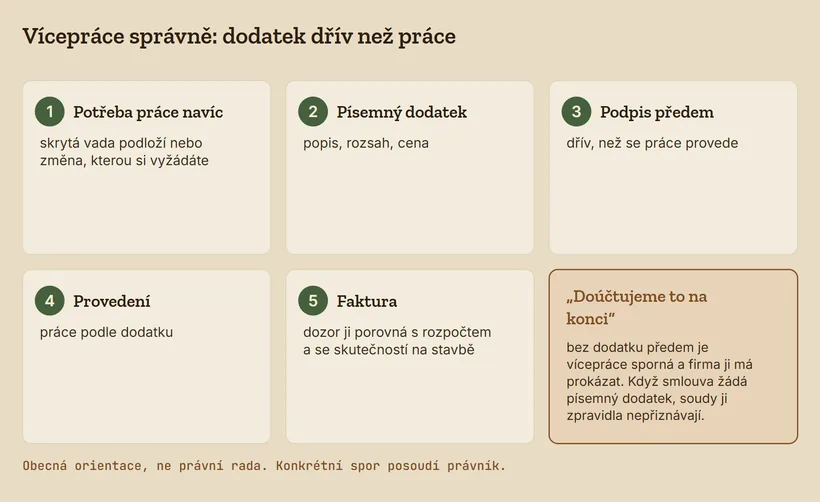

Dodatek ke smlouvě, vždy písemně a předem
Tohle je pravidlo, které vás ochrání nejvíc. Každá vícepráce prochází písemným dodatkem ke smlouvě, který podepíšete dřív, než se práce provede. V dodatku je popis, rozsah, cena. Ne „doúčtujeme to na konci“. Konec stavby je nejhorší chvíle na vyjednávání, protože už nemáte manévr.
Vícepráce naúčtované dodatečně bez předchozího odsouhlasení jsou sporné a firma je má prokázat. Neplaťte je automaticky jen proto, že přišly na faktuře. Právě kolem neodsouhlasených víceprací se vede nejvíc soudních sporů.
Co říkají soudy
Občanský zákoník pojem vícepráce vůbec nezná. Nedefinuje ho. Pracuje jen s dílem, jeho cenou a se změnou závazku. Vícepráce je pojem ze stavební praxe a právní váhu získá teprve tehdy, když se změna díla sjedná. Práce navíc bez sjednané změny smlouvy je z pohledu práva práce, kterou si nikdo neobjednal.
Soudy to drží dlouhodobě. Nejvyšší soud opakovaně dovodil, že když smlouva vyžaduje pro změny písemný dodatek a dodatek nevznikl, zhotovitel zaplacení víceprací zpravidla nevymůže. Většinou neuspěje ani přes bezdůvodné obohacení, protože objednatel si práce navíc neobjednal. Neodsouhlasenými vícepracemi se zabýval i Ústavní soud v nálezu I. ÚS 1283/16. I z něj plyne, že rozhoduje to, co si strany sjednaly, ne to, co zhotovitel fakticky provedl.
Rozlišujte ale vícepráci a změnu díla. Vícepráce v užším smyslu je práce, která byla k dokončení sjednaného díla nutná a v rozpočtu chyběla. Změna díla je jiný rozsah nebo jiné provedení, než bylo sjednáno, typicky na vaše přání. Do písemného dodatku patří obojí. Liší se v tom, kdo změnu vyvolal a kdo ji má zaplatit.
U soudu nakonec rozhodují papíry. Smlouva, dodatky, zápisy ve stavebním deníku, fotky. Kdo je má, má pozici. Kdo je nemá, vypráví.
Časté otázky
Co jsou vícepráce na stavbě?
Vícepráce jsou práce nad rámec sjednaného díla, které nebyly ve smlouvě ani v rozpočtu, a přesto je bylo nutné provést. Méněpráce jsou naopak práce, které se nakonec nedělaly a měly by se z ceny odečíst. Obojí musí být odsouhlaseno písemně dodatkem ke smlouvě, jinak vznikají spory.
Proč vícepráce vznikají?
Nejčastěji kvůli chybějícímu nebo neúplnému prováděcímu projektu a nedostatečně podrobnému položkovému rozpočtu. Když projekt neřeší detail, dořeší se za pochodu a účtuje jako vícepráce. Kvalitní prováděcí projekt a detailní rozpočet množství víceprací výrazně snižují.
Musím vícepráce zaplatit?
Vícepráce, které nebyly předem odsouhlaseny písemným dodatkem, jsou sporné a firma je má prokázat. Neuznávejte vícepráce dodatečně naúčtované na konci stavby bez předchozího odsouhlasení. Cenu i rozsah je nutné schválit dřív, než se práce provedou.
Vymůže firma vícepráce bez písemného dodatku u soudu?
Zpravidla ne. Když smlouva vyžaduje pro změny písemný dodatek a ten nevznikl, soudy nárok zhotovitele na zaplacení víceprací většinou nepřiznávají. Tuto linii drží Nejvyšší soud i Ústavní soud v nálezu I. ÚS 1283/16. Výsledek konkrétního sporu ale vždy závisí na znění smlouvy a na důkazech.
Jak technický dozor pomáhá s vícepracemi?
Technický dozor kontroluje fakturaci proti skutečně provedené práci a proti položkovému rozpočtu, pozná nadhodnocené nebo zdvojené položky a rozpozná, zda jde o skutečnou vícepráci, nebo o něco, co už bylo v ceně. Zároveň hlídá, aby vícepráce prošly písemným dodatkem před provedením.
Přišla faktura za vícepráce a nevíte, jestli je oprávněná?
Nezávazná konzultace zdarma Spočítat cenu dozoru →Související
Tento text je obecná orientace v tématu, ne právní poradenství ke konkrétnímu případu. Znění a účinnost předpisů i odkazovaná judikatura jsou uvedeny podle stavu platného k roku 2026 a jde o zjednodušené shrnutí. Nárok na vícepráce a jejich odsouhlasení si v konkrétním sporu nechte posoudit od právníka.
