Krátká odpověď: Topná zkouška začíná u cementového potěru nejdřív 21 dní po lití, u anhydritu po 7 dnech, pokud technický list směsi neříká jinak. Výchozí schéma trvá nejméně 7 dní: 3 dny na 20 až 25 °C a 4 dny na nejvyšší návrhové teplotě. Suchý potěr nedokazuje. Lepí se po podepsaném protokolu a po měření CM pod limitem ČSN 74 4505:2025.

Potěr je zalitý, topenář hlásí hotovo a obkladač chce zítra lepit dlažbu. Pod dlažbou ale leží deska s topnými trubkami, která se při každém zátopu roztáhne a po vychladnutí zase smrští.

Než se na ni lepí, musí proběhnout topná zkouška, vychladnutí a měření vlhkosti, a všechno musí být na papíře.

Topná zkouška (funkční topení, nátopná zkouška) je první řízené zatopení vytápěného potěru podle předepsaného průběhu teplot. Ověří, že topná soustava funguje a že deska potěru ohřev snese.

Článek platí pro teplovodní topení zalité v cementovém i anhydritovém potěru. Podlahové topení v dřevostavbě má vlastní pravidla, popisuje je článek o podlahovém vytápění v dřevostavbě.

Co musí být hotové a podepsané, než se začne lepit

Před lepením dlažby nebo vinylu na vytápěný potěr musí existovat čtyři doklady: protokol tlakové zkoušky topných okruhů z doby před litím, protokol topné zkoušky s daty a teplotami, protokol měření vlhkosti metodou CM na vychladlém potěru a záznam trhlin a spár. Chybí-li jeden z nich, nikdo nedoloží, že podklad je připravený.

DokladKdy vznikáKdo ho podepisujeCo v něm zkontrolovat
Protokol tlakové zkouškypřed litím potěru, soustava pak zůstává při lití pod tlakeminvestor, stavbyvedoucí, topenářská firma (Purmo)zkušební tlak, datum, podpisy; Purmo uvádí pro běžné soustavy nejméně 4 a nejvýš 6 bar
Protokol topné zkouškyu cementového potěru nejdřív 21 dní po položení, u anhydritu po 7 dnech, pokud technický list neříká jinakinvestor, stavbyvedoucí, topenář (Purmo, BVF)datum lití, datum začátku, teploty po dnech, maximum, konec, přerušení
Protokol vysoušecího ohřevujen když se dělá, po vychladnutí potěru po topné zkoušcestavebník, stavbyvedoucí, topenář, podlahář (BVF)dny a teploty, výsledek měření
Protokol měření CMna vychladlém potěru před pokládkouten, kdo měřil, obvykle podlahářpočet a poloha míst, výsledek, limit a jeho zdroj
Záznam trhlin a spárpřed pokládkou nášlapné vrstvyzhotovitel nášlapné vrstvy (ČSN 74 4505:2025, příl. A.1)poloha a šířka trhlin, poloha smršťovacích spár proti projektu

Kdo pokládku podmiňuje protokolem

ČSN 74 4505:2025 v příloze A.1 ukládá zhotoviteli nášlapné vrstvy, aby před pokládkou zjistil stáří podkladu, změřil jeho vlhkost a porovnal ji s normou nebo s požadavkem výrobce krytiny. Dále ověří polohu smršťovacích spár proti projektu a zapíše polohu a šířku trhlin.

Záznam o těsnosti podlahového topení včetně protokolu o topné zkoušce řadí norma mezi údaje protokolu, kterým zhotovitel potěru přebírá podklad. Protokol topné zkoušky jako podmínku pokládky krytiny výslovně píšou výrobci.

Purmo připouští pokládku krytiny až po topné zkoušce a po dosažení předepsané vlhkosti, Cemix chce před další vrstvou vždy nátopnou zkoušku se záznamem a Fatra chce před pokládkou vinylu protokol podepsaný zúčastněnými.

Firma chce zítra lepit? Požádejte o kopie dokladů z tabulky. Když protokol topné zkoušky nebo měření CM chybí, pokládka počká, než budou. Podlahář, který přebírá potěr od jiné firmy, má podle § 2594 občanského zákoníku upozornit objednatele na nevhodný podklad, a když podklad brání řádné pokládce, práci v nezbytném rozsahu přerušit. Trvá-li objednatel na pokládce i po upozornění, může podlahář chtít jeho pokyn písemně a objednatel pak nemá práva z vady, která z nevhodného podkladu vznikne.

Funkční zkouška a vysoušecí ohřev: dvě různá zatápění

Funkční topná zkouška ověří, že topení a potěr snesou ohřev. Že je potěr suchý na pokládku, nedokazuje. Vysoušecí ohřev je samostatný krok, který má potěr vysušit na vlhkost pro pokládku, a podle příručky BVF ho objednává investor. Kdo oba kroky zamění, lepí krytinu na potěr, jehož vlhkost nikdo nezměřil.

Co dokazuje funkční zkouška

Podle společné příručky BVF a sedmnácti oborových svazů (Schnittstellenkoordination, 2020) je funkční zkouška pro topenáře a potěráře doklad, že své dílo udělali bez vady. Část vody při ní z potěru odejde. Vlhkost pro pokládku ale zkouška nezaručuje.

Totéž píše Purmo v poznámce ke svému protokolu, Cemix v přehledu technických informací i Heidelberg Materials v technickém listu anhydritu ANHYMENT: po zkoušce se vlhkost měří. Po vychladnutí se navíc ukážou trhliny, které vznikly napětím při ohřevu.

Vysoušecí ohřev je samostatný výkon

BVF vede vysoušecí ohřev jako zvláštní výkon, který objednává investor, s vlastním protokolem. Začíná na potěru vychladlém po funkční zkoušce, pauza mezi nimi slouží ke kontrole trhlin.

U potěru do tloušťky 70 mm počítá BVF nejméně se 14 dny ohřevu, u silnějšího s delší dobou. Kdy je hotovo, rozhodne měření CM, ne počet dní.

Někteří výrobci oba kroky oddělují i v Česku. Cemex u anhydritu AnhyLevel dovoluje vysoušení topením od 7. dne, topnou zkoušku až po 21 dnech.

Baumit po funkční zkoušce doporučuje topení nevypínat a držet konstantně 25 °C bez nočního útlumu až do vyschnutí.

Kdy smí topná zkouška začít

Cementový potěr nejdřív 21 dní po položení, anhydritový (síranový) potěr nejdřív po 7 dnech. Tak to uvádí příručka BVF, katalog Purmo i technologický předpis Baumit platný od ledna 2026. Přednost má technický list konkrétní dodané směsi. Rychlé potěry a potěry s urychlující přísadou dovolují začít dřív, některé anhydrity naopak chtějí víc.

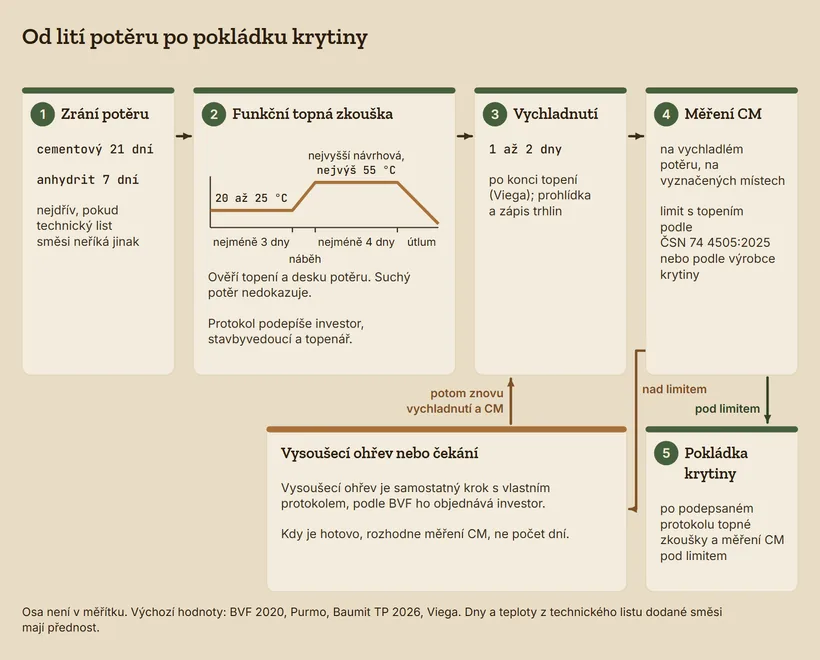

Postup od lití potěru po pokládku krytiny: zrání potěru, cementový nejdřív 21 dní, anhydrit 7 dní; funkční topná zkouška s křivkou nejméně 3 dny na 20 až 25 °C, náběh, nejméně 4 dny na nejvyšší návrhové teplotě nejvýš 55 °C a útlum; vychladnutí 1 až 2 dny; měření CM. Pod limitem následuje pokládka, nad limitem vysoušecí ohřev nebo čekání a potom znovu vychladnutí a měření CM.
Funkční zkouška ověří topení a desku potěru, suchý potěr nedokazuje. O pokládce rozhoduje měření CM na vychladlém potěru. Přednost mají dny a teploty z technického listu dodané směsi.
PotěrTopná zkouška nejdřívPodle
Cementový21 dníBVF 2020, Purmo, Baumit TP 2026, Fatra PN 5428/2025
Cementový s urychlující přísadoupodle přísady, u jedné z přísad Viega 10 dníprotokol Viega 2025
Rychlý cementovýpodle technického listu, u Sopro Rapidur B5 3 dnySopro Planer 9
Anhydritový7 dníBVF 2020, Purmo, Baumit TP 2026, Cemix 2025
Anhydritový podle německého svazu VDPM4 až 7 dní podle výrobceVDPM Merkblatt 3 (2022)
Anhydrit Cemex AnhyLevelvysoušení od 7 dní, topná zkouška od 21 dnítechnický list 1/2024
Anhydrit Heidelberg ANHYMENT7 dní, v úsporných nebo špatně větratelných stavbách 10 až 12 dnítechnický list 2025

Výrobky v tabulce jsou příklady kategorie, ne doporučení. Cemix uvádí jako příčinu trhlin objemové změny mladého potěru při náběhu teploty. Proto se začátek zkoušky nepočítá podle zvyku firmy, ale podle technického listu směsi, která přijela na stavbu.

Pozor na počítání dnů. BVF a Purmo píšou „nejdříve 21 nebo 7 dní po položení“, Cemix „7. den od aplikace“ a VDPM ve vzorovém harmonogramu počítá den lití jako první den.

Rozdíl je jeden den. Datum lití a druh směsi z dodacího listu proto patří do deníku hned v den lití. Co platí pro potěry v chladu, popisuje článek o stavbě v zimě.

Jak topná zkouška probíhá: dny a teploty

Výchozí schéma podle příručky BVF a katalogu Purmo: nejméně 3 dny teplota přívodu 20 až 25 °C, potom nejméně 4 dny nejvyšší návrhová teplota topného systému. Baumit ani Viega nedovolují víc než 55 °C. Výrobci potěrů mají vlastní křivky s pozvolným náběhem a útlumem a ty mají přednost.

  1. Topenář před zátopem hydraulicky vyváží okruhy na rozdělovači a zkontroluje, že potěr není zakrytý materiálem.
  2. Nejméně 3 dny drží teplotu přívodu 20 až 25 °C.
  3. Potom zvýší teplotu přívodu na nejvyšší návrhovou teplotu topného systému, skokem nebo po krocích podle technického listu potěru, nejvýš na 55 °C.
  4. Nejvyšší teplotu drží nejméně 4 dny bez nočního útlumu a bez ekvitermní regulace, všechny okruhy jednoho pole potěru topí současně.
  5. Teplotu snižuje postupně podle technického listu potěru a chrání potěr před průvanem a rychlým ochlazením.
  6. Každý den zapíše teplotu přívodu do protokolu a po skončení protokol podepíšou investor, stavbyvedoucí a topenář.

Během zkoušky se větrá krátce a bez průvanu. Purmo uvádí, že zkouška končí nejdřív 7 dní od zahájení. Teploty, které výrobci předepisují, ukazuje tabulka.

Křivky výrobců

PodkladZačátekNáběhNejvyšší teplotaVýdržÚtlum
BVF 202020 až 25 °C, nejméně 3 dnyskokemnejvyšší návrhovánejméně 4 dnychránit před průvanem
Purmo25 °C, nejméně 3 dnyskokemnejvyšší návrhovánejméně 4 dnykonec nejdřív 7. den
Baumit TP 202625 °C, 3 dnyskokemnejvyšší provozní, nikdy nad 55 °C4 dnypostupně na 18 °C
Viega 202520 až 25 °C, 3 dnyskokemnejvyšší návrhová, nejvýš 55 °C4 dnychránit před průvanem
Cemix, postup pro anhydrit 2025nejvýš 25 °C, 3 dnyo 10 °C za dennejvýš 55 °C4 dnyo 10 °C za den na 20 °C
Cemix 5290, technický listneuvedenoasi o 5 °C za den50 až 55 °C3 dnyo 5 °C za den na 15 až 20 °C
ANHYMENT 202520 °C, potom 2 dny 25 °Co 5 °C za den45 °C7. až 9. den40, 30, 20 °C
AnhyLevel 1/20242 dny nejvýš o 5 °C nad teplotou potěruo 5 °C za den45 °Cneuvedenopostupně

Dva podklady téhož výrobce se liší: pracovní postup Cemix pro anhydrit a technický list Cemix 5290 mají jiný náběh i výdrž. Do protokolu se proto zapisuje, podle kterého podkladu se topilo, a křivka se bere z podkladu ke konkrétní dodávce.

Kdo topnou zkoušku provádí a kdo podepisuje protokol

Topnou zkoušku provádí topenář, tedy firma, která podlahové topení montovala. Protokol podle vzoru Purmo i BVF podepisuje investor, stavbyvedoucí nebo architekt a topenářská firma. Než investor podepíše, porovná datum začátku zkoušky s datem lití ve stavebním deníku a projde teploty po dnech.

Protokol topné zkoušky podle vzorů Purmo a BVF obsahuje:

  • druh, tloušťku a přísady potěru a datum jeho položení,
  • datum začátku na vstupní teplotě, datum přechodu na nejvyšší teplotu a její hodnotu,
  • datum konce a jestli se topení přerušilo, a kdy,
  • potvrzení, že plocha byla volná od materiálu a že se větralo bez průvanu,
  • venkovní teplotu při předání a jestli soustava při předání běžela,
  • podpisy investora, stavbyvedoucího a topenáře.

Baumit uvádí, že průběh zatápění zapisuje stavbyvedoucí do stavebního deníku nebo do formuláře dodavatele topného systému.

Denní fotka teploty na rozdělovači nebo na zdroji tepla s datem je k protokolu užitečná příloha. Jak má taková fotodokumentace vypadat, popisuje článek o stavebním deníku a fotodokumentaci.

Měření CM dělá podle BVF podlahář. Bez protokolu topné zkoušky má podle BVF uplatnit písemné výhrady.

Měření vlhkosti CM na vychladlém potěru

Po topné zkoušce se vlhkost měří až na vychladlém potěru. Viega uvádí 1 až 2 dny po konci topení, technický list Cemix 5290 vypnout topení asi 48 hodin před měřením. Měří se na místech vyznačených už při pokládce trubek, aby odběr vzorku trubku neprorazil. BVF chce kolem měřicího bodu 10 cm bez trubky.

Karbidová metoda (CM) měří vlhkost vzorku vybouraného z potěru přímo na stavbě. ČSN 74 4505:2025 má jako referenční metodu sušení vzorku (gravimetrii) a karbidovou metodu uvádí jako vhodnou alternativu s převodní tabulkou.

Jak se vzorek odebírá a co má být v protokolu, popisuje článek o CM metodě měření vlhkosti potěru.

Podle čl. 7.15 téže normy se měří nejméně na jednom místě na každých 100 m² a nejméně na třech místech. Poloha míst patří do protokolu, stejně jako teplota povrchu potěru, teplota a relativní vlhkost vzduchu a proudění vzduchu při měření.

Limity vlhkosti s podlahovým topením

S podlahovým topením je dovolená vlhkost nižší. ČSN 74 4505:2025 v čl. 5.3.7 snižuje limit u cementového potěru o 0,5 % a u anhydritu o 0,1 %.

Hodnoty pro karbidovou metodu uvádí norma v poznámce k čl. 7.15. Tabulka je vlastní přepis hodnot.

Nášlapná vrstvaCementový potěr, hmotnostní %Cementový potěr, % CMAnhydrit, hmotnostní % i % CM
Kamenná nebo keramická dlažba4,52,900,4
Lité podlahoviny na bázi cementu4,52,90nelze
Syntetické lité podlahoviny3,52,030,4
Paropropustné textilie4,52,900,9
PVC, vinyl, linoleum, guma, korek3,01,640,4
Dřevo, parkety, laminát2,00,850,4

Požaduje-li výrobce krytiny nebo jiné vrstvy jinou hodnotu, platí jeho požadavek (čl. 5.3.6). Norma doporučuje ho zapsat do stavebního deníku nebo přiložit technický list k dokumentaci.

Na českých webech kolují pro cementový potěr s topením hodnoty 1,8 a 2,0 % CM a pro anhydrit 0,3 %. Jsou z německých pravidel.

Pod dřevo je německých 1,8 % CM volnějších než 0,85 % podle české normy, pod dlažbu je německých 2,0 % CM přísnějších než česká 2,90 %. Do českého protokolu patří limit z tabulky výš nebo z technického listu. Limity bez topení a to, kolik vody v potěru je a proč vysychá týdny, popisuje článek o zabudované vodě v novostavbě.

Trhliny po vychladnutí

Po vychladnutí se potěr prohlédne. Baumit a technický list ANHYMENT uvádějí, že trhliny mohou při náběhu vzniknout i při správném provedení.

Zapravují se pryskyřicí při potěru zchlazeném asi na 18 °C a po vytvrzení se potěr krátce ohřeje na nejvyšší teplotu. Když nové trhliny nevzniknou, je potěr podle Baumitu technicky bez vady.

ČSN 74 4505:2025 v poznámce 2 k čl. 5.3.3 u smršťovacích trhlin připouští trhlinu ponechat, převést na spáru nebo sešít. Několik trhlin podle ní obvykle není důvod vrstvu vybourat a položit znovu. Poloha a šířka trhlin se před pokládkou zapíše a fotí.

Víc než 7 dní mezi měřením a pokládkou

Fatra v kladečském předpisu pro vinyl Thermofix PRO chce změřit znovu, když mezi měřením a pokládkou uplyne víc než 7 dní.

BVF v tom případě navíc uvádí nejméně 2 dny znovu topit. Datum měření v protokolu se proto porovnává s datem pokládky v deníku.

Teplota potěru při lepení a první zátop po pokládce

Lepí se na potěr, který se netopí, v zimě jen mírně temperovaný (Baumit, ANHYMENT, VDPM). BVF chce povrch potěru nejméně 18 °C a tuto teplotu držet 3 dny před pokládkou, během ní a po ní, u lepených krytin 7 dní.

Fatra vypíná topení 2 dny před stěrkou a pokládkou vinylu a povrch drží kolem 18 °C až do vytvrzení lepidla. Kdy topení vypnout před dekorativní stěrkou ve sprše, popisuje článek o mikrocementu ve sprše.

Dlažba se na vytápěný potěr lepí pružnými lepidly určenými pro podlahové topení (Baumit, ANHYMENT).

První zátop po pokládce dlažby jde pozvolna, RAKO uvádí o 5 °C za 24 hodin a stejně pozvolný pokles. Fatra po pokládce vinylu dovoluje povrch podkladu nejvýš 28 °C.

Kalendář topné zkoušky z protokolu výrobce

Kalendář spočítá z data lití a z dní a teplot, které zadáte z technického listu dodané směsi, datum začátku zkoušky, teplotu přívodu den po dni, konec topení a nejdřívější den měření CM. Křivku nemá zadanou natvrdo, protože se výrobci liší. Výstup jde vytisknout jako podklad k protokolu s kolonkami pro skutečné teploty a podpisy.

Pomůcka: kalendář topné zkoušky podle technického listu

Zadejte datum lití a dny a teploty z technického listu směsi, která přijela na stavbu. Pomůcka sestaví kalendář den po dni, spočítá konec topení a nejdřívější den měření CM a ukáže limit vlhkosti s podlahovým topením podle ČSN 74 4505:2025. Výstup se dá vytisknout jako podklad k protokolu.

Žádná křivka není předvyplněná, výrobci se liší. Pomůcka nepředpovídá, kdy potěr vyschne, a nenahrazuje technický list, protokol topenáře ani měření CM. Nic neukládá a nikam neposílá. Když se výsledek nezobrazí, počítejte podle postupu pod formulářem.

1. Potěr
2. Funkční topná zkouška
3. Vysoušecí ohřev

Plánuje se vysoušecí ohřev? Samostatný výkon, podle příručky BVF ho objednává investor.

4. Měření CM a pokládka
Jak pomůcka počítá a kontrolní příklad
  1. Začátek zkoušky = datum lití + nejmenší stáří. První den zkoušky je 1. den kalendáře.
  2. Vstupní teplota se drží zadaný počet dní.
  3. Náběh: každý den o krok výš, nejvýš na nejvyšší teplotu. Den, kdy teplota nejvyšší hodnoty dosáhne, patří do náběhu. Při kroku 0 se jde na nejvyšší teplotu hned další den.
  4. Výdrž: zadaný počet dní na nejvyšší teplotě.
  5. Útlum: každý den o krok níž až na cílovou teplotu; poslední den útlumu je konec funkční zkoušky. Při kroku 0 je konec zkoušky poslední den výdrže a další den se topení vypne.
  6. Vysoušecí ohřev (jen když se dělá): začne zadaný počet dní po konci funkční zkoušky, trvá zadaný počet dní na zadané teplotě a končí útlumem se stejným krokem.
  7. Měření CM nejdřív = poslední den topení + dny vychladnutí. Limit vlhkosti je z ČSN 74 4505:2025 pro potěr s podlahovým topením, jiný požadavek výrobce krytiny má přednost.

Kontrolní příklad: cementový potěr lití 1. 3. 2027, stáří 21 dní, 3 dny na 25 °C, skokem na 45 °C, výdrž 4 dny, útlum o 10 °C za den na 25 °C, vychladnutí 2 dny, dlažba. Začátek 22. 3., 22. až 24. 3. 25 °C, 25. až 28. 3. 45 °C, 29. 3. 35 °C, 30. 3. 25 °C a konec. Měření CM nejdřív 1. 4. 2027, limit 2,90 % CM (4,5 hmotnostních %).

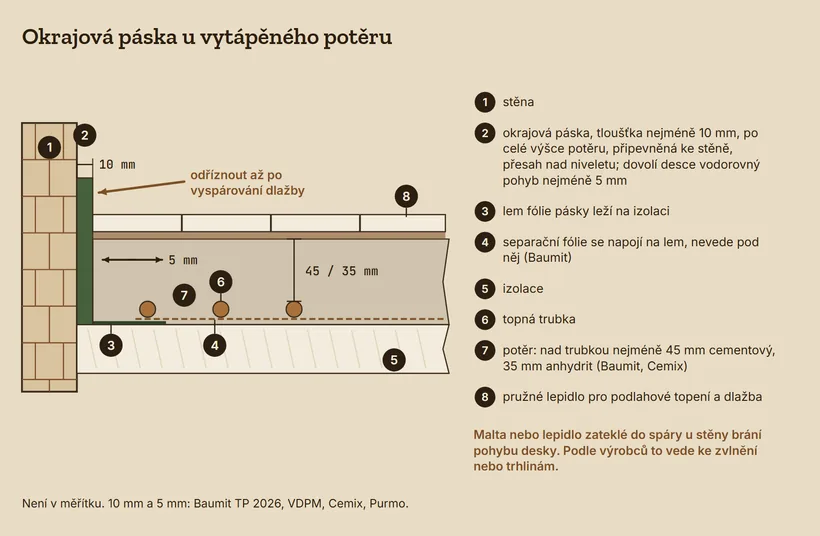

Okrajová páska u vytápěného potěru: tloušťka a kdy ji odříznout

Okrajová páska (obvodová dilatační páska) odděluje potěr od stěn, sloupů, prostupů a zárubní po celé jeho výšce. U potěru s podlahovým topením má mít tloušťku nejméně 10 mm a dovolit desce vodorovný pohyb nejméně 5 mm. Odřezává se až po vyspárování dlažby nebo po položení krytiny.

Deset milimetrů uvádí Baumit v předpisu 2026, německý svaz VDPM, Cemix i Cemex pro AnhyLevel. Baumit sám má v kapitole o cementovém potěru s topením 8 mm, v kapitolách o spárách a o anhydritu 10 mm. Cemix u anhydritu bez topení počítá s 8 mm. Purmo chce, aby páska dovolila desce rozpínání o 5 mm do všech stran.

Proč 10 mm

Baumit ukazuje výpočet. Deska dlouhá 15 m s tepelnou roztažností 0,015 mm na metr a kelvin se při ohřátí o 30 K prodlouží o 6,75 mm.

Páska, kterou jde stlačit o 70 % tloušťky, proto musí mít nejméně 9,64 mm, tedy 10 mm. Purmo uvádí, že deska dlouhá 8 m se při 40 °C prodlouží o 4 mm.

Jak má být páska osazená

Páska vede po celém obvodu místnosti, kolem každého prostupu a zárubně. Je připevněná ke stěně a přesahuje nad hotovou niveletu potěru (Cemix).

Lem fólie pásky leží na izolaci a separační fólie pod potěrem se na něj napojí tak, aby nevedla pod lem pásky (Baumit).

Řez podlahou u stěny: okrajová páska tloušťky nejméně 10 mm mezi stěnou a potěrem, lem její fólie leží na izolaci a separační fólie se na něj napojí. Nad topnou trubkou je nejméně 45 mm cementového nebo 35 mm anhydritového potěru, nahoře lepidlo a dlažba. Páska přesahuje nad dlažbu, přesah se odřezává až po vyspárování.
Páska dovolí desce vodorovný pohyb nejméně 5 mm. Malta nebo lepidlo zateklé do spáry u stěny pohybu brání, proto se přesah odřezává až po vyspárování dlažby.

Kdy pásku odříznout

Přesah pásky se odřezává až po zhotovení a vyspárování dlažby, po položení parket, po přilepení pružné krytiny nebo po stěrce (Baumit, VDPM, ANHYMENT, Purmo).

Malta nebo lepidlo, které zateče do spáry u stěny, brání pohybu desky. U vytápěného potěru to podle výrobců vede ke zvlnění nebo trhlinám.

Páska zároveň odděluje podlahu od stěn kvůli kročejovému hluku. ČSN 74 4505:2025 v čl. 4.13.2 požaduje, aby podlaha byla tam, kde se kročejový hluk omezuje, pružně oddělená od stěn v celé tloušťce. Šířku pásky norma nedává, čísla jsou od výrobců.

Dilatační spáry vytápěného potěru

Kde budou spáry, určuje návrh podlahy v projektové dokumentaci pro provádění (ČSN 74 4505:2025, čl. 5.1.1 a 5.1.2). Velikost polí pro vytápěné potěry v bytech a domech norma neudává. Čísla dávají výrobci potěrů a topných systémů: u cementového potěru s topením pole kolem 40 m² a spára vždy ve dveřích a mezi vytápěnou a nevytápěnou plochou.

Norma od návrhu podlahy chce rozmístění dilatačních a smršťovacích spár, napojení podlahy na stěnu a nejmenší tloušťku potěru nad rozvody (čl. 5.1.2).

Dilatační spáry nosné konstrukce musí projít všemi vrstvami podlahy (čl. 5.1.5). Rastr smršťovacích spár má být pravoúhlý s poměrem stran nejvýš 1:3 (čl. 5.1.2, pozn. 7).

Potěr s topenímPole bez spáry podle výrobcePodklad
Cementovýsamostatně řízené plochy do 40 m², spára ve dveřích a mezi vytápěnou a nevytápěnou plochouBaumit TP 2026, kap. 4.1
Cementovýspára při ploše nad 40 m², straně nad 8 m, poměru stran nad 2:1 a u tvaru L, T nebo C, dilatační pás v každých dveříchPurmo, katalog
Cementovýstrana asi 6,5 m, pole asi 40 m²Sopro Planer 9, kap. 7.9
Anhydritovýdělit plochy s hranou nad 10 m pod tuhé krytiny a nad 20 m pod pružnéBaumit TP 2026, kap. 3.1
Anhydritovýdo 40 m² bez spáry při výhodném tvaru, poměr stran 1:2Cemix, postup pro anhydrit
Anhydritovýstrana asi 10 m, pole asi 100 m²Sopro Planer 9, kap. 7.9
Anhydrit AnhyLevelspáry od 300 m² při rovnoměrném ohřevutechnický list 1/2024

Rozdíl mezi 40 a 300 m² je důvod, proč se plán spár bere z projektu a z technického listu dodaného potěru, ne z tabulky jiného výrobce.

Kde spára musí být vždy

  • ve dveřních otvorech, a to dilatační, smršťovací spára tam nestačí (Baumit),
  • na hranici vytápěné a nevytápěné plochy,
  • mezi topnými okruhy (SVSOMS, technická informace 3/2023), podle ANHYMENT mezi okruhy s rozdílem teplot nad 5 °C,
  • v místě změny tloušťky potěru,
  • nad konstrukční dilatací budovy.

Spáru smí křížit jen přívodní potrubí v chráničce, topný okruh ji křížit nesmí (BVF, ANHYMENT).

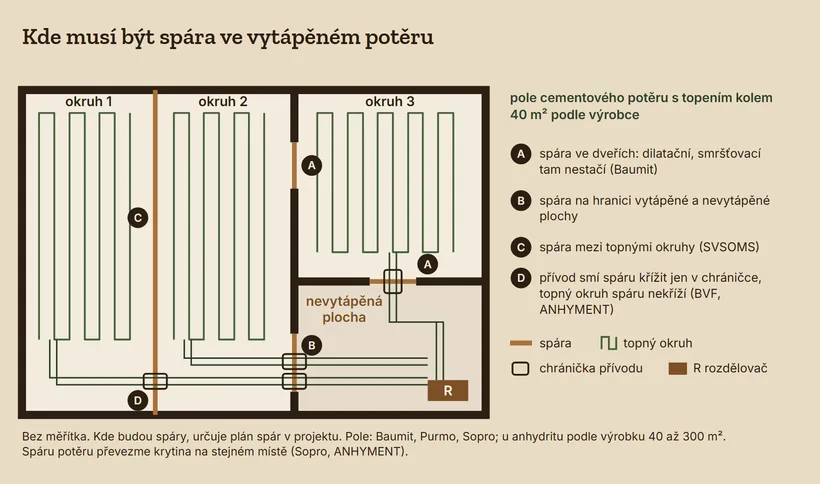

Schematický půdorys bytu bez měřítka se třemi topnými okruhy, nevytápěnou plochou a rozdělovačem. Spáry jsou ve dveřích, na hranici vytápěné a nevytápěné plochy a mezi okruhy 1 a 2. Přívody od rozdělovače kříží spáry jen v chráničkách, topné okruhy spáry nekříží.
U cementového potěru s topením uvádějí výrobci pole kolem 40 m², u anhydritu podle výrobku 40 až 300 m². Kde budou spáry, určuje plán spár v projektu.

Norma obecně připouští smršťovací spáru po odeznění smršťování zmonolitnit (čl. 3.19 a 5.3.3). U vytápěného potěru ale výrobci spáry vedou jako trvalé a krytina je přebírá na stejném místě (Sopro, ANHYMENT).

Plán spár podle BVF dělá projektant ve shodě s topenářem, potěrářem a podlahářem. Proč stavba dilatace potřebuje a kdy je trhlina pro statika, vysvětluje článek o dilatačních spárách.

Kolik potěru nad trubkou

Cementový potěr má podle Baumitu nad povrchem topného systému nejméně 45 mm při užitném zatížení do 1,5 kN/m².

Litý anhydrit nejméně 35 mm nad horní úrovní trubek (Baumit, Cemix). ČSN 74 4505:2025 číslo nedává, nejmenší tloušťku nad rozvody musí stanovit návrh podlahy (čl. 5.1.2).

Průměrná tloušťka potěru nesmí podle čl. 4.6.2 přesáhnout 120 % předepsané, jinak se přitížení posuzuje staticky. Při lití je soustava napuštěná vodou pod tlakem a trubky jsou ukotvené tak, aby nevyplavaly (Baumit, VDPM, Purmo).

Typické vady vytápěné podlahy a jak je poznáte

Příručka BVF řadí mezi nejčastější příčiny chyb krátké lhůty na výstavbu a vysychání a chybějící dozor. Většinu vad poznáte z protokolů a z dat ve stavebním deníku dřív, než leží dlažba. Tabulka ke každé vadě uvádí, co způsobí, jak ji poznáte a co s ní udělat.

Při topné zkoušce a měření

VadaCo způsobíJak ji poznáteCo udělat
Topná zkouška vynechaná nebo zkrácenáchybí doklad, že deska snese ohřev, trhlina se může ukázat až pod dlažbouprotokol chybí nebo pokrývá méně než 7 dnízkoušku provést před pokládkou podle technického listu
Funkční zkouška vydaná za vysušenípokládka na potěr, jehož vlhkost nikdo nezměřilpo zkoušce se lepí bez protokolu CMzměřit CM na vychladlém potěru, nad limitem vysoušecí ohřev nebo čekat
Zkouška začala na mladém potěruobjemové změny při náběhu, trhliny (Cemix)datum začátku v protokolu je blíž datu lití, než dovoluje technický listzapsat, po vychladnutí prohlédnout a zapsat trhliny
Teplota nad 55 °C nebo prudké skokyobjemové změny a trhliny (Cemix), Baumit 55 °C nedovoluje v žádném okamžikuteploty v protokolu, nastavení zdroje teplazapsat, po vychladnutí prohlédnout trhliny
CM na teplém potěru nebo mimo vyznačená místavýsledek neodpovídá podmínkám měření, hrozí proražení trubky (BVF)protokol CM bez data vypnutí topení a bez polohy místzměřit znovu na vychladlém potěru a na vyznačených místech
Okruh, který nehřejenevyvážený nebo poškozený okruhtermokamera při zkoušcetopenář okruh opraví nebo vyváží před pokládkou
Prudké ochlazení po zkoušcetrhliny (BVF, Purmo, ANHYMENT)otevřená okna po vypnutí topeníokna zavřít, větrat krátce
Vinyl na nedosušený potěr nebo topení zapnuté při lepeníboule v krytině (Fatra)bubliny a odlepené spoje po první topné sezóněpřed pokládkou CM pod limitem pro PVC a vinyl, topení podle kladečského předpisu

Páska a spáry

VadaCo způsobíJak ji poznáteCo udělat
Páska odříznutá před spárovánímmalta ve spáře u stěny, zvlnění nebo trhliny (ANHYMENT, Baumit)spárovací hmota nebo lepidlo až ke stěněpřesah odřezávat až po vyspárování
Páska tenčí než 10 mmprodloužení delší desky se do pásky nevejde (výpočet Baumit)dodací list, pohled před litímpřed litím vyměnit
Chybí spára ve dveřích nebo mezi okruhytrhlina v linii dveří (Sopro)v plánu spár ani na stavbě spára nenídoplnit před litím, vzniklou trhlinu řešit podle postupu výrobce potěru
Spára potěru nepřevzatá do dlažbypohyb desky se přenese do dlažby a v linii spáry se může objevit trhlina (Sopro: spáry podkladu se v krytině přebírají na stejném místě)rozvrh dlažby nesedí na spáry potěrurozvrh dlažby připravit podle plánu spár před lepením

Co na stavbě kontroluje technický dozor

U podlahového topení kontroluju ve čtyřech chvílích: v projektu, před litím potěru, během a po topné zkoušce a před pokládkou krytiny. Nejvíc se dá ovlivnit před litím, protože po zalití už pásku, spáry ani krytí trubek nikdo neopraví bez bourání. Před pokládkou pak rozhodují dva papíry: protokol topné zkoušky a protokol CM. Kontrolní dny před litím potěru a před pokládkou se dají zadat v poptávkovém dotazníku.

KdyCo kontrolujuČímCo do smlouvy nebo deníku
Projektskladba podlahy, krytí nad trubkou, plán spár, druh potěru a krytiny, měřicí místa CMčtení projektuplán spár a krytí jako součást projektu, kdo plán dělá
Před litímprotokol tlakové zkoušky, soustava pod tlakemmanometr, protokolprotokol do deníku
Před litímokrajová páska po celém obvodu, kolem prostupů a zárubní, tloušťka 10 mm, přesah nad niveletu, lem na izolacimetr, fotkytloušťka pásky v rozpočtu
Před litímprofily spár podle plánu, chráničky přívodů ve spárách, okruhy spáry nekříží, vyznačená měřicí místapohled, fotkykdo měřicí místa značí
Den litídatum, druh a třída potěru z dodacího listu, tloušťka nad trubkoudodací list, metrzápis do deníku jako den nula kalendáře
Začátek zkouškystáří potěru podle technického listu dodané směsideník, technický listkdo zkoušku dělá a platí
Během zkouškyteploty přívodu po dnech, bez nočního útlumu, plocha volná, okruhy pole topí současně, nejvýš 55 °Cbezdotykový teploměr, termokameraprotokol s denním záznamem
Po vychladnutítrhliny, jejich poloha a šířka, zapravení podle výrobcespárová měrka, fotkyzáznam do deníku před zakrytím
Před pokládkouměření CM na vychladlém potěru, počet a poloha míst, limit z normy nebo z technického listu, odstup od měření do 7 dníCM přístroj, protokolpokládka podmíněná protokolem pod limitem
Pokládkapovrch potěru kolem 18 °C, spáry potěru převzaté do dlažby, lepidlo pro vytápěné podlahybezdotykový teploměr, pohledzápis do deníku
Po pokládcepáska odříznutá až po spárování, první zátop pozvolnapohledpokyn k prvnímu zátopu

Co patří do smlouvy

Do smlouvy o dílo patří, kdo topnou zkoušku provádí a platí, že pokládka krytiny je podmíněná protokolem topné zkoušky a protokolem CM pod limitem, a kdo případně objednává a platí vysoušecí ohřev.

Plán spár má být součástí projektu, ne improvizace na stavbě.

Čím měřím a kdy stačí protokoly přečíst

Čím měřím, ukazuje článek o měřicích přístrojích dozoru: termokamera při zkoušce najde okruh, který nehřeje, bezdotykový teploměr teplotu povrchu potěru před lepením.

Obecné kontrolní body podlah jsou v článku o kontrole zateplení a podlah, co přebírá a za co odpovídá podlahář, v článku o řemesle podlaháře.

Když topenář předá protokol s denními teplotami a podlahář protokol CM s polohou míst, metodou a limitem, stačí oba přečíst a porovnat s deníkem.

Samostatné měření má smysl tam, kde protokol chybí nebo čísla nesedí.

Časté otázky

Kdy se smí po lití poprvé zapnout podlahové topení?

Podle technického listu dodané směsi. Výchozí hodnoty z příručky BVF, katalogu Purmo a předpisu Baumit 2026 jsou 21 dní u cementového potěru a 7 dní u anhydritu. Rychlé potěry a potěry s urychlující přísadou dovolují začít dřív. Některé anhydrity chtějí víc, Cemex u AnhyLevelu dovoluje vysoušení topením od 7. dne, ale topnou zkoušku až po 21 dnech.

Jak dlouho trvá topná zkouška podlahového topení?

Výchozí schéma má nejméně 7 dní: nejméně 3 dny teplota přívodu 20 až 25 °C a nejméně 4 dny nejvyšší návrhová teplota, nejvýš 55 °C. Potom se teplota postupně snižuje. Křivky výrobců potěrů bývají delší, například pracovní postup Cemix pro anhydrit má 3 dny startu, náběh o 10 °C za den, 4 dny výdrže a útlum o 10 °C za den.

Je potěr po topné zkoušce suchý na dlažbu?

Ne nutně. Funkční zkouška ověřuje, že topení a potěr snesou ohřev, vlhkost pro pokládku nezaručuje. Uvádí to příručka BVF, Purmo i Cemix. O pokládce rozhoduje měření vlhkosti karbidovou metodou na vychladlém potěru, podle Viegy 1 až 2 dny po konci topení. Když je vlhkost nad limitem, následuje vysoušecí ohřev nebo čekání.

Jaká vlhkost potěru platí, když je v podlaze topení?

ČSN 74 4505:2025 snižuje limit u vytápěného cementového potěru o 0,5 % a u anhydritu o 0,1 %. Cementový potěr s topením smí mít pod dlažbu nejvýš 2,90 % CM, pod vinyl a PVC 1,64 % CM, pod dřevo a laminát 0,85 % CM. Anhydrit s topením 0,4 % pod většinu krytin. Jiný požadavek výrobce krytiny má přednost.

Kdo topnou zkoušku dělá a kdo podepisuje protokol?

Zkoušku provádí topenář, firma, která podlahové topení montovala. Protokol podle vzorů Purmo a BVF podepisuje investor, stavbyvedoucí nebo architekt a topenářská firma. Obsahuje datum lití, datum začátku, teploty po dnech, nejvyšší teplotu, konec a případná přerušení. Investor před podpisem porovná datum začátku s datem lití ve stavebním deníku.

Kdy se odřezává okrajová dilatační páska?

Až po vyspárování dlažby, po položení parket, po přilepení pružné krytiny nebo po stěrce. Shodně to uvádí Baumit, německý svaz VDPM, ANHYMENT i Purmo. Malta nebo lepidlo, které zateče do spáry u stěny, brání pohybu vytápěné desky a podle výrobců vede ke zvlnění nebo trhlinám. U vytápěného potěru má páska tloušťku nejméně 10 mm.

Potěr při topné zkoušce praskl. Musí se vybourat?

Obvykle ne. Podle ČSN 74 4505:2025 několik trhlin obvykle není důvod vrstvu vybourat a položit znovu. Baumit a ANHYMENT trhliny zapravují pryskyřicí při potěru zchlazeném asi na 18 °C a potěr potom krátce znovu ohřejí na nejvyšší teplotu. Když nové trhliny nevzniknou, je potěr podle Baumitu technicky bez vady.

Jak velké pole může mít vytápěný potěr bez spáry?

Podle plánu spár v projektu. ČSN 74 4505:2025 velikost polí neudává, ukládá je stanovit v návrhu podlahy. Výrobci u cementového potěru s topením uvádějí pole kolem 40 m², u anhydritu podle výrobku od 40 do 300 m². Spára je vždy ve dveřích, na hranici vytápěné a nevytápěné plochy a mezi topnými okruhy.

Zdroje a normy

  • ČSN 74 4505:2025: ČSN 74 4505:2025-07 Podlahy, Společná ustanovení, čl. 3.19, 4.6.2, 4.13.2, 5.1.1, 5.1.2, 5.1.5, 5.3.3, 5.3.6, 5.3.7, 7.15 a příloha A.1
  • Zákon č. 89/2012 Sb.: Občanský zákoník, § 2594.
  • BVF a oborové svazy: Schnittstellenkoordination bei Flächenheizungs- und Flächenkühlungssystemen in Neubauten, vydání květen 2020, kap. 1.5 a protokoly P2, P7, P8.
  • Baumit: Technologický předpis Podlahové potěry a stěrky, platnost od 1. 1. 2026.
  • Purmo: Technický katalog podlahové vytápění (bez data vydání), protokol o topné a tlakové zkoušce.
  • Viega: Protokoll Funktionsheizen Fonterra Base / Tacker, 530 568, 2025-04.
  • VDPM a IGE: Merkblatt 3 Calciumsulfat-Fließestriche auf Fußbodenheizung, stav 10/2022.
  • Sopro Planer 9, kap. 7 Estriche und Fußbodenkonstruktionen (2019).
  • LB Cemix: Pracovní postup Samonivelační anhydritové potěry, platnost od 1. 12. 2025.
  • LB Cemix: Technický list 5290 Anhydritový potěr. cemix.global
  • LB Cemix: Přehled technických informací (08/2024), nátopná zkouška.
  • Cemex: Technický list AnhyLevel, 1/2024.
  • Heidelberg Materials: Technický list ANHYMENT, platnost od 1. 1. 2025.
  • SV SOMS: Technická informace 3/2023 Tloušťka potěrů, dilatační spáry.
  • Fatra: Kladečský předpis Thermofix PRO, PN 5428/2025, 1. vydání 01/2026.
  • RAKO (Lasselsberger): Technický katalog 2024, verze 1.7, první zátop po pokládce.

Můžu se přijet podívat

Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.

Napsat mi →

Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.
