Mikrocement a designová stěrka ve sprše: kde je hydroizolace a co zkontrolovat

Krátká odpověď: Mikrocement ani jiná dekorativní stěrka hydroizolace není. Kde výrobce normu uvádí, je to norma pro potěry, omítky nebo ochranu betonu, nikdy EN 14891. Ve sprše proto pod ní patří samostatná hydroizolace s páskami v koutech a manžetami u prostupů. Investor si vyžádá technický list, protokol vlhkosti podkladu a fotky hydroizolace dřív, než ji zakryje dekorativní vrstva.

V technickém listu mikrocementu ARDEX PANDOMO Kudo stojí u propustnosti vody „W3“. Topciment má u své polyuretanové stěrky Efectto PU totéž. Kdo zná třídy zatížení koupelny z prospektů na hydroizolace, přečte si to jako „hotovo, můžu do sprchy“.

W3 z technického listu a W3 z prospektu na hydroizolaci spolu nesouvisejí. Jedno je výsledek zkoušky, kolik vody projde vrstvou nátěru. Druhé je třída, jak moc je plocha v koupelně zatížená vodou. Ani jedno neříká, že stěrka je hydroizolace.

Mikrocement je tenkovrstvá stěrka z cementu, polymerů a jemného plniva. Nanáší se v několika vrstvách a uzavírá lakem, celý systém má podle výrobců 1 až 3 mm.

Totéž platí pro další dekorativní stěrky, ať se prodávají jako betonová stěrka, mikrobeton nebo cementová pryskyřice.

Tady neřeším, jestli je stěrka hezčí než obklad. Řeším, co leží pod ní, podle čeho se která vrstva zkouší a co si vyžádat a vyfotit, než to zmizí pod lakem.

Čísla jsou z technických listů a návodů výrobců z let 2018 až 2026 a z ČSN 74 4505:2025.

Je mikrocement hydroizolace?

Není. Technický list žádného ze šesti systémů v tabulce níž neuvádí u dekorativní vrstvy EN 14891, evropskou normu pro tekuté hydroizolace pod lepenou keramikou. Kde výrobce normu výrobku uvádí, je to norma pro potěry (EN 13813), omítky (EN 15824) nebo ochranu betonu (EN 1504-2). Samostatnou hydroizolaci ve sprše výslovně předepisuje jen ARDEX.

Systém a vydání listuPodle čeho je dekorativní vrstva deklarovanáHydroizolace ve sprše podle výrobceLak nebo ochrana
ARDEX PANDOMO Kudo (technické listy 9/2026)propustnost vody podle EN 1062-3, třída W3ano, samostatná vrstva Kudo Guard: 2 vrstvy po 1 mm suché tloušťky, do první vtlačená tkanina, kouty a napojení těsnicí sadouKudo Protect, ve sprše 3 vrstvy, mimo ni 2
Kerakoll Cementoresina Wall (technický list 4/2026, manuál 2024)EN 15824hydroizolace je v seznamu vhodných podkladů, povinná vrstva není; v nosné vrstvě páska do koutů a manžeta u každého prostupuuzavírací gel a 2 vrstvy laku
Topciment Sttandard a Efectto PU (5/2026, 3/2025)Sttandard EN 13813; Efectto PU EN 1504-2 a EN 1062-3, třída W3neuvádíSttandard 2 vrstvy presealeru a 2 vrstvy topsealeru; Efectto PU 2 vrstvy topsealeru
Mapei Ultratop Loft W (technický list 1/2026)EN 13813neuvádí, sprchu technický list nezmiňujena plochy se stálým působením vody polyuretanový lak Mapefloor Finish 50 N
Ideal Work Microtopping Wall (specifikace 2018)ve specifikaci neuvedenoneuvádí2 vrstvy polyuretanového laku, ve sprše hydrofobizace
Tadelakt Kreidezeitvápenná omítkavýrobce tadelakt do sprchy nedoporučujemýdlování olivovým mýdlem

Výrobky jsou jmenované jako zdroj údajů, ne jako doporučení. Vydání listů jsou v bloku zdrojů pod článkem.

Když technický list stěrky hydroizolaci nezmiňuje, neplyne z toho, že ve sprše není potřeba. Plyne z toho, že ji musí určit projekt a smlouva.

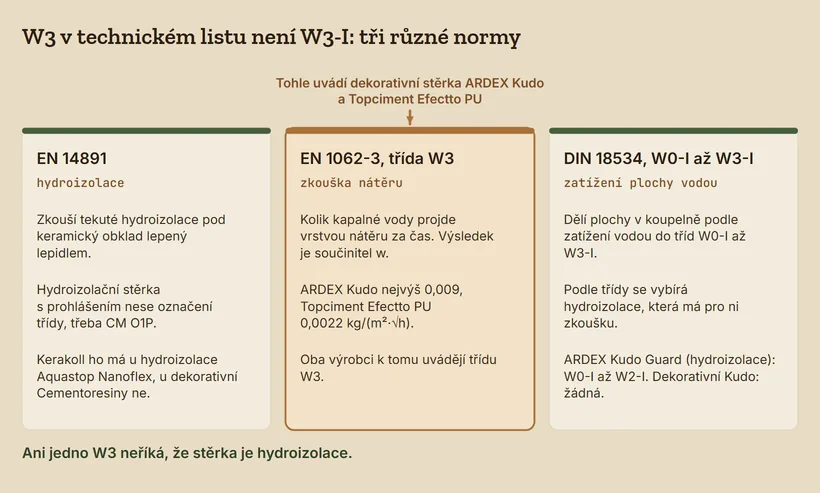

W3 v technickém listu není W3-I

EN 1062-3 je zkouška, kolik kapalné vody projde vrstvou nátěru za čas. Výsledkem je součinitel w a podle něj se nátěr zařadí do třídy.

ARDEX uvádí u stěrky Kudo nejvýš 0,009, Topciment u Efectto PU 0,0022, obojí v kg/(m²·√h). Oba výrobci k tomu uvádějí třídu W3.

W3-I je něco jiného. Německá norma DIN 18534 pro hydroizolace vnitřních prostor dělí plochy podle zatížení vodou do tříd W0-I až W3-I a podle třídy se vybírá hydroizolace, která má pro ni zkoušku.

ARDEX deklaruje svou hydroizolaci Kudo Guard pro třídy W0-I až W2-I. Dekorativní vrstvu Kudo pro žádnou z nich.

Třetí norma, EN 14891, zkouší tekuté hydroizolace pod keramický obklad lepený lepidlem. Hydroizolační stěrka s takovým prohlášením nese označení třídy, třeba CM O1P. Kerakoll ho má u své hydroizolace Aquastop Nanoflex, u dekorativní Cementoresiny ne.

Tři sloupce. EN 14891 zkouší tekuté hydroizolace pod lepený keramický obklad, třída například CM O1P, má ji hydroizolace Kerakoll Aquastop Nanoflex. EN 1062-3 měří, kolik vody projde vrstvou nátěru, ARDEX Kudo a Topciment Efectto PU uvádějí třídu W3. DIN 18534 dělí plochy podle zatížení vodou do tříd W0-I až W3-I, hydroizolace ARDEX Kudo Guard je deklarovaná pro W0-I až W2-I.
Třída W3 u dekorativní stěrky je výsledek zkoušky nátěru podle EN 1062-3. Neříká, že stěrka je hydroizolace.

Česká norma o podlahách dělá stejné rozlišení. ČSN 74 4505:2025 v čl. 4.12.4 uvádí, že cementový povrch je nasákavý a nenasákavý bude až s nátěrem nebo stěrkou.

Vodotěsnost podlahy vystavené provozní vodě řeší jinde, v čl. 4.12.1, a chce ji od celého souvrství včetně napojení na stěny. Lak dělá povrch nenasákavý. Vodotěsnost konstrukce zajišťuje hydroizolace.

Otázka na zhotovitele zní: jak se jmenuje hydroizolace pod stěrkou a podle čeho je zkoušená. Odpověď „lak je vodotěsný“ na ni neodpovídá.

Z jakých vrstev se sprcha s mikrocementem skládá

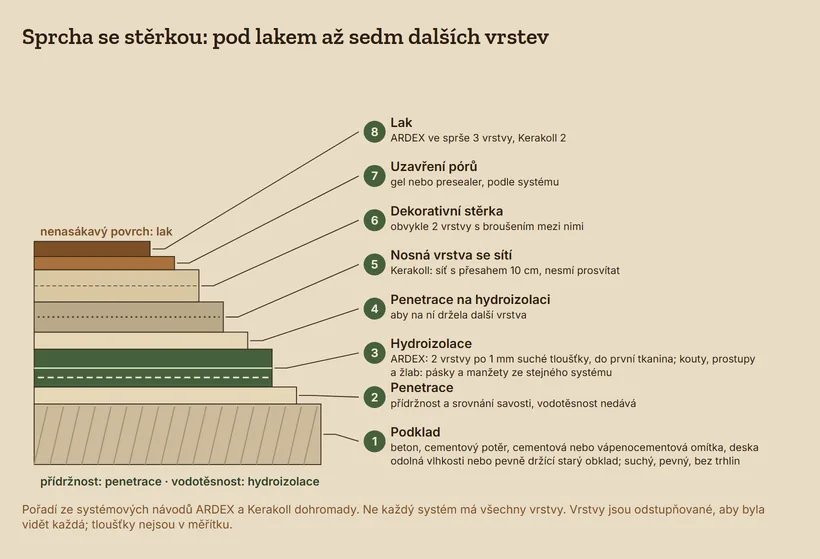

Pod viditelným lakem leží ve sprše až sedm dalších vrstev a každá má jinou funkci. Ze systémových návodů ARDEX a Kerakoll dohromady vychází pořadí: podklad, penetrace, hydroizolace s tkaninou a detaily, penetrace na hydroizolaci, nosná vrstva se sítí, dekorativní stěrka, uzavření pórů a lak. Ne každý systém má všechny vrstvy.

  1. Podklad. Beton, cementový potěr, cementová nebo vápenocementová omítka, deska odolná vlhkosti nebo pevně držící starý obklad. Suchý, pevný a bez trhlin.
  2. Penetrace. Zajišťuje přídržnost další vrstvy a srovná savost podkladu. Vodotěsnost nedává.
  3. Hydroizolace. U ARDEXu dvě vrstvy po 1 mm suché tloušťky, do první se vtlačí tkanina. Kouty, prostupy a napojení na žlab dostanou pásky a manžety ze stejného systému.
  4. Penetrace na hydroizolaci, aby na ní držela další vrstva.
  5. Nosná vrstva se sítí. Kerakoll do ní vkládá síť s přesahem 10 cm, která nesmí prosvítat. Topciment chce na podlaze vždy dvě vrstvy se sítí.
  6. Dekorativní stěrka, obvykle ve dvou vrstvách s broušením mezi nimi.
  7. Uzavření pórů gelem nebo presealerem, podle systému.
  8. Lak. Ve sprše ARDEX předepisuje 3 vrstvy, Kerakoll 2, Topciment u systému Sttandard 2 vrstvy presealeru a 2 vrstvy topsealeru.
Odstupňovaný řez vrstvami sprchy od podkladu nahoru: podklad, penetrace, hydroizolace (u ARDEXu dvě vrstvy, do první tkanina), penetrace na hydroizolaci, nosná vrstva se sítí, dekorativní stěrka, obvykle ve dvou vrstvách, uzavření pórů a lak. U hydroizolace je vyznačena vodotěsnost, u penetrace přídržnost, u laku nenasákavý povrch.
Pořadí vrstev ze systémových návodů ARDEX a Kerakoll dohromady. Vodotěsnost dává hydroizolace, lak dělá povrch nenasákavý. Ne každý systém má všechny vrstvy.

Penetrace řídí přídržnost, ne vodotěsnost

Topciment v systémovém listu z roku 2026 píše, že se mikrocement nanáší, dokud je penetrace lepivá. Když penetrace, hlavně epoxidová, úplně vytvrdne, přídržnost klesne a vrstva se může odlupovat. Povrch se pak musí přebrousit.

Chyba v penetraci se proto projeví odlupováním stěrky. Voda do konstrukce projde jinudy: tam, kde hydroizolace chybí, je přerušená nebo nemá detail v koutě, u prostupu nebo u žlabu.

Tloušťka vadí oběma směry

Topciment u Efectto PU uvádí, že příliš tenká vrstva dělá na světlých odstínech tmavé skvrny a příliš tlustá prodlouží schnutí a způsobí puchýře a trhliny. ARDEX upozorňuje, že vrstva silnější než zrno stěrky snižuje její mechanickou odolnost.

U hydroizolace jde o spodní mez. ARDEX počítá zhruba 1 000 g/m² na vrstvu o tloušťce 1 mm.

Plocha krát spotřeba z technického listu dává množství materiálu, které se porovná s pytli na dodacích listech. Tenké místo v koutě tím nenajdete, ale chybějící vrstvu ano.

Co musí splnit podklad pod stěrkou ve sprše

Podklad musí být suchý, pevný a bez trhlin a mezní hodnoty dává technický list stěrky. ČSN 74 4505:2025 v čl. 5.3.6 k tomu říká, že když výrobce vrstvy chce jinou nejvyšší vlhkost podkladu, než má tabulka normy, platí hodnota výrobce. Ta se má zaznamenat, třeba přiložením listu k dokumentaci nebo zápisem do deníku.

Vlhkost se měří, ne odhaduje

Kerakoll chce pod Cementoresinu cementový podklad s vlhkostí pod 2 %, s podlahovým topením pod 1,7 %. Sádrový nebo anhydritový podklad pod 0,5 %, s topením pod 0,2 %. Metodu měření manuál neuvádí.

Na metodě záleží. Referenční metodou ČSN 74 4505:2025 (čl. 7.15) je vysušení vzorku, gravimetrie. Norma jako vhodnou alternativu uvádí karbidovou metodu, CM přístroj, a ta u cementového potěru dává nižší čísla.

Podle převodní tabulky normy odpovídá 5,0 % gravimetricky 3,2 % metodou CM. Protokol proto musí říct, čím se měřilo. Kolik vody je v novém potěru a jak dlouho schne, popisuje článek o zabudované vodě v novostavbě.

Norma chce nejméně tři měřená místa a v protokolu jejich polohu, teplotu povrchu a vzduchu, vlhkost vzduchu a rychlost jeho proudění. Jak karbidová zkouška probíhá a co musí být v protokolu, mám rozepsané zvlášť, stejně jako čím dozor měří vlhkost a kdy vlhkoměr nestačí.

Anhydrit do sprchy nepatří

ČSN 74 4505:2025 v poznámce k čl. 4.12.1 uvádí, že potěry na bázi síranu vápenatého nejsou určené do prostor s dlouhodobým působením vody. ARDEX připouští anhydritový potěr jen mimo mokrou zónu. V mokré zóně chce beton nebo cementový potěr nejméně třídy CT-C25-F4.

Pevnost a trhliny

Kerakoll uvádí pro podlahový podklad odtrhovou pevnost nad 1,5 MPa a pevnost v tlaku nad 25 N/mm². ARDEX chce podklad bez trhlin.

ČSN 74 4505:2025 v poznámce k čl. 4.12.1 dodává, že hydroizolační stěrka přímo na železobetonové desce musí přemostit pohyb trhlin desky, a doporučuje pohyblivé trhliny měřit v zimě.

Starý obklad a sádrokarton

Na starý obklad jde stěrka jen tehdy, když obklad drží celou plochou. Ověří se to poklepem.

Topciment chce spáry obkladu předem vyplnit a nechat 24 hodin schnout. Kerakoll upozorňuje na vlhkost ve spárách a při pochybnosti chce sundat dlaždici a změřit vlhkost pod ní.

Ze stěnových podkladů ARDEX v mokré zóně připouští sádrokarton odolný vlhkosti, cementovláknité desky, systémové izolační desky i obklad. U rekonstrukce bývá pod starým obkladem víc nálezů, než projekt čekal. Jak se kontrolují skryté konstrukce při rekonstrukci, je v samostatném článku.

Teplota, vlhkost vzduchu a topení

Kerakoll pracuje při +10 až +30 °C a relativní vlhkosti vzduchu nejvýš 75 %. Topciment u polyuretanové stěrky doporučuje 15 až 25 °C a vlhkost vzduchu nejvýš 50 %.

ARDEX zakazuje topidla a tepelné vysoušení. Podlahové topení chce 24 hodin před aplikací, během ní a 24 hodin po ní vypnuté, nebo nejvýš na +15 °C. Kdy se podlahové topení v novém potěru poprvé zapíná, popisuje článek o topné zkoušce podlahového topení.

Bezespárová koupelna neznamená bez dilatací

Bezespárová znamená bez rastru spár mezi dlaždicemi. Dilatační spáry podkladu zůstávají. ARDEX chce dilatační spáru podlahy převzít do stěrky na stejném místě, Ideal Work ji zrcadlit do nového povrchu a Topciment u bezespárého povrchu dilatace vždy zajistit. Kde se pracující spára přetáhne stěrkou, objeví se nad ní trhlina.

ČSN 74 4505:2025 chce v čl. 5.1.5 totéž od každé podlahy. Dilatační spára se respektuje ve všech vrstvách a vyplní hmotou, která pohyb unese. Kde spáry jsou, má podle čl. 5.1.2 určit návrh podlahy.

Kerakoll popisuje, jak chybu poznáte. Spára nebo trhlina podkladu, která dál pracuje, se po čase ukáže proti světlu jako vystouplá nebo propadlá linie ve stěrce. Rovná trhlina přesně nad spárou potěru má tuhle příčinu.

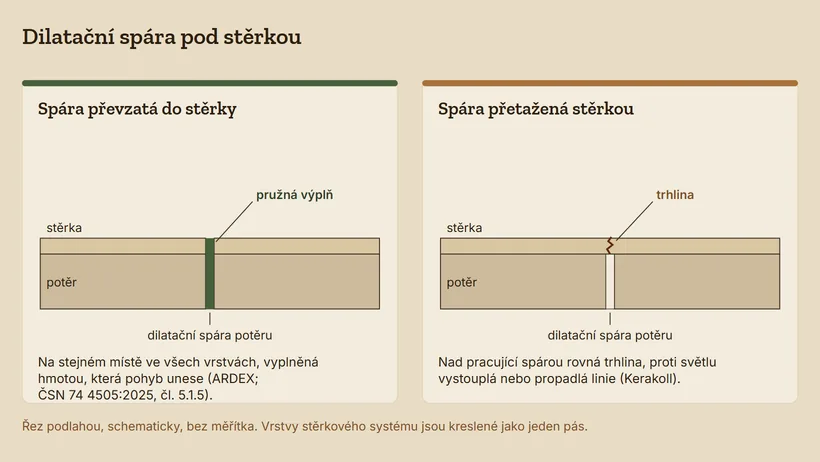

Dva řezy podlahou s dilatační spárou v potěru. Vlevo spára pokračuje stěrkou na stejném místě a je vyplněná pružnou hmotou. Vpravo stěrka spáru přetahuje a nad spárou je trhlina.
Dilatační spára se převezme do stěrky na stejném místě a vyplní hmotou, která pohyb unese. Přetažená spára se ukáže jako rovná trhlina nad spárou potěru.

Podklad pracuje i ve spárách desek a zdiva a na styku dvou materiálů. Leták Mapei z roku 2018 je podle DIN 18534 řadí do tříd R1-I až R3-I, od změny šířky kolem 0,2 mm po 1 mm s přesazením 0,5 mm.

Přemostit je má hydroizolace. Kerakoll u Aquastop Nanoflex deklaruje přemostění trhlin nejméně 0,75 mm.

Ve sprše Kerakoll nepovoluje pozinkované lišty, protože broušení strhne zinek. Lišty mají být z PVC nebo hliníku. Kde v domě dilatace nesmí chybět a kdy trhlinu posuzuje statik, vysvětluju v článku o dilatacích.

Kolik dní trvá, než se smí sprchovat

Rozhoduje technický list systému a doby se liší. ARDEX uvádí plnou zatížitelnost 7 dní po posledním laku, Topciment u Efectto PU plný výkon týden po poslední vrstvě laku. Kerakoll povoluje mytí a kontakt s vodou na stěně po 48 hodinách. K tomu se přičítají přestávky mezi vrstvami.

U ARDEXu dávají přestávky z tabulky níž dohromady 34 až 44 hodin čekání od penetrace po poslední vrstvu laku, bez času na samotné nanášení.

Krok (ARDEX PANDOMO Kudo, podlaha sprchy)SpotřebaČekání do dalšího kroku při +20 °C
penetrace savého podkladupodle podkladu1 až 2 h
hydroizolace, 1. vrstva s tkaninouasi 1 000 g/m², 1 mm3 až 4 h
hydroizolace, 2. vrstvaasi 1 000 g/m², 1 mm8 až 12 h, do úplného vyschnutí
penetrace na hydroizolacipodle podkladu1 až 2 h
dekorativní stěrka, 1. vrstva500 až 700 g/m²3 až 4 h
dekorativní stěrka, 2. vrstva500 až 700 g/m²12 h před lakem
lak, 1. až 3. vrstvaprvní asi 50 g/m², další asi 40 g/m²3 až 4 h mezi vrstvami
pochozíasi 24 h po posledním laku
plně zatížitelné7 dní

Dva listy ARDEX si v jedné hodnotě odporují. List laku uvádí mezi vrstvami 2 až 3 hodiny, list stěrky 3 až 4 hodiny. Platí delší doba. Při +5 až +10 °C se přestávky prodlužují, u první vrstvy hydroizolace na 6 až 8 hodin.

Jiné systémy chtějí delší přestávky. Kerakoll u Cementoresiny nejméně 14 hodin mezi vrstvami při +30 °C a 24 hodin při +10 °C.

Topciment u Efectto PU chce 12 až 24 hodin a každou vrstvu nanáší až na zaschlou předchozí. U systému Sttandard se lakuje až při zbytkové vlhkosti stěrky pod 5 %, změřené vlhkoměrem.

Tři vrstvy stěrky za jeden den u systému, který chce mezi vrstvami 12 až 24 hodin, jsou odchylka od technického listu. Poznáte ji z deníku aplikace, kde má být datum, hodina a teplota u každé vrstvy.

Pomůcka níž sestaví harmonogram z dob, které opíšete z technického listu vašeho systému, a ukáže nejdřívější den, kdy se sprcha smí zatížit vodou. Žádnou dobu nemá předvyplněnou.

Pomůcka: harmonogram stěrky ve sprše a den prvního sprchování

Zadejte začátek prací a čekací doby mezi vrstvami z technického listu vašeho systému. Pomůcka sestaví časovou osu vrstev a ukáže nejdřívější datum a hodinu, kdy se sprcha smí zatížit vodou.

Žádná doba není předvyplněná. Doby z technického listu platí pro teplotu, kterou list uvádí: ARDEX uvádí při +5 až +10 °C delší přestávky, Kerakoll u Cementoresiny nejméně 14 hodin mezi vrstvami při +30 °C a 24 hodin při +10 °C. Zadejte doby pro teplotu na vaší stavbě. Pomůcka nepočítá čas samotného nanášení, neposuzuje vadu a nenahrazuje technický list ani deník aplikace. Nic neukládá a nikam neposílá.

1. Hydroizolace pod dekorativní vrstvou

Je pod dekorativní vrstvou samostatná hydroizolace s prohlášením podle EN 14891 nebo systémová hydroizolace výrobce?

2. Začátek prací
3. Vrstvy a čekání do dalšího kroku

Čekání opište z technického listu, oddíl doba schnutí, Wartezeit nebo waiting time for overlaying, při vaší teplotě. Krok, který váš systém nemá, vypněte. U posledního zapnutého kroku se čekání nepoužije, místo něj platí doba do zatížení vodou.

4. Doba do zatížení vodou
5. Pracovní doba (nepovinné)

Když ji zadáte, krok, který by vyšel mimo pracovní dobu, se posune na její nejbližší začátek. Doba do zatížení vodou se počítá kalendářně.

Jak pomůcka počítá a kontrolní příklad z článku
  1. První krok začíná zadaným datem a hodinou.
  2. Každý další zapnutý krok začíná, až uplyne čekání po předchozím kroku. Je-li zadaná pracovní doba a začátek vyjde mimo ni, posune se na nejbližší začátek pracovní doby.
  3. Nejdřívější zatížení vodou = začátek posledního zapnutého kroku + doba do zatížení vodou.
  4. Čas samotného nanášení se nepočítá. Skutečný harmonogram je proto delší o dobu práce na každé vrstvě.

Kontrolní příklad z tabulky ARDEX v článku, dolní meze při +20 °C, bez nosné vrstvy a uzavření pórů: penetrace 1 h, hydroizolace 3 a 8 h, penetrace 1 h, stěrka 3 a 12 h, lak 3 a 3 h. Přestávky dají dohromady 34 hodin od penetrace po třetí vrstvu laku, k tomu 7 dní do plné zatížitelnosti. Začátek v pondělí 12. 10. 2026 v 8:00 dá poslední lak v úterý 13. 10. v 18:00 a první sprchování v úterý 20. 10. 2026 v 18:00.

Spád, žlab a napojení u sprchy

ČSN 74 4505:2025 doporučuje u spádované pochozí plochy sklon aspoň 1,5 % a při sklonu nad 1,5 % nedovoluje protispády, ve kterých by stály kaluže. Vpusť ani žlab nesmí vystupovat nad podlahu. ARDEX chce potěr ve sprše spádovaný 1,5 až 2,0 % ke žlabu. Spád se dělá v potěru, milimetrová stěrka ho nevytvoří.

Kolik milimetrů převýšení dá spád na délce vaší sprchy, spočítá kalkulačka spádování koupelny. Udělal jsem ji, aby se to nemuselo počítat ručně.

Žlab musí být určený pro tenkovrstvé stěrky, tak to ARDEX v listu výslovně píše. U žlabu se proto ověřuje dvojí: že ho výrobce pro takový povrch připouští a čím se napojí na hydroizolaci.

ČSN 74 4505:2025 v čl. 4.12.1 chce hydroizolaci podlahy vystavené provozní vodě vytáhnout na všechny navazující konstrukce nejméně 0,1 m nad podlahu a napojení provést vodotěsně. Výšku hydroizolace na stěnách sprchy norma neurčuje, určí ji projekt a systém výrobce.

Kerakoll dává manžetu ke každému prostupu, tedy k baterii a ventilům, a pásku do koutů mezi stěnou a podlahou.

Po lakování utěsňuje tmelem krytky, sprchové zástěny a odtoky, tedy místa s častým kontaktem s vodou. ARDEX řeší kouty a napojení těsnicí sadou, jejíž prvky se vkládají do hydroizolace.

Čím mikrocement ve sprše čistit a kdy obnovit ochranu

pH neutrálním čističem. ARDEX u laku Kudo Protect vylučuje alkoholové, kyselé i zásadité čističe, tedy i běžné kyselé odstraňovače vodního kamene. Interval obnovy ochrany dává jen část výrobců: Ideal Work u hydrofobizace ve sprchách 6 až 18 měsíců, Kreidezeit u tadelaktu nové mýdlování každé 1 až 2 měsíce.

SystémČištěníObnova ochrany
ARDEX Kudo Protectjen pH neutrální čističe, ne alkoholové, kyselé ani zásaditév technickém listu neuvedena
ARDEX PANDOMO Care & Cleanměsíční údržba podlah s polyuretanovým lakemneuvedena
Ideal Work Hydro-Defensehydrofobní ochrana pro sprchy a umyvadla, omezuje usazování vodního kamenepo 6 až 18 měsících podle zatížení
Tadelakt Kreidezeitjen teplá voda s marseillským mýdlem, bez houbiček a mikrovlákna, vodu stíratv ostřiku mýdlovat každé 1 až 2 měsíce
Kerakoll, Topciment, Mapeipodle návodu zhotovitelev technických listech neuvedena

Norma pro podlahy uvádí u syntetických stěrkových podlahovin, že odstín se udrží jen pravidelným čištěním v intervalech a způsobem, který předepíše zhotovitel podlahy v návodu k údržbě (ČSN 74 4505:2025, čl. 6.3.2). Mikrocement mezi ně norma výslovně neřadí, návod k údržbě od zhotovitele ale potřebujete stejně.

Vyžádejte si ho písemně při předání, i s intervalem obnovy laku. Když zhotovitel váže záruku na údržbu, podmínky musíte znát předem.

Tadelakt ve sprše

Tadelakt je vápenná omítka, jejíž povrch se mýdluje. Výrobce Kreidezeit o něm píše, že je po mýdlování vodoodpudivý, ne vodotěsný, a do sprchy, k umyvadlu ani k vaně ho nedoporučuje. Plochy, které jsou déle mokré, nasají vodu a dočasně ztmavnou.

Co na stavbě kontroluje technický dozor

Dozor u stěrky ve sprše kontroluje hlavně to, co po dokončení nebude vidět. Před podpisem doklady k systému, před první vrstvou vlhkost a pevnost podkladu, před dekorem hydroizolaci s detaily, během práce přestávky a počet vrstev laku a při předání datum prvního sprchování. Ke každému bodu patří doklad, fotka nebo zápis.

KdyCoČím, jaký dokladCo do smlouvy
před podpisemsystém, všechny jeho výrobky a použití ve sprše uvedené výrobcemtechnické listy v aktuálním vydánínázev systému, záměna výrobku jen se souhlasem investora
před podpisemhydroizolace pod dekorem a podle čeho je zkoušenáprohlášení o vlastnostech, technický listsamostatná položka s počtem vrstev a tloušťkou
před podpisemplán dilatací a pružných koutůvýkres nebo náčrtdilatace převzaté do stěrky na stejném místě
před podpisemškolení aplikátoracertifikát výrobce systémudoložit před zahájením
před první vrstvouvlhkost podkladu proti hodnotě z technického listuCM přístroj nebo gravimetrie, protokol s místy měřeníměření jako podmínka zahájení
před první vrstvoupevnost, poklep starého obkladu, trhliny, spád ke žlabupoklep, lať, vodováhapřevzetí podkladu zápisem
hotová hydroizolacecelá plocha a detaily, tloušťka přes spotřebu, zkouška těsnostifotky, dodací listy, postup zkoušky od výrobce hydroizolace nebo ze smlouvykontrolní den před dekorativní vrstvou
během prácedatum a hodina každé vrstvy, teplota, vypnuté topenídeník aplikace, teploměrdeník aplikace jako příloha předání
lakpočet vrstev proti technickému listufotky, spotřebapočet vrstev laku
předánínejdřívější datum zatížení vodou, návod k údržběvýpočet z deníku aplikace, písemný návodpodmínky záruky vázané na údržbu známé předem

Ke školení ještě jedna věc. ARDEX v technickém listu laku Kudo Protect připomíná, že výrobky s diisokyanáty smí od 24. 8. 2023 profesionálně používat jen proškolená osoba. Plyne to z nařízení (EU) 2020/1149 a týká se výrobků s obsahem diisokyanátů od 0,1 % hmotnosti. Doklad o tomto školení si vyžádejte spolu s certifikátem výrobce.

Kontrolní den před dekorativní vrstvou

Tohle je jediný okamžik, kdy je hydroizolace vidět celá. Projděte ji v tomhle pořadí, na stavbě to dělám stejně.

  1. Projděte celou plochu hydroizolace a ověřte, že je souvislá a má počet vrstev z technického listu.
  2. Zkontrolujte pásky v koutech mezi stěnou a podlahou a mezi stěnami.
  3. U každého prostupu (baterie, ventil, výpust) najděte manžetu ze stejného systému.
  4. Ověřte napojení hydroizolace na žlab nebo vpusť podle návodu jejich výrobce.
  5. Porovnejte spotřebu materiálu z dodacích listů s plochou a se spotřebou z technického listu.
  6. Nechte udělat zkoušku těsnosti hydroizolace; postup a délku dohodněte ve smlouvě, když je výrobce hydroizolace neuvádí.
  7. Vyfoťte celek i každý detail s měřítkem a do stavebního deníku zapište datum a stav.

Fotky s datem patří do stavebního deníku. Proč má fotodokumentace zakrývaných konstrukcí váhu v pozdějším sporu, mám rozepsané v článku o deníku.

Kontrolní den, technické listy a deník aplikace se dají napsat do smlouvy jako podmínka pokračování prací. Co dalšího do smlouvy o dílo patří, je v samostatném článku.

Hydroizolaci pod obkladem hlídám u obkladače stejně, co obnáší jeho řemeslo, popisuje článek o obkladači.

Kdy dozor u stěrky nepotřebujete

Když stěrka nejde do mokré zóny, stačí kontrola podkladu a dilatací, kterou zvládnete sami. Totéž platí, když zhotovitel sám předá technické listy, protokol vlhkosti podkladu, fotky hydroizolace s detaily a deník aplikace. S nimi a s tabulkou výš si sprchu zkontrolujete bez dozoru.

Dozor má smysl, když tyhle doklady chybějí, když zhotovitel hydroizolaci pod stěrkou nedělá nebo když jde stěrka na starý podklad, jehož skladbu nikdo nezná.

Co dělat, když se vada ukáže po předání

Vadu vyfoťte, zapište datum a vytkněte ji zhotoviteli písemně bez zbytečného odkladu. Skrytou vadu stavby je podle § 2629 odst. 1 občanského zákoníku nutné vytknout bez zbytečného odkladu poté, co se při dostatečné péči dala zjistit, nejpozději do pěti let od převzetí. Podle vzhledu vady se dá určit, kterou vrstvu hledat.

Je-li objednatel spotřebitel a vada se projeví do dvou let od převzetí, má se podle § 2629 odst. 3 za to, že stavba byla vadná už při převzetí, pokud to povaha vady nevylučuje.

Co vidíteKde je příčina podle výrobcůCo s tím
stěrka se odlupujevytvrzená penetrace bez přebroušení (Topciment)vytknout; oprava přebroušením a novou penetrací podle systému
rovná trhlina v linii, nad spárou nebo v koutěpřetažená dilatace nebo pracující trhlina podkladu (Kerakoll, Ideal Work)porovnat s plánem dilatací, spáru převzít do stěrky a vyplnit pružně
tmavé skvrny na světlé stěrcepříliš tenká vrstva (Topciment PU)vytknout jako vadu provedení
puchýře a trhliny v plošepříliš tlustá vrstva, pomalé schnutí (Topciment PU, ARDEX)porovnat s deníkem aplikace: přestávky, teplota, spotřeba
matná zdrsnělá místa u bateriekyselý nebo zásaditý čistič (ARDEX takové vylučuje)přejít na pH neutrální čistič, lak obnovit podle návodu
dočasně tmavá místa na tadelaktudelší kontakt s vodou (Kreidezeit)vodu stírat, mýdlovat podle výrobce
vlhkost pod sprchou, v sousední místnosti nebo ve stropě pod koupelnouchybějící nebo přerušená hydroizolace, detail u prostupu nebo žlabuvytknout; fotky z kontrolního dne ukážou, kde hydroizolace byla

Norma pro podlahy u bezespárých syntetických podlahovin z polymerových směsí připouští mírný rozdíl odstínu na navázání dvou dávek a zmiňuje referenční plochu, na které se odstín a struktura odsouhlasí předem (ČSN 74 4505:2025, čl. 6.3.2). U mikrocementu si odstín a strukturu odsouhlaste stejně, na referenční ploše před zahájením prací.

Jak vadu vytknout, jaké lhůty běží a co dělat, když firma nereaguje, je rozepsané v článku o reklamaci. Co při přejímce díla od firmy nepodepisovat, popisuje článek o přejímce.

Časté otázky

Je mikrocement vodotěsný?

Povrch s lakem vodu odpuzuje a je nenasákavý, hydroizolace to ale není. Kde výrobce u dekorativní vrstvy normu uvádí, je to norma pro potěry, omítky nebo ochranu betonu, nikdy EN 14891 pro tekuté hydroizolace. ČSN 74 4505:2025 rozlišuje nenasákavý povrch (čl. 4.12.4) a vodotěsné souvrství podlahy (čl. 4.12.1). Ve sprše patří pod stěrku samostatná hydroizolace s páskami a manžetami.

Potřebuje mikrocement ve sprše hydroizolaci?

Ano. ARDEX ji u systému PANDOMO Kudo předepisuje jako samostatnou vrstvu, dvě vrstvy po 1 mm suché tloušťky s tkaninou a těsnicí sadou v koutech. Kerakoll ji uvádí jako vhodný podklad, Mapei, Topciment ani Ideal Work ji v listech dekorativní vrstvy neřeší. Proto ji musí určit projekt a smlouva jako samostatnou položku s počtem vrstev a tloušťkou.

Co znamená W3 v technickém listu mikrocementu?

Třídu propustnosti nátěru pro kapalnou vodu podle EN 1062-3. Zkouška měří, kolik vody projde vrstvou za čas. Nejde o třídu zatížení plochy W3-I podle německé DIN 18534, podle které se vybírá hydroizolace koupelny, a nejde ani o prohlášení hydroizolace podle EN 14891. Stěrka s třídou W3 proto hydroizolaci pod sebou nenahrazuje.

Může mikrocement na starý obklad ve sprše?

Může, když obklad drží celou plochou, což se ověří poklepem. Topciment chce spáry obkladu předem vyplnit a nechat 24 hodin schnout. Kerakoll upozorňuje na vlhkost ve spárách a při pochybnosti chce sundat dlaždici a změřit vlhkost pod ní. Ve sprše patří přes obklad hydroizolace, ARDEX starý obklad mezi podklady pro svou hydroizolaci uvádí.

Proč mikrocement ve sprše praská?

Nejčastěji nad dilatační spárou nebo pracující trhlinou podkladu, kterou stěrka přetáhla. Kerakoll popisuje, že taková spára se po čase ukáže jako vystouplá nebo propadlá linie. ARDEX chce dilatace podlahy převzít do stěrky na stejném místě a ČSN 74 4505:2025 v čl. 5.1.5 chce dilatační spáry respektovat ve všech vrstvách podlahy. Puchýře a trhliny v ploše dělá i příliš tlustá vrstva.

Za jak dlouho se můžu ve sprše s mikrocementem sprchovat?

Podle technického listu systému. ARDEX uvádí plnou zatížitelnost 7 dní po posledním laku, Topciment u Efectto PU plný výkon týden po poslední vrstvě laku, Kerakoll povoluje kontakt s vodou na stěně po 48 hodinách. K tomu se přičítají přestávky mezi vrstvami a schnutí hydroizolace. Datum si spočítejte z deníku aplikace a zapište ho do předávacího protokolu.

Čím mikrocement čistit a jak často obnovit lak?

pH neutrálním čističem. ARDEX u laku Kudo Protect vylučuje alkoholové, kyselé i zásadité čističe, tedy i běžné kyselé odstraňovače vodního kamene. Ideal Work doporučuje hydrofobizaci ve sprchách opakovat po 6 až 18 měsících, Kreidezeit tadelakt v ostřiku znovu mýdlovat každé 1 až 2 měsíce. ARDEX, Kerakoll, Topciment ani Mapei interval v technických listech neuvádějí, proto si ho vyžádejte písemně v návodu k údržbě při předání.

Je tadelakt vhodný do sprchy?

Výrobce Kreidezeit ho do sprchy, k umyvadlu ani k vaně nedoporučuje. Po mýdlování je tadelakt vodoodpudivý, ne vodotěsný, a plochy, které jsou déle mokré, nasají vodu a dočasně ztmavnou. V ostřiku se má znovu mýdlovat každé 1 až 2 měsíce a čistit jen teplou vodou s marseillským mýdlem.

Zdroje a normy

  • ČSN 74 4505:2025-07, čl. 4.3.6, 4.3.7, 4.12.1, 4.12.4, 5.1.2, 5.1.5, 5.3.6, 6.3.2, 7.15: Podlahy, společná ustanovení
  • Zákon č. 89/2012 Sb.: Občanský zákoník, § 2629.
  • Nařízení Komise (EU) 2020/1149, omezení diisokyanátů (REACH, příloha XVII, položka 74).
  • ARDEX: PANDOMO Kudo, technický list 23. 9. 2026.
  • ARDEX: PANDOMO Kudo Guard, technický list 23. 9. 2026.
  • ARDEX: PANDOMO Kudo Protect, technický list 2. 9. 2026.
  • ARDEX: PANDOMO Kudo Primer, technický list 23. 9. 2026.
  • ARDEX: PANDOMO Care & Clean, technický list 23. 1. 2026.
  • Kerakoll: Site manual Cementoresina a Cementoresina Wall, 2024.
  • Kerakoll: Cementoresina Wall, technický list CC1213, 2026/04.
  • Kerakoll: Aquastop Nanoflex, technický list F899, 2022/09.
  • Topciment: Sttandard, systémový list, květen 2026.
  • Topciment: Efectto PU, technický list, březen 2025.
  • Mapei: Ultratop Loft W, technický list 4024-1-2026.
  • Mapei: Ultratop Loft W, dokument výrobce s citací EN 14891:2012-04.
  • Mapei GmbH: MAPEI und die aktuellen Normen zu Verbundabdichtungen (DIN 18534), 09/2018.
  • Ideal Work: Microtopping Wall, specifikace Rev. 1, 25. 1. 2018.
  • Ideal Work: Bathroom, stránka výrobce o koupelnách.
  • Ideal Work: Hydro-Defense, technický list Rev. 04, 24. 3. 2025.
  • Kreidezeit: Tadelakt, produktová stránka.

Můžu se přijet podívat

Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.

Napsat mi →

Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.

Další v tématu: Hydroizolace

Základová deska a hydroizolace6 min čteníDetail soklu22 min čteníRadon na pozemku a ochrana novostavby5 min čtení

Štítky

Hydroizolace Kontrola Vady

← Zpět na téma Hydroizolace · Celá poradna
