Jak vypadá dobrý zápis do stavebního deníku od technického dozoru

Krátká odpověď: dobrý zápis technického dozoru má šest znaků. Datum a čas kontroly, co přesně se kontrolovalo, zjištění s přesným místem, pokyn s termínem a jménem, odkaz na fotodokumentaci a reakci druhé strany. Věta „práce probíhají dle harmonogramu“ není zápis, ale alibi. Vzorový zápis níže je ke smyšlené stavbě, struktura je ta, kterou používám.

Šest znaků, podle kterých poznáte dobrý zápis

  1. Datum a čas. Zápis vzniká na stavbě, nejpozději týž den. Zápis dopsaný za týden je vzpomínka, ne záznam.
  2. Co se kontrolovalo. Etapa a konstrukce. Kontrola výztuže věnce před betonáží, ne kontrola stavby.
  3. Zjištění s místem. Vada bez místa se nedá najít ani odstranit. Podlaží, místnost, roh, prostup.
  4. Pokyn s termínem a jménem. Kdo, co a do kdy. Pokyn bez termínu je prosba.
  5. Odkaz na fotky. Fotka s datem je důkaz. Zápis říká, co na ní je a proč vznikla.
  6. Reakce druhé strany. Stavbyvedoucí se k zápisu vyjádří. Deník je rozhovor dvou stran, ne monolog.

Vzorový zápis technického dozoru

Smyšlená stavba, smyšlená jména a čísla snímků. Takhle vypadá zápis, jak ho píšu do elektronického stavebního deníku na Domeu. Šest znaků z předchozí kapitoly je v něm vidět.

12. 9. 2026, 9:40 až 10:30, kontrolní den TDI. Kontrola výztuže ztužujícího věnce nad 1. NP před betonáží, celý obvod.

Zjištění. Místnost 1.04, roh u osy B/3: třmínky leží na bednění, distanční podložky chybí v délce 2,4 m, krytí výztuže tedy neodpovídá projektu (25 mm). Věnec nad 1.02 a 1.03 v pořádku.

Pokyn. Osadit distanční podložky v celé délce a doložit fotkou před betonáží. Odpovídá stavbyvedoucí p. Novák, termín 12. 9. 2026 do 14:00. Do odsouhlasení opravy dozorem betonáž nezačíná.

Fotodokumentace. Snímky 0412 až 0418, čas 9:52, uložené u tohoto zápisu.

Vyjádření zhotovitele. Souhlasím, podložky osadíme do 12:00. Novák, 10:35.

Navazující zápis 12. 9. 2026, 13:10. Podložky osazené, krytí ověřeno, snímky 0419 až 0421. Betonáž uvolněna.

Bez navazujícího zápisu zůstane vada v deníku otevřená a u sporu se bude tvrdit, že se nikdy neopravila. Bez času a čísel snímků nedoložíte, že fotky vznikly před betonáží.

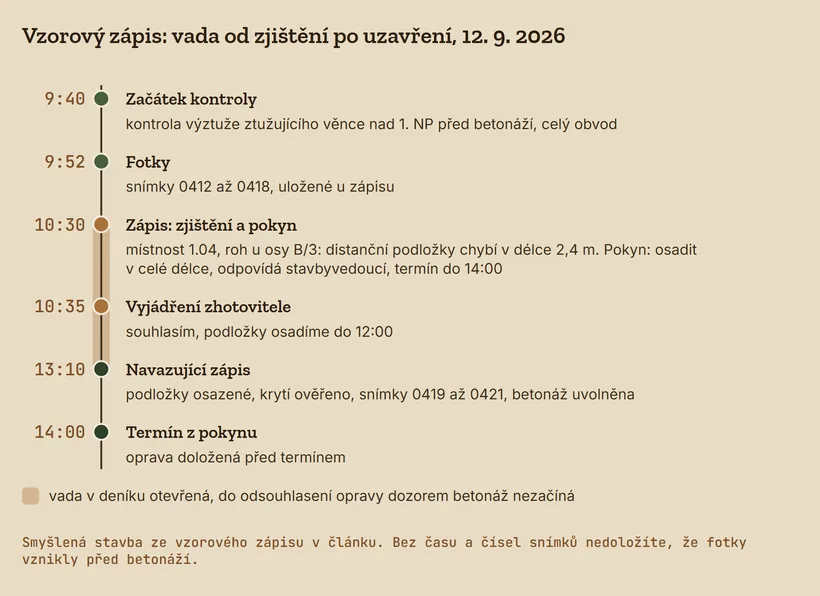

Časová osa vzorového zápisu 12. 9. 2026: kontrola od 9:40, fotky 9:52, zápis se zjištěním a pokynem 10:30, vyjádření zhotovitele 10:35, navazující zápis 13:10, termín pokynu 14:00
Vzorový zápis ke smyšlené stavbě na časové ose. Mezi zápisem vady a navazujícím zápisem je vada v deníku otevřená a betonáž nezačíná.

Zápis, který u sporu neobstojí

Obecné věty. Průběžná kontrola stavby, bez závad. Po letech nikdo nedoloží, co se tím myslelo, a znalec z toho nevyčte nic. Zápis bez místa, bez čísel a bez termínu má stejnou hodnotu jako žádný zápis.

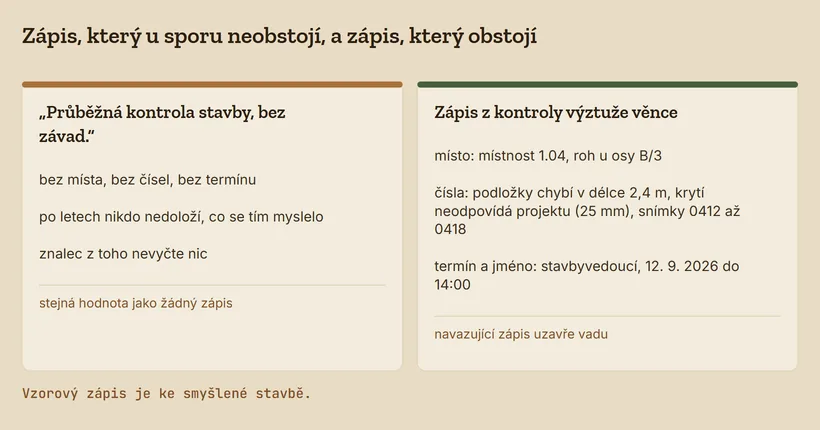

Srovnání dvou zápisů: obecná věta bez místa, čísel a termínu a zápis z kontroly výztuže věnce s místem, čísly, termínem a jménem
Obecná věta po letech nic nedoloží. Zápis s místem, čísly, termínem a jménem ano.

Zpětné dopisování. Deník psaný najednou za celý měsíc se pozná: datace zápisů nesedí na postup prací a všechny záznamy mají stejnou tužku i stejnou náladu. U sporu je to dárek protistraně.

Chybějící konec příběhu. Zápis vadu najde, pokyn dá termín a pak ticho. Bez záznamu o odstranění zůstává vada v deníku otevřená napořád. Dobrý deník má u každé vady i zápis o tom, jak dopadla.

Kdy zapisuju

Zhotovitel má psát denně. Já zapisuju při každém kontrolním dnu a u zjištěné vady hned na místě, dřív, než ze stavby odjedu. Stavební deník bez denních záznamů je měsíčník.

Čí deník vlastně je

Deník vede zhotovitel, tak to ukládá zákon. Zapisovat do něj smí i stavebník, technický dozor a autorský dozor. Kdo ho vede, co v něm nesmí chybět a jak dlouho se archivuje, popisuju v článku Co je stavební deník.

Stavební deník není informační systém zhotovitele, ale informační systém jeho zákazníka. Zhotovitel ho píše z povinnosti. Pro stavebníka je to černá skříňka jeho investice a u sporu nejsilnější důkaz hned vedle fotodokumentace zakrývaných konstrukcí.

Papír, nebo online

Papírový deník leží v buňce. Stavebník ho vidí jednou za měsíc, fotky v něm nejsou a kopie se ztrácejí. Online deník vidí obě strany hned, záznamy nesou čas vzniku a nejdou zpětně přepsat.

Svoje deníky vedu online na Domeu. Platformu jsem pomáhal postavit a mám v ní podíl, ať víte, čí nástroj vám doporučuju. O tom, jak má deník sloužit stavebníkovi, píšu léta na LinkedIn.

Časté otázky

Jak vypadá dobrý zápis do stavebního deníku od technického dozoru?

Má datum a čas, předmět kontroly, zjištění s přesným místem, pokyn s termínem a odpovědnou osobou, odkaz na fotodokumentaci a vyjádření druhé strany. Obecná věta bez místa a termínu u sporu neobstojí.

Jak často má technický dozor do stavebního deníku zapisovat?

Při každém kontrolním dnu a u zjištěné vady hned na místě. Denní záznamy jsou povinnost zhotovitele, dozor zapisuje každou provedenou kontrolu. Deník bez pravidelných záznamů ztrácí důkazní hodnotu.

Co když zhotovitel na zápis dozoru nereaguje?

Pokyn má termín a jméno. Když projde, doporučím stavebníkovi pozastavit platbu za dotčenou etapu, dokud vada nezmizí. Nepotřebujete na to soud, jen dobře napsanou smlouvu o dílo a zápis, který vadu doložil.

Nezávazná konzultace zdarma Téma Deník →

Můžu se přijet podívat

Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.

Napsat mi →

Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.

Další v tématu: Deník

Elektronický stavební deník4 min čteníKdy je elektronický deník povinný4 min čteníChyby ve stavebním deníku4 min čtení

Štítky

Deník Dozor

← Zpět na téma Deník · Celá poradna
