Poradna · Konstrukční detaily
Ztracené bednění suterénní stěny: jak se kontroluje výztuž a betonáž
Krátká odpověď: výztuž suterénní stěny ze ztraceného bednění mizí za tvarovkou (tvárnicí) už při kladení řad. Kontroluju ji proto po etapách: trny ze základu a první řadu před kladením dalších řad, potom stěnu před betonáží, kdy výztuž nižších řad dokládají už jen fotky. Kolik řad se smí zalít najednou, určuje technický list použitých tvarovek: výrobci uvádějí nejvýš 3 nebo 4 řady.
Postup krok za krokem
- Trny ze základu a první řada tvarovek podle výkresu výztuže. Než zhotovitel položí další řady, zkontroluju je (kontrola 1).
- Kladení dalších řad: vodorovné pruty do drážek tvarovek podle postupu výrobce, svislé do dutin s napojením na trny podle výkresu. Doporučuju svázat každé křížení a vyfotit každou řadu před kladením další.
- Před betonáží osazené prostupy a chráničky, čistá pata stěny a dutiny, zkontrolovaná svislost a rovinnost a písemná výzva ke kontrole (kontrola 2).
- Betonáž nejvýš po 3 nebo 4 řadách podle technického listu tvarovek, hutnění po vrstvách a další záběr až po přestávce, kterou uvádí výrobce.
- Ošetřování betonu, hydroizolace a zásyp podle projektu.
Když vám zhotovitel právě hlásí betonáž, jděte rovnou na checklist před zakrytím.
Odkud jsou čísla v tomhle článku
Pravidla a čísla v článku mají pět druhů zdroje: zákon a smlouvu, normu, technický list výrobce, odborný článek a praxi dozoru. U každého tvrzení je poznat, ze kterého pochází.
Z práva jde o § 2626 občanského zákoníku o kontrole provádění díla, o § 162 odst. 4 stavebního zákona č. 283/2021 Sb. a o vyhlášku č. 131/2024 Sb. Podle její přílohy 12, části B.2 písm. m) se do stavebního deníku zapisuje mimo jiné souhlas se zakrýváním prací. Pro konkrétní stavbu k nim patří smlouva o dílo a projekt.
Provádění betonu popisuje ČSN EN 13670:2010 Provádění betonových konstrukcí. Opírám se o její články 5.4, 6.2, 6.4, 6.5, 8.1 až 8.5 a 10.6 a o obrázek 4 s tolerancemi krytí. Text normy tu nenajdete, píšu označení článku a vlastními slovy, co požaduje.
Výrobková norma, technické listy a odborný článek
Tvarovky samotné mají výrobkovou normu ČSN EN 15435 pro bednicí tvárnice z obyčejného a lehkého betonu, v katalogu ČAS vedenou jako harmonizovanou (září 2026). Podle ní deklaruje vlastnosti KB-BLOK (prohlášení č. 10/2024 ze 4. 12. 2024). DITON v technickém listu 141 (1/2026) uvádí výrobu podle EN 15435:2008. BEST deklaruje podle ČSN EN 771-3 (prohlášení 002/771-3 z 1. 5. 2025) a podle ní uvádí vlastnosti i technický list DEK (04/2020).
Čísla k technologii jsou z technických listů a postupů výrobců tvarovek: DITON (technický list 141, platnost od 1/2026), BEST (06/2026), DEK (04/2020), KB-BLOK (technologický postup), PRESBETON (technický list), PREFA BRNO (montážní návod) a CS-BETON (technický list 07/2025). KB-BLOK, PRESBETON a PREFA BRNO tištěné datum nemají.
Kde se výrobci rozcházejí, píšu všechna čísla i s datem listu, kde ho list má, a neprůměruju je. Hodnota výrobce platí pro jeho tvarovky. Na vaší stavbě rozhoduje list toho výrobce, jehož tvarovky na ni jdou.
Odborný článek je v textu jeden: Ing. Vojtěch Štrba, Stěny z tvarovek používaných pro ztracené bednění, Materiály pro stavbu 1/2013. Beru z něj příklad výpočtu, ne pravidlo.
Kde píšu „doporučuju“, jde o moji praxi z dozoru, ne o citaci předpisu. Hodnoty, které patří statikovi, tady neurčuju: profily prutů, rozteče, přesahy a krytí jsou ve výkresu výztuže vaší stavby.
Co je ztracené bednění a jak funguje?
Ztracené bednění jsou betonové tvarovky (tvárnice) skládané na sucho, vyztužené a zalité betonem. Bednění se neodstraňuje a zůstává součástí stěny. Stěna se staví po řadách a pruty v drážkách jedné řady zakryje řada následující.
Tvarovka sama nenese. Technický list DEK z dubna 2020 ji staticky bere jen jako ohraničení nosné betonové stěny. Zemní tlak nese beton v dutinách s výztuží, a to jen tehdy, když výztuž leží tam, kam ji nakreslil statik, a beton vyplní dutiny beze zbytku.
Kdo výztuž váže a kdo beton ukládá a hutní, popisuju v článku o betonáři a železáři.
Kdy se stěna ze ztraceného bednění kontroluje?
Ve dvou okamžicích: když jsou osazené trny ze základu a první řada, ještě před kladením dalších řad, a potom před betonáží. Oba okamžiky vyjmenovává metodická příručka, kterou stavbyvedoucí dostane ode mě před etapou.
Jedna výzva může pokrýt víc záběrů podle harmonogramu. U kterých budu osobně, určuju já. Mezi kontrolami doporučuju, aby zhotovitel fotil každou řadu s výztuží před kladením další a aby mi fotky předával průběžně, nejpozději před betonáží.
Jak vypadá výzva ke kontrole
Zhotovitel mě zve písemně, zápisem do stavebního deníku a e-mailem. Ve výzvě stojí úsek, záběry a od kdy je připraveno. Termín potvrzuju ve lhůtě výzvy. Lhůtu stanoví smlouva o dílo, doporučuju nejméně 2 pracovní dny.
Při kontrole má být výztuž přístupná pohledem shora, fotky řad po ruce, prostupy a chráničky osazené, svislost s rovinností zkontrolované a dutiny i pata stěny bez nečistot, vody a ledu (ČSN EN 13670, čl. 8.2).
Souhlas se zakrytím zapisuju do deníku já, i s rozsahem: úsek, záběr a dovětek, že platí v rozsahu přístupném při kontrole. Ten dovětek tam je, protože výztuž schovanou za tvarovkou jsem viděl jen na fotkách. Když při kontrole něco najdu, zhotovitel to odstraní a vyzve mě znovu.
Co do deníku patří a jakou má váhu u soudu, rozebírám v článku o stavebním deníku. Jak se kontroly rozloží na celou stavbu, mám v článku o harmonogramu kontrol stavby.
Jak se vyztužuje ztracené bednění?
Podle výkresu výztuže: vodorovné pruty se kladou do drážek v horní ploše tvarovek a svislé do dutin s napojením na trny ze základu, jak to popisuje montážní návod PREFA BRNO. Přesahy určuje statik a technický list DEK (04/2020) uvádí u napojení nejméně 0,8 m jako minimum výrobce. Každé křížení doporučuju svázat drátem.
Kam patří svislá výztuž?
Tam, kam ji nakreslil statik ve výkresu výztuže, v mezních odchylkách podle ČSN EN 13670. Na poloze záleží kvůli únosnosti, protože ta roste se vzdáleností tažených prutů od protilehlého líce stěny. Prut posunutý dovnitř průřezu, třeba do osy dutiny, zmenší rameno vnitřních sil a stěna unese méně.
Schéma v technickém listu DEK (04/2020) kreslí svislé i vodorovné pruty ve dvou řadách, u obou líců stěny. Pro vaši stavbu platí výkres výztuže a schéma výrobce ho nenahrazuje.
Co do nosného průřezu vstupuje, určuje statický výpočet vaší stavby. Pro představu: Ing. Vojtěch Štrba v odborném článku (Materiály pro stavbu 1/2013) počítá v příkladu u tvarovky tloušťky 300 mm se stěnami po 35 mm s průřezem 230 mm. V jeho výpočtu podélné stěny tvarovky nevstupují. Je to příklad, ne pravidlo.
Upevnění, přesahy, rohy a trny
Výztuž se upevňuje tak, aby se při betonáži neposunula. Váže se drátem a svařovat se smí jen svařitelná ocel a jen tam, kde to projekt nezakazuje (ČSN EN 13670, čl. 6.4 a 6.5). Doporučuju svázat každé křížení, protože v úzké dutině se nesvázaný prut při betonáži může posunout.
Přesahy prutů určuje statik ve výkresu výztuže. Technický list DEK (04/2020) uvádí u napojení výztuže svaření nebo překrytí nejméně 0,8 m. Je to minimum výrobce pro jeho tvarovky a výkres nenahrazuje.
Když list použitých tvarovek žádá delší přesah, než je ve výkresu, oznámí mi to zhotovitel písemně ještě před kladením a rozhodne statik. Pruty v přesahu se mají dotýkat, pokud projekt nestanoví jinak (ČSN EN 13670, čl. 6.5).
Rohy a napojení stěn do tvaru T se dělají podle detailu ve výkresu, obvykle rohovými kusy výztuže s přesahem. Když detail chybí, oznámí mi to zhotovitel písemně už při převzetí projektu.
Trny ze základu se kontrolují podle výkresu jako první. Chybějící trny se doplňují jen podle řešení statika, které se zapíše do stavebního deníku. Projektant totiž podle § 162 odst. 4 zákona č. 283/2021 Sb. neodpovídá za odchylky od projektu, které neschválil. Schválení odchylky se do deníku zapisuje podle přílohy 12, části B.2 písm. n) vyhlášky č. 131/2024 Sb.
Jaké krytí má mít výztuž ve ztraceném bednění?
Takové, jaké předepisuje projekt. Podle ČSN EN 13670 smí být skutečné krytí menší než jmenovité nejvýš o 10 mm a větší nejvýš o 10 až 15 mm podle tloušťky průřezu, pokud projekt nestanoví jinak.
Tolerance platí pro každý prut a každé jednotlivé měření, pokud projekt nepřipouští statistické hodnocení.
Horní mez platí i pro prut, který zapadl hlouběji do dutiny. Takový prut má větší krytí a zároveň leží blíž ose stěny, kde nese méně.
Výztuž se nemá dotýkat tvarovky
Výztuž se nemá dotýkat stěn tvarovek. Polohu drží drážky v tvarovce nebo distanční prvky vhodné pro předepsané krytí (ČSN EN 13670, čl. 6.2, technický list DEK z dubna 2020).
Jestli se do krytí počítá i stěna tvarovky, určuje projekt. Výslovné pravidlo technické listy uvedených výrobců neuvádějí (stav 9/2026). PRESBETON ale předepsané krytí spojuje s tím, aby se výztuž stěn tvárnic nedotýkala.
Ocelové distanční prvky u líce doporučuju jen tam, kde projekt uvádí stupeň vlivu prostředí X0 nebo XC1. Opírám se o poznámku k čl. 6.2(7) ČSN EN 13670, která ale není závazná. Výztuž bez distančníků a s nedodrženým krytím má v rejstříku vad samostatné heslo.
Kolik řad ztraceného bednění se smí zalít najednou?
Nejvýš tolik, kolik dovoluje technický list použitých tvarovek. BEST (06/2026) a KB-BLOK uvádějí 3 řady. PRESBETON dovoluje nejvýš 4 řady a doporučuje po 2 až 3 řadách. DITON (1/2026), PREFA BRNO a DEK (04/2020) uvádějí jeden metr, což u jejich tvarovek vysokých 250 mm dělá 4 řady.
Výšce jednoho cyklu betonáže se říká záběr. Uvnitř záběru se beton ukládá a hutní po vrstvách, DEK (04/2020) uvádí hutněnou vrstvu 150 mm. Další záběr je podle DEK možný nejdřív po 24 hodinách a PREFA BRNO uvádí stejnou přestávku při teplotě 5 až 20 °C.
| Výrobce a dokument | Nejvyšší záběr | Co k tomu list dodává |
|---|---|---|
| BEST, technický list 06/2026 | 3 řady | tolik smí mít bednění v jednom pracovním cyklu betonáže |
| KB-BLOK, technologický postup | 3 řady | betonáž a hutnění pro nejvýš 3 řady tvarovek najednou |
| PRESBETON, technický list | nejvýš 4 řady | doporučuje po 2 až 3 řadách, další záběr až po zatvrdnutí předchozího, orientačně po 24 hodinách |
| DITON, technický list 141, 1/2026 | 4 řady, tedy 1 m | při plynulém ukládání betonu S3 po vrstvách list do této výšky nevyžaduje kotvení proti nadzvednutí ani zesílení proti prasknutí |
| PREFA BRNO, montážní návod | 1 m | technologická přestávka před dalším záběrem 24 hodin při 5 až 20 °C |
| DEK, technický list 04/2020 | 1 m | další vyplňování po 24 hodinách, hutnění po vrstvách 150 mm, nad 1 m jen s opěrnou konstrukcí |
Hodnota výrobce platí pro jeho tvarovky a mezi výrobci se nepřenáší. Rozdíl je i v čase: DEK v září 2026 na svém webu nabízí ztracené bednění BEST, přitom vlastní technický list DEK z dubna 2020 počítá s jedním metrem a list BEST z června 2026 se třemi řadami. Proto chci na stavbě list v platném vydání.
Proč je záběr omezený
Kvůli tlaku čerstvého betonu na tvarovky. DITON uvádí, že při plynulém ukládání betonu konzistence S3 po vrstvách do výšky čtyř řad není potřeba stěnu kotvit proti nadzvednutí ani zesilovat proti prasknutí tlakem zálivkového betonu. DEK (04/2020) připouští víc než metr jen se zajištěním stability opěrnou konstrukcí proti vybočení stěny.
Jak se betonuje ztracené bednění?
Po záběrech a uvnitř nich po vrstvách, které se hutní způsobem, jaký připouští výrobce tvarovek: vpichováním nebo ponorným vibrátorem (DEK, PRESBETON, KB-BLOK). Pečlivě v úzkých místech, u prostupů, ve zhuštěné výztuži a u pracovních spár (ČSN EN 13670, čl. 8.4.1). Aby se beton nerozmísil (čl. 8.4.1), doporučuju ho do dutin nesypat z výšky.
Rychlost ukládání se volí tak, aby se hutněné vrstvy uvnitř záběru spojily a čerstvý beton přitom tvarovky nepřetížil (ČSN EN 13670, čl. 8.4.1). Informativní příloha ČSN EN 13670 u ztraceného bednění doporučuje volit způsob hutnění a konzistenci s ohledem na to, že tvarovky část energie hutnění pohltí.
Spára mezi záběry
Každá spára mezi dvěma záběry je pracovní spára. Polohu a úpravu určuje projekt. Vždy má být spára čistá, bez cementového mléka, přiměřeně navlhčená a bez louží (ČSN EN 13670, čl. 8.2). Zdrsnění ten článek nežádá.
Je potřeba tvarovky před betonáží navlhčit?
Ano, přiměřeně: savé bednění se podle ČSN EN 13670 (čl. 5.4) vlhčí, aby se ztráta vody z betonu omezila. V dutinách nemá zůstat stojatá voda ani led (čl. 8.2), za mrazu proto vlhčení nedoporučuju.
Požadavek plyne z normy pro provádění betonu. Technické listy uvedených výrobců vlhčení před betonáží nezmiňují (stav 9/2026).
Nepleťte si to s ošetřováním betonu po betonáži. KB-BLOK ve svém postupu výslovně zakazuje výplňový beton při zrání prolévat vodou. PRESBETON a DEK (04/2020) uvádějí, že se stěna po betonáži chrání před deštěm i před rychlým vysycháním.
Smí se ztracené bednění betonovat v mrazu?
Jen s opatřeními připravenými před betonáží. Tvarovky ani podklad nesmí mít teplotu, která by beton zmrazila, a teplota povrchu betonu nesmí klesnout pod 0 °C, dokud povrch nemá pevnost v tlaku 5 MPa (ČSN EN 13670, čl. 8.2 a 8.5).
Zvláštní opatření pod +5 °C uvádějí ve svých listech PRESBETON a DEK (04/2020). Opatření proti horku a dešti se připravují před betonáží stejně jako proti mrazu (ČSN EN 13670, čl. 8.2).
Kolik taková opatření stojí, se dá spočítat dopředu. Na tohle jsem udělal kalkulačku nákladů zimní betonáže, ať to nemusíte počítat ručně. Co dalšího na stavbě v zimě hlídat, mám v článku o stavbě v zimě.
Jaký beton do ztraceného bednění?
Ten, který předepisuje projekt. Třídu betonu, konzistenci a největší zrno kameniva určuje projektant. Když v projektu konzistence nebo zrno chybí, navrhne je zhotovitel podle výrobce tvarovek a projektant je přese mě odsouhlasí dřív, než se beton objedná.
DITON (1/2026) uvádí měkkou konzistenci S3. KB-BLOK ve svém postupu uvádí buď vlastní výplňový beton, nebo náhradní beton C20/25 konzistence S2 až S3 s kamenivem nejvýš 22 mm, výslovně měkký a ne řídký. PRESBETON uvádí třídu C20/25 jako příklad.
Skutečný rozpor je v konzistenci: technický list CS-BETON (07/2025) a produktový web KB-BLOK píšou o přiměřeně řídké směsi. Třídu betonu nechávají DITON, PREFA BRNO i DEK na statikovi a na projektu. Odpověď projektanta ke konzistenci se zapisuje do deníku.
Dodací list a voda na stavbě
Dodací list betonu se kontroluje před vyložením (ČSN EN 13670, čl. 8.3). Kontroluje ho stavbyvedoucí a kopii chci dostat já. Vodu do betonu na stavbě doporučuju přidávat jen se zápisem v dodacím listu a se souhlasem technologa betonárny.
Orientačně jsem spočítal i to, kolik betonu spotřebuje ztracené bednění.
Kdy se smí zasypat suterénní stěna?
Až když to dovolí projekt, protože statik obvykle počítá s tím, že stěnu nahoře podepře strop nad suterénem.
Zásyp dřív, než je hotový strop, může ve stěně způsobit trhliny.
Když projekt neříká, kdy se smí zasypat, oznámí mi to zhotovitel písemně a rozhodne statik. Jeho odpověď se zapíše do deníku. Opírá se to o § 162 odst. 4 zákona č. 283/2021 Sb. a o přílohu 12, část B.2 písm. n) vyhlášky č. 131/2024 Sb.
Je stěna ze ztraceného bednění vodotěsná?
Ne. Stěna sama vodotěsná není a ochranu proti vodě řeší hydroizolace podle projektu. Na hydroizolaci podzemních stěn odkazují ve svých listech i výrobci tvarovek, například DEK (04/2020) a PRESBETON.
Jak se dělá hydroizolace z asfaltových pásů a co se na ní kontroluje před zásypem, rozebírám v článku o asfaltových pásech na spodní stavbě. Kontrolu základové desky a její izolace popisuje článek o základové desce a hydroizolaci.
Proč chtít kontrolu výztuže před betonáží?
Protože chybu ve výztuži hotové stěny už neuvidíte a oprava bývá drahá: sondy, posudek statika, zesílení, v krajním případě bourání. Levnější jsou dvě kontroly po etapách, fotky řad a zápis v deníku, dokud je výztuž vidět.
Kdo platí dodatečnou kontrolu podle § 2626
Občanský zákoník v § 2626 řeší situaci, kdy smlouva o dílo stanoví, že stavebník zkontroluje dílo na určitém stupni provádění. Zhotovitel ho pak musí ke kontrole pozvat. Ustanovení o díle (§ 2586 až 2635) takovou povinnost bez ujednání ve smlouvě výslovně nestanoví. Stavebníkovi v nich § 2593 dává právo provádění díla kontrolovat.
Když zhotovitel nepozve včas nebo pozve ve zřejmě nevhodné době, umožní dodatečnou kontrolu a její náklady platí sám.
Řádně pozvaný dozor, který na kontrolu nepřijde, zhotovitele nezastaví. Zhotovitel smí pokračovat a totéž platí, když se kontrola měla konat podle ujednaného časového rozvrhu.
Dodatečnou kontrolu si pak stavebník vyžádat může, ale platí ji. Při vyšší moci a žádosti bez zbytečného odkladu nahradí zhotoviteli její náklady, v ostatních případech jde podle zákona k tíži stavebníka vše, co dodatečná kontrola vyvolá.
U zabetonované stěny může dodatečná kontrola znamenat sondy. Jestli jejich cena patří pod ‚vše, co dodatečná kontrola vyvolá‘, zákon výslovně neříká, a proto to má pojmenovat smlouva.
Do smlouvy o dílo proto patří kontrolní okamžiky vyjmenované po etapách, lhůta výzvy, co se stane, když dozor nepřijde, a kdo platí odkrytí. Náklady odkrytí ustanovení o díle výslovně neupravují.
Na mojí straně to znamená hlídat výzvy zhotovitele jako lhůty, protože zmeškaná řádná pozvánka jde k tíži stavebníka. Souhlas se zakrytím, který zapíšu do deníku podle přílohy 12, části B.2 písm. m) vyhlášky č. 131/2024 Sb., je evidence a o tom, kdo platí dodatečnou kontrolu, nerozhoduje. To řeší § 2626 a smlouva.
Kolik stojí dozor, který na tyhle výzvy jezdí, vám vysvětlím po vyplnění poptávkového dotazníku.

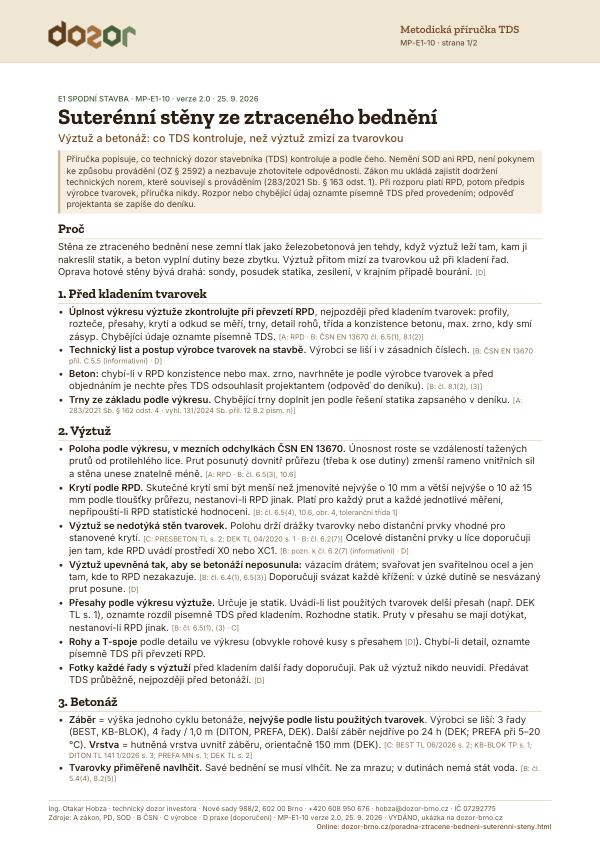

Co dostane stavbyvedoucí: metodická příručka MP-E1-10
Stavbyvedoucí dostane totéž v kratší podobě, písemně a před etapou. Metodická příručka technického dozoru má dvě strany A4 a popisuje, co u dané práce kontroluju, podle čeho a kdy mě má zhotovitel zavolat, než se práce zakryje.
Každá příručka má sekci STOP. Vyjmenovává okamžiky kontroly po etapách, u téhle stěny trny s první řadou a stav před betonáží. K nim uvádí, co má být připravené, jak se zve, co se zapíše a co se stane, když dozor nepřijde.

Stáhnout ukázku příručky MP-E1-10 (PDF, 2 strany, 81 kB)
Příručka nemění smlouvu o dílo ani projekt a není pokynem ke způsobu provádění. Zhotovitel podle § 2592 občanského zákoníku postupuje samostatně a příkazy objednatele ke způsobu provádění ho vážou, jen když to plyne ze zvyklostí nebo bylo ujednáno. Při rozporu platí projekt, potom předpis výrobce tvarovek a příručka nikdy.
Aby kontrolní okamžiky zhotovitele zavazovaly, patří do smlouvy o dílo. Na zápis v deníku, že stavbyvedoucí příručku převzal, bych se jako na ujednání nespoléhal. Co dalšího do smlouvy patří, mám v článku o smlouvě o dílo na dům.
Hodnoty, které patří statikovi, příručka neurčuje. U přesahů, krytí a profilů odkazuje na výkres výztuže a u výrobců uvádí rozpětí s názvem a datem listu. Příručku stejné řady mám i pro základový zemnič.
Doklady, které od zhotovitele chci
K téhle stěně chci od zhotovitele tyto doklady:
- dodací listy betonu, zkontrolované stavbyvedoucím před vyložením (ČSN EN 13670, čl. 8.3)
- prohlášení o vlastnostech tvarovek podle nařízení (EU) č. 305/2011
- doklady k výztuži
- výsledky zkoušek betonu podle kontrolního a zkušebního plánu
- fotky řad a záběrů, vždy před betonáží
Které zkoušky na stavbě mají smysl, rozebírám v článku o zkouškách na stavbě.
Checklist: než výztuž zmizí za tvarovkou
Projděte to se stavbyvedoucím, dokud je výztuž vidět. U každé položky je napsané, co má zůstat jako doklad. Po zakrytí může být fotka řady jediné, co z ní zbude.
Odškrtnutá položka znamená, že jste se na to podívali. Neznamená, že je to v pořádku. Seznam jde vytisknout a odškrtat tužkou. Zaškrtnutí zůstane ve vašem telefonu, nikam se neodesílá.
Časté chyby
Příručka uvádí čtyři časté chyby. U každé píšu, jak se jí předejde.
- Výztuž opřená o stěnu tvarovky. Chybí krytí betonem jádra. Předejde se tomu drážkami nebo distančními prvky a pohledem do dutin před betonáží.
- Celá výška stěny zalitá najednou. Řady se mohou roztrhnout nebo vyboulit. Předejde se tomu záběrem podle listu tvarovek, výrobci uvádějí nejvýš 3 nebo 4 řady.
- Neočištěná pata stěny. Zemina a voda mohou zůstat v místě, které bývá nejnamáhanější. Pata a dutiny mají být před betonáží bez nečistot, vody a ledu.
- Zásyp dřív, než je strop. Ve stěně mohou vzniknout trhliny. Kdy se smí zasypat, určuje projekt, a když v něm chybí, rozhodne statik.
Časté otázky
Co když dozor na kontrolu výztuže nepřijde?
Když zhotovitel řádně pozval dozor ke kontrole a smlouva o dílo kontrolu na tomhle stupni stanoví, smí pokračovat. Tak to říká § 2626 občanského zákoníku. Podle příručky pak zhotovitel vyfotí výztuž, zapíše do deníku výzvu i stav a pokračuje. Dodatečnou kontrolu si stavebník vyžádat může, ale jde na jeho účet. Napište proto do smlouvy o dílo, případně do dodatku, lhůtu výzvy ke kontrole a to, kdo platí odkrytí.
Kdo zaplatí dodatečnou kontrolu, když se stěna zabetonuje bez kontroly?
Zhotovitel, když nepozval dozor včas nebo ho pozval ve zřejmě nevhodné době. Stavebník, když řádně pozvaný dozor nepřišel. Tak náklady rozděluje § 2626 občanského zákoníku, pokud smlouva o dílo kontrolu na tomhle stupni stanoví. Náklady odkrytí ustanovení občanského zákoníku o díle výslovně neupravují. Napište proto do smlouvy o dílo, kdo platí odkrytí.
Proč se výztuž ve ztraceném bednění fotí po řadách?
Protože každá další řada tvarovek zakryje výztuž té předchozí a před betonáží je výztuž vidět už jen shora. Fotka každé řady pořízená před kladením další může být jediný doklad o tom, kde výztuž ve spodní části stěny leží. Doporučuju, aby fotky zhotovitel předával dozoru průběžně, nejpozději před betonáží.
Smí se výztuž ve ztraceném bednění svařovat?
Jen svařitelná ocel a jen tam, kde to projekt nezakazuje, jinak se výztuž váže drátem. Upevněná má být tak, aby se při betonáži neposunula (ČSN EN 13670, čl. 6.4 a 6.5). V úzké dutině doporučuju svázat každé křížení, protože nesvázaný prut se při betonáži může posunout.
Jak dlouhý má být přesah výztuže ve ztraceném bednění?
Takový, jaký je ve výkresu výztuže, protože přesahy určuje statik. Technický list DEK (04/2020) uvádí u napojení výztuže svaření nebo překrytí nejméně 0,8 m, to je ale minimum výrobce pro jeho tvarovky a výkres nenahrazuje. Když list použitých tvarovek žádá delší přesah než výkres, rozhodne statik.
Počítá se stěna tvarovky do nosného průřezu?
Podle listu DEK (04/2020) ne, tvarovky bere jen jako ohraničení nosné betonové stěny. Co do průřezu vstupuje, určuje statický výpočet vaší stavby. Pro představu: Ing. Vojtěch Štrba v odborném článku (Materiály pro stavbu 1/2013) počítá v příkladu u tvarovky tloušťky 300 mm se stěnami po 35 mm s průřezem 230 mm. V jeho výpočtu podélné stěny tvarovky nevstupují. Je to příklad, ne pravidlo.
Co je metodická příručka technického dozoru?
Metodická příručka technického dozoru je dvoustránkový dokument, který stavbyvedoucí dostane od dozoru před etapou. Popisuje, co dozor u dané práce kontroluje, podle čeho a kdy ho má zhotovitel zavolat, než se práce zakryje. Příručka nemění smlouvu o dílo ani projekt a při rozporu platí projekt, potom předpis výrobce. Ukázka pro suterénní stěny ze ztraceného bednění je v tomhle článku ke stažení.
Smí se do betonu na stavbě přidat voda?
Doporučuju ji přidávat jen se zápisem v dodacím listu a se souhlasem technologa betonárny. Dodací list se kontroluje před vyložením betonu (ČSN EN 13670, čl. 8.3), kontroluje ho stavbyvedoucí a kopii dostává dozor. Konzistenci betonu určuje projekt, a když v něm chybí, odsouhlasí ji projektant před objednáním.
V rejstříku vad
Tyhle vady k tématu nacházím při inspekcích. U každé mám zapsané, proti které normě jde a jestli se u hotové stavby ještě dá spravit.
Můžu se přijet podívat
Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.
Napsat mi →Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.
