Základový zemnič: co zkontrolovat, než se zabetonuje

Krátká odpověď: základový zemnič je zemnicí pásek nebo drát v betonu základů, který uzemňuje dům. Po betonáži ho nikdo neuvidí ani neopraví, a tak se předem ověřuje: nejméně 5 cm betonu ze všech stran podle výrobců, pásek na podpěrách a ne na zemině, spoje svorkami, propojení s výztuží, vývody podle projektu a záznam o měření spojitosti.

Když už je zabetonováno, jděte rovnou na to, co se s tím dá dělat.

Zemnič se ukládá do výkopu pro základy dřív, než na stavbě stojí jediná zeď. Pak ho zalije beton.

Od té chvíle se o tom, jak v základu leží, dozvíte jen z fotek, ze zápisu ve stavebním deníku a ze záznamu o měření. Proto se kontroluje předem.

U rodinného domu bývají dvě smlouvy, jedna na stavbu a druhá na elektro. Kdo zemnič dodá, uloží a změří, má určit smlouva o dílo a do stavebního deníku to doporučuju zapsat ještě před výkopem.

Součástí článku je ukázka metodické příručky, kterou ode mě stavbyvedoucí dostane před začátkem etapy.

Odkud jsou čísla v tomhle článku

Pravidla a čísla v článku mají čtyři druhy zdrojů. Příručka pro stavbyvedoucího je řadí do skupin A až D a stejně je řadím i tady.

Předpisy a normy

  • A, předpisy. Občanský zákoník č. 89/2012 Sb., § 2626 o kontrole provádění díla, k tomu § 2592 a § 2593. Stavební zákon č. 283/2021 Sb., § 163 o tom, kdo vede stavební deník. Zákon č. 250/2021 Sb. o bezpečnosti práce v souvislosti s provozem vyhrazených technických zařízení a nařízení vlády č. 190/2022 Sb. o vyhrazených technických elektrických zařízeních. Vyhláška č. 131/2024 Sb. o dokumentaci staveb, příloha č. 12 o stavebním deníku. Do skupiny A patří i projekt a smlouva o dílo vaší stavby.
  • B, české technické normy. ČSN EN 13670:2010 Provádění betonových konstrukcí, čl. 5.6.1 o prvcích zabetonovaných v průřezu a čl. 8.2(3) o přípravě před betonáží. ČSN 73 0601:2019 Ochrana staveb proti radonu z podloží, čl. 6.8 o prostupech. Z norem uvádím číslo článku a obsah vlastními slovy, jejich text neopisuju.

Pro zemnič platí i ČSN 33 2000-5-54 ed. 3 o uzemnění a ochranných vodičích a ČSN EN IEC 62305-3 ed. 3 o ochraně před bleskem, vedle které do 31. 10. 2027 platí ještě ed. 2. Tenhle článek je nenahrazuje.

Výrobci a praxe dozoru

  • C, podklady výrobců. DEHN: Základový zemnič, DS162/CZ/0415 z dubna 2015 a Základový zemnič, DS251/CZ/0825 ze srpna 2025. OBO Bettermann: Příručka ochrany před bleskem, vydání 2018 v češtině. Odtud jsou rozměry, například 5 cm betonu, podpěry po 2 m, vývody nejméně 1,5 m od místa vstupu do místnosti a nejmenší průřez pásku.
  • D, praxe dozoru. Kde píšu „doporučuju“, je to doporučení z praxe dozoru, ne požadavek předpisu ani normy.

Typ zemniče, materiál, průřez, trasu a vývody určuje projekt elektroinstalace a ochrany před bleskem vaší stavby. Při rozporu platí projekt, potom montážní návod výrobce zemnicího materiálu, a tenhle článek nikdy.

Co je základový zemnič a proč se po betonáži nedá opravit?

Základový zemnič je ocelový pásek nebo drát uložený v betonu základů jako uzavřený okruh. Se zeminou je ve styku přes vlhký beton, a tím uzemňuje dům.

Z betonu vystupují vývody. Připojuje se na ně hlavní ochranná přípojnice v domě a svody hromosvodu, pokud je hromosvod navržený.

Je to jediná část uzemnění, kterou po betonáži nikdo neuvidí ani neopraví. Přerušený spoj nebo pásek mimo beton se ukáže až při revizi, nebo až po letech korozí.

Oprava pak obvykle znamená dodatečný zemnič kolem domu. Proto se zemnič kontroluje a měří před každou betonáží, která ho zakryje.

Co u zemniče kontroluje technický dozor?

Šest věcí: krytí betonem, polohu na podpěrách, průřez a uzavřený okruh, spoje, propojení s výztuží a vývody. K tomu fotky a záznam o měření spojitosti, které dodává montážní firma.

Hodnoty, které k jednotlivým bodům uvádějí výrobci, jsou v tabulce. Pro vaši stavbu platí to, co stojí v projektu.

Bod kontrolyCo má platitOdkud
Krytí betonemnejméně 5 cm ze všech stran, pásek nikde na zemině ani na dně výkopuDEHN DS162 a DS251, OBO
Polohadistanční podpěry, podle OBO zhruba po 2 m; pásek obvykle nastojatoOBO, DEHN DS162
Průřez a tvarpodle projektu; DEHN uvádí nejméně pásek 30 × 3,5 mm nebo drát Ø 10 mm; uzavřený okruhprojekt, DEHN DS162 a DS251
Spojesvorky pro zemniče zkoušené podle ČSN EN 62561-1 nebo spoj, který připouští projekt; žádné omotání drátem; při hutnění vibrátorem žádné klínové spojkyprojekt, DEHN DS162, OBO
Propojení s výztužípodle projektu, podle výrobců nejvýše po 2 mprojekt, DEHN DS162 a DS251, OBO
Vývodymísta a délky podle projektu, nejméně 1,5 m od místa vstupu do místnosti; označené a chráněné; žádný holý pozinkovaný vývod, venku ani uvnitř budovy; materiál podle projektuprojekt, DEHN DS162, OBO
Dokladyfotky trasy, spojů a vývodů; záznam o měření spojitosti s výsledkyDEHN DS162, nařízení vlády č. 190/2022 Sb.; přístroj a jméno chci navíc já

Kolik betonu musí být kolem zemnicího pásku?

Výrobci DEHN a OBO uvádějí nejméně 5 cm betonu ze všech stran. DEHN má stejné číslo v podkladu z roku 2015 i v přehledu sortimentu ze srpna 2025.

DEHN k tomu píše, že při takovém překrytí se korozní jevy neočekávají. OBO bere 5 cm obetonování jako ochranu proti korozi.

Zemnič je podle mě prvek zabetonovaný v průřezu. ČSN EN 13670 v čl. 5.6.1 chce, aby takový prvek byl upevněný tak, že se při betonáži nepohne z navrženého místa, a aby měl kolem sebe tolik betonu, kolik předepisuje dokumentace. Podpěry tedy musí pásek udržet v místě i ve chvíli, kdy do výkopu teče beton.

Smí zemnicí pásek ležet na zemině?

Nesmí. Pásek položený na dně výkopu není v betonu, leží v zemině a koroduje.

V poloze ho drží distanční podpěry, a to i při betonáži a hutnění. OBO doporučuje podpěry zhruba po 2 m. DEHN u nevyztužených základů uvádí, že se zemnič instaluje na distančních podpěrách, a tím je zajištěné, že ho beton obklopí.

Pásek se obvykle ukládá nastojato, tedy na výšku. DEHN to zdůvodňuje tím, že se pásek uložený naležato může při betonáži posunout nebo pod ním mohou vzniknout vzduchové kapsy. Při hutnění vibrátorem připouští i uložení naležato.

Co je zemnicí pásek FeZn, vysvětluje heslo stavebního slovníku.

Jaký pásek a jaký průřez?

Materiál a průřez určuje projekt. DEHN uvádí jako nejmenší pásek 30 × 3,5 mm nebo drát o průměru 10 mm a zemnič má tvořit uzavřený okruh.

Pásek FeZn 30 × 4 mm je nad tím minimem. Když průřez v projektu chybí, je to otázka na projektanta před uložením, ne v den betonáže.

Čím se zemnič spojuje?

Svorkami určenými pro zemniče, zkoušenými podle ČSN EN 62561-1, nebo jiným spojem, který připouští projekt. Omotání drátem spoj není a OBO vázané spoje výslovně nepřipouští.

Svorky se utahují podle návodu výrobce. OBO ve své příručce uvádí utahovací momenty podle velikosti závitu, například 12 Nm u šroubu M8 a 20 Nm u M10. Pro konkrétní svorku platí její montážní návod a doporučuju ho mít na stavbě.

Při hutnění betonu vibrátorem se nepoužívají klínové spojky, uvádějí to DEHN i OBO (s. 156). Svar jen se souhlasem statika. DEHN ho podmiňuje schválením odpovědným stavebním inženýrem a uvádí délku svaru nejméně 50 mm.

Jak se zemnič propojí s výztuží?

Podle projektu. Výrobci uvádějí propojení s výztuží nejvýše po 2 m.

DEHN k propojení uvádí šrouby, svorky nebo svary. Vázaný spoj OBO nepřipouští, takže vázací drát, kterým železáři váží výztuž, tady nestačí.

Co se na desce kontroluje vedle zemniče, tedy výztuž, její krytí a hydroizolace, mám v článku o kontrole základové desky a hydroizolace.

Kde mají být vývody a z čeho?

Místa a délky vývodů určuje projekt. DEHN a OBO uvádějí nejméně 1,5 m od místa, kde vývod vstupuje do místnosti.

Vývody vedou k hlavní ochranné přípojnici v domě a ke svodům hromosvodu, pokud je hromosvod navržený. Svody si spočítejte v projektu a potom vývody na základech. Zapomenutý vývod pro svod hromosvodu se po betonáži řeší dodatečným zemničem.

Během stavby mají být vývody označené a chráněné před poškozením.

Holý pozinkovaný vývod výrobci nepřipouštějí, venku ani uvnitř budovy. Materiál vývodu určuje projekt. DEHN dává přednost nerezu V4A, protože plastový plášť může za mrazu nebo při hutnění zásypu prasknout.

Když materiál vývodu v projektu chybí, patří to na projektanta ještě před objednávkou materiálu.

Vývod, který prochází protiradonovou izolací, je prostup jako každý jiný. ČSN 73 0601 v čl. 6.8 doporučuje, aby kontaktní konstrukcí procházelo co nejméně potrubí a kabelů. Kde něco protiradonovou izolací prochází, osadí se plášťová trouba a izolace se k ní připojí tak, aby tudy neprošel plyn. Zemnič v tom článku jmenovaný není, řešení určuje projekt.

Prostupy asfaltovou hydroizolací rozebírám v článku o hydroizolaci spodní stavby z asfaltových pásů, radonový index a izolaci proti radonu v článku o radonu u novostavby.

Funguje základový zemnič v izolovaném základu?

Když je základ oddělený od zeminy, základový zemnič v něm podle výrobců jako uzemnění nefunguje. Náhradou bývá obvodový zemnič v zemině a v základu vodič pospojování.

Zemnič v betonu je se zeminou ve styku jen přes vlhký beton. DEHN píše, že po některých stavebních opatřeních už toto vodivé spojení se zemí zajištěné není.

Jako okolnosti, které zvyšují odpor uzemnění, DEHN vyjmenovává vodonepropustný beton (bílá vana), živičné vrstvy (černá vana), nopovou fólii, tepelnou izolaci pod základem nebo po jeho stranách a špatně vodivou vrstvu přerušující kapilární vzlínání, například z pěnosklové drti nebo recyklátu.

OBO to rozlišuje podle rozsahu izolace:

  • izolovaný celý základ, stěny, pasy i dno: zemnič svou funkci neplní
  • izolace jen na stěnách: styk se zeminou často zůstává
  • izolovaná deska a pasy dole otevřené: zemnič v desce může fungovat dál

Tenká separační fólie pod deskou funkci podle výrobců zpravidla podstatně neomezuje. DEHN u polyetylenové fólie tloušťky zhruba 0,3 mm považuje vliv na odpor uzemnění za zanedbatelný, protože se klade jen s malým přesahem a vodotěsnou vrstvu netvoří.

Obvodový zemnič leží v zemině kolem základů. DEHN ho ukládá do nezámrzné hloubky, v ČR zpravidla nejméně 0,8 m, uvádí pro něj nerez V4A a pozinkovanou ocel nedoporučuje. Spoje v zemině se podle výrobců obalí antikorozní páskou. Materiál, spojky a hloubku určuje projekt.

Když má dům pod deskou tepelnou izolaci nebo stojí v bílé vaně, zeptejte se projektanta před výkopem, s jakým zemničem počítá. Navrhuje-li projekt v takovém základu jen základový zemnič, má to firma podle příručky písemně oznámit dozoru ještě před výkopem.

Kdo má zemnič uložit?

Doporučuju odbornou firmu elektro nebo hromosvodní. Když zemnič ukládá stavební firma, ať na práci dohlíží elektrofirma a před zakrytím zemnič zkontroluje a změří.

Výrobce DEHN píše, že instalaci a dokumentaci má dělat odborná firma elektro nebo hromosvodní, případně se má dělat pod jejím dohledem. Spojitost podle něj měří jen odborník.

Zemnič je podle DEHN (s. 3) i OBO (s. 156) součást elektrické instalace domu, a když je navržený hromosvod, i ochrany před bleskem. Nařízení vlády č. 190/2022 Sb. řadí elektrické instalace staveb i zařízení na ochranu před bleskem mezi vyhrazená elektrická zařízení (§ 3). Jejich montáž smějí dělat jen odborně způsobilé firmy s oprávněním (zákon č. 250/2021 Sb., § 7 odst. 1; nařízení § 5).

Jestli je takovou montáží i samotné uložení pásku stavební firmou pod dohledem elektrofirmy, výslovně neříká zákon ani nařízení. Proto to píšu jako doporučení.

Kdo zemnič uložil, kdo ho zkontroloval a kdo ho změřil, se zapisuje do stavebního deníku. Vyhláška č. 131/2024 Sb. v příloze č. 12 počítá se zápisem o nástupu a provádění prací poddodavatelů i o provádění a výsledcích kontrol, zkoušek a měření.

Jak se dnes dělí odborná způsobilost elektrikářů a kdo smí podepsat revizní zprávu, mám v článku o řemesle elektrikáře.

Co musí být hotové, než přijede beton?

Celá trasa zemniče na podpěrách, všechny spoje, propojení s výztuží, vývody na místech podle projektu a prostupy izolacemi. K tomu fotky a záznam montážní firmy o měření spojitosti.

Podle ČSN EN 13670 čl. 8.2(3) se betonovat začíná až tehdy, když jsou přípravné práce hotové, prověřené a zapsané. U zemniče k nim podle mě patří právě tenhle výčet.

Kolik betonu do pasů a desky padne, si spočítáte dopředu. Na to jsem udělal kalkulátor betonu a KARI sítí.

Kdy a jak se volá dozor?

Před každou betonáží nebo zásypem, který zakryje část zemniče, jeho spoje nebo vývody. Typicky před betonáží pasů, před betonáží desky a před zásypem obvodového zemniče, je-li navržený.

Výzva jde písemně, zápisem do stavebního deníku a e-mailem dozoru. Obsahuje úsek a to, od kdy je připravený. Dozor termín potvrdí ve lhůtě výzvy. Lhůtu má stanovit smlouva o dílo, doporučuju nejméně 2 pracovní dny.

Stavební deník vede zhotovitel (§ 163 odst. 2 písm. d) stavebního zákona) a jde ho vést i elektronicky, například na domeum.app. Co do deníku patří a jak ho posuzují soudy, rozebírám v samostatném článku o stavebním deníku.

Co má firma nafotit a změřit?

Fotky celé trasy tak, aby šly jednoznačně přiřadit k vaší stavbě, a detail hlavních spojů a vývodů. Fotku každého spoje s metrem doporučuju.

K tomu záznam montážní firmy elektro o provedení zemniče s naměřenými hodnotami spojitosti. Doporučuju, aby v něm byl i přístroj, kterým se měřilo, a jméno toho, kdo měřil. DEHN má v DS162 vzor formuláře pro dokumentaci a měření spojitosti.

Nařízení vlády č. 190/2022 Sb. v příloze č. 2 řadí mezi podklady výchozí revize „záznamy o prohlídkách a zkouškách provedených na vyhrazeném elektrickém zařízení v průběhu jeho montáže“. Zemnič v tom ustanovení jmenovaný není. Záznam o jeho uložení a měření je ale podle mě přesně takový podklad.

Proč se zakrývané konstrukce fotí a jakou váhu mají fotky ve sporu, mám v článku o stavebním deníku a fotodokumentaci.

Co zapisuje dozor?

Souhlas se zakrytím, a to s rozsahem: který úsek, které spoje a vývody. Vyhláška č. 131/2024 Sb. s takovým zápisem v deníku počítá v příloze č. 12.

Souhlas se zakrytím nenahrazuje měření ani výchozí revizi. Dozor zemnič prohlédne, porovná s projektem a zkontroluje fotky a záznam. Měří montážní firma a revizi dělá revizní technik.

Když při kontrole najdu vadu, firma ji odstraní a vyzve mě znovu.

Nepotvrdí-li dozor termín nebo nepřijde-li, firma podle příručky pořídí fotky a záznam s měřením, zapíše do deníku výzvu a stav a smí pokračovat. Kdo potom platí dodatečnou kontrolu, řeší smlouva o dílo a § 2626 občanského zákoníku.

Proč se dozor volá podle fází stavby, a ne podle kalendáře, rozebírám v článku Kdy musí být dozor na stavbě.

Jaké doklady má stavebník k zemniči dostat?

Záznam o provedení zemniče před zakrytím, zprávu o výchozí revizi elektroinstalace a u domu s hromosvodem i revizní zprávu ochrany před bleskem.

DokladKdo ho děláKdy a podle čeho
Záznam o provedení zemniče s fotkami a naměřenými hodnotami spojitostimontážní firma elektropřed zakrytím; DEHN DS162, nařízení vlády č. 190/2022 Sb.
Zpráva o výchozí revizi elektrické instalace včetně uzemněnírevizní technikpřed uvedením do provozu; nařízení vlády č. 190/2022 Sb., § 6
Revizní zpráva hromosvodu (ochrany před bleskem)revizní technikje-li hromosvod navržený; nařízení vlády č. 190/2022 Sb., § 6

Výchozí revizi dělá revizní technik, ne dozor. Revizní zprávy patří i mezi doklady ke kolaudaci, přehled mám v článku o dokladech ke kolaudaci rodinného domu.

Proč to stavebník potřebuje vědět

Stavebník potřebuje u zemniče vědět dvě věci. Chyba se po betonáži opravuje obvykle dodatečným zemničem kolem domu. A když dozor výzvu ke kontrole zmešká, může dodatečná kontrola jít na účet stavebníka, pokud kontrolu stanoví smlouva o dílo.

Uložení v betonu už nezkontrolujete. Přerušený spoj se může ukázat při revizi, ale také až po letech korozí.

Proto chtějte záznam o měření spojitosti ještě před betonáží. Do smlouvy o dílo napište kontrolu zemniče, lhůtu výzvy a kdo zaplatí odkrytí.

Kdo zaplatí dodatečnou kontrolu, když dozor nepřijde?

Stavebník, pokud smlouva o dílo kontrolu na tomto stupni stanoví a firma ho řádně pozvala. Tak to říká § 2626 občanského zákoníku.

Ten paragraf platí, jen když smlouva stanoví, že objednatel zkontroluje dílo na určitém stupni provádění. Pak platí dvě pravidla:

  • Firma objednatele ke kontrole pozve. Když ho nepozve včas nebo ho pozve ve zřejmě nevhodné době, umožní mu dodatečnou kontrolu a náklady s ní spojené hradí sama (odstavec 1).
  • Když objednatel nepřijde na kontrolu, na kterou byl řádně pozvaný nebo která se měla konat podle ujednaného harmonogramu, smí firma pokračovat. Objednatel má na dodatečnou kontrolu právo, ale zaplatí ji. Zabránila-li mu v účasti vyšší moc a požádal-li o dodatečnou kontrolu bez zbytečného odkladu, nahradí firmě náklady s ní spojené. Jinak jde k jeho tíži „vše, co dodatečná kontrola vyvolá“ (odstavec 2).

U rodinného domu bývá objednatelem stavebník a dozor chodí na kontroly za něj. Výzvu ke kontrole je proto potřeba hlídat jako lhůtu.

K uložení a spojům zabetonovaného zemniče se dodatečně dostanete jen odkrytím. Slovo odkrytí občanský zákoník v ustanoveních o díle nepoužívá. Kdo odkrytí zaplatí, proto napište do smlouvy výslovně.

Když smlouva kontrolu na určitém stupni nestanoví, § 2626 se nepoužije. Zbude obecné právo objednatele kontrolovat provádění díla podle § 2593, který o zakrývání nic neříká.

Paragraf 2626 navíc zná pozvání ke kontrole, ne souhlas se zakrytím. Kdo chce pravidlo, že se bez souhlasu dozoru nezakrývá, musí ho mít ve smlouvě výslovně.

Co napsat do smlouvy o dílo?

Hlavně kontrolu zemniče jako stupeň, na kterém objednatel dílo kontroluje. Bez ní se § 2626 nepoužije. Doporučuju do ní dát:

  • Kdo zemnič dodává, ukládá a měří. U domu se dvěma smlouvami, na stavbu a na elektro, má být jasné, ve které z nich zemnič je.
  • Kontrolu zemniče před každou betonáží nebo zásypem, který ho zakryje.
  • Lhůtu výzvy ke kontrole. Doporučuju nejméně 2 pracovní dny.
  • Co se stane, když dozor nepřijde: fotky, záznam s měřením a zápis v deníku.
  • Kdo zaplatí odkrytí.
  • Pravidlo, že se bez souhlasu dozoru nezakrývá, pokud ho chcete.
  • Odkaz na metodickou příručku, pokud má firmu vázat. Bez odkazu ve smlouvě je příručka informace o kontrolách, ne smluvní závazek.

Co dalšího do smlouvy patří, mám v článku Smlouva o dílo na dům. Kolik stojí dozor, který na výzvy ke kontrole jezdí, vám vysvětlím po vyplnění poptávkového dotazníku.

Ukázka: metodická příručka, kterou dostane stavbyvedoucí

Metodická příručka TDS má dvě strany A4. Stavbyvedoucí ji ode mě dostane při předání staveniště nebo týden před etapou. Stojí v ní, co u dané práce kontroluju, podle čeho a kdy mě zavolat, než se práce zakryje.

Každá příručka má sekci STOP. Ta říká, před kterým zakrytím se dozor volá, jak se volá, co má být připravené a co se stane, když dozor nepřijde. U zemniče je to každá betonáž nebo zásyp, který zakryje zemnič, jeho spoje nebo vývody.

U každého pravidla je v hranaté závorce zdroj: A předpis, projekt nebo smlouva, B česká norma, C výrobce, D praxe. Kde je jen D, jde o doporučení.

Váže příručka stavební firmu?

Jen když na ni odkáže smlouva o dílo. Bez odkazu je to informace o tom, co a kdy dozor kontroluje.

Příručka není pokyn ke způsobu provádění, projekt ani technologický postup. Zhotovitel podle § 2592 občanského zákoníku postupuje při provádění díla samostatně a příručka ho odpovědnosti nezbavuje. Hodnoty projektanta neurčuje, odkazuje na projekt. Předání se zapíše do deníku jako informace o kontrolách dozoru.

Odkaz ve smlouvě má ještě jeden důsledek. Sekce STOP vyjmenovává stupně kontroly a smlouva s odkazem na ni podle mého čtení stanoví kontrolu na určitém stupni provádění, se kterou § 2626 počítá. Platí pak obě jeho pravidla: firma, která nepozve, platí dodatečnou kontrolu sama, a když pozvaný dozor nepřijde, platí ji stavebník. Jistější je vypsat stupně přímo ve smlouvě.

Jak vypadá příručka k zemniči?

Dvě strany A4 s logem dozor v hlavičce. Na první je úvodní rámeček a oddíly Proč, Než začnete a Uložení a spoje, na druhé sekce STOP, doklady pro dozor, časté chyby a zdroje.

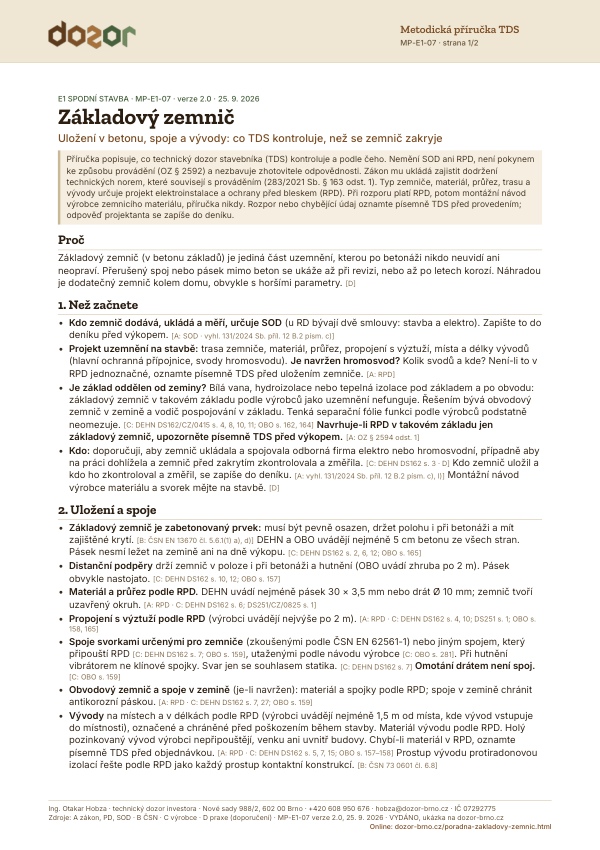

Náhled první strany příručky MP-E1-07 Základový zemnič: hlavička dozor, rámeček o závaznosti, oddíly Proč, Než začnete a Uložení a spoje se zdrojem u každého pravidla
První strana ukázky MP-E1-07, verze 2.0 z 25. 9. 2026.

Stáhnout ukázku příručky MP-E1-07 (PDF, 2 strany, 80 kB)

Ze stejné řady je příručka MP-E1-10 k suterénním stěnám. Co v ní dozor kontroluje, mám v článku o výztuži a betonáži ztraceného bednění.

Příručku dostane stavbyvedoucí na stavbách, kde dělám placený technický dozor. Když ji chcete i na své stavbě, napište mi, v jaké fázi stavba je.

Checklist: než se zemnič zakryje

Projděte to na stavbě, dokud je zemnič vidět. U každé položky je napsané, co vyfotit nebo co chtít na papíře.

Odškrtnutá položka znamená, že jste se na to podívali. Neznamená, že je to v pořádku. Seznam jde vytisknout a odškrtat tužkou. Zaškrtnutí zůstane ve vašem prohlížeči a nikam se neodesílá.

Jaké chyby se po betonáži už neopraví?

Tyhle čtyři. U každé je napsané, jak jí předejít před betonáží.

  1. Pásek položený na dně výkopu. Není v betonu, leží v zemině a koroduje. Pomůžou distanční podpěry a kontrola před betonáží.
  2. Spoje omotané drátem místo svorek. Omotání drátem spoj není. Chtějte svorky pro zemniče a fotku každého spoje.
  3. Zapomenutý vývod pro svod hromosvodu. Po betonáži se řeší dodatečným zemničem. Svody spočítejte v projektu a vývody na základech.
  4. Základový zemnič v základu odděleném od zeminy izolací. Jako uzemnění nefunguje. Zeptejte se projektanta ještě před výkopem, s jakým zemničem počítá.

Co dělat, když je zemnič už zabetonovaný?

Vyžádat si doklady, projít deník a chtít zprávu o výchozí revizi. Uložení v betonu už nezkontrolujete. Přerušený spoj se může ukázat při revizi, ale také až po letech korozí.

  1. Vyžádejte si fotky trasy, spojů a vývodů a záznam montážní firmy o měření spojitosti. Když nic z toho neexistuje, je to samo o sobě zjištění.
  2. Projděte stavební deník. Hledejte, kdo zemnič uložil, kdo ho zkontroloval a změřil, výzvu ke kontrole a souhlas se zakrytím.
  3. Chtějte zprávu o výchozí revizi elektroinstalace včetně uzemnění. Dělá se před uvedením do provozu.
  4. Když zemnič nefunguje, náhradou bývá dodatečný zemnič kolem domu. Než se o něm začne jednat, mějte pohromadě fotky, zápisy z deníku a revizní zprávu.

Jak se zápisy z deníku používají jako důkaz, mám v článku Stavební deník jako důkaz u soudu.

Časté otázky

Kolik betonu musí být kolem základového zemniče?

Výrobci DEHN a OBO uvádějí nejméně 5 cm betonu ze všech stran. Pásek proto nesmí ležet na zemině ani na dně výkopu a v poloze ho drží distanční podpěry. ČSN EN 13670 v čl. 5.6.1 chce, aby se prvek zabetonovaný v průřezu při betonáži nepohnul z navrženého místa a měl kolem sebe tolik betonu, kolik předepisuje dokumentace.

Může zemnicí pásek ležet přímo na dně výkopu?

Nemůže. Pásek na dně výkopu není v betonu, leží v zemině a koroduje. V poloze ho drží distanční podpěry, OBO je doporučuje zhruba po 2 m. DEHN uvádí ukládání pásku nastojato, aby se při betonáži neposunul a nevznikly pod ním vzduchové kapsy.

Funguje základový zemnič, když je pod deskou polystyren nebo bílá vana?

Když je základ oddělený od zeminy tepelnou izolací nebo hydroizolací pod základem i po obvodu, nebo stojí v bílé vaně z vodonepropustného betonu, základový zemnič v něm podle výrobců jako uzemnění nefunguje. Náhradou bývá obvodový zemnič v zemině a v základu vodič pospojování. Když je izolovaná jen deska a pasy jsou dole otevřené, může podle OBO zemnič v desce fungovat dál. Tenká separační fólie funkci podle výrobců zpravidla podstatně neomezuje. S jakým zemničem projekt počítá, ověřte před výkopem.

Kdo má zemnič uložit, stavební firma, nebo elektrikář?

Podle výrobce DEHN odborná firma elektro nebo hromosvodní, případně stavební firma pod jejím dohledem. Doporučuju, aby elektrofirma zemnič před zakrytím zkontrolovala a změřila. Kdo zemnič dodává, ukládá a měří, má určit smlouva o dílo a zapisuje se to do stavebního deníku.

Musí se zemnič před betonáží změřit?

Výrobce DEHN uvádí měření spojitosti odbornou firmou po uložení zemniče a před betonáží a já ho před zakrytím vyžaduju. Chci, aby záznam obsahoval naměřené hodnoty, přístroj a jméno toho, kdo měřil. Nařízení vlády č. 190/2022 Sb. řadí mezi podklady výchozí revize záznamy o prohlídkách a zkouškách z doby montáže, zemnič v tom ustanovení jmenovaný není.

Kdo zaplatí dodatečnou kontrolu, když dozor na výzvu nepřijde?

Stavebník, pokud smlouva o dílo kontrolu na tomto stupni stanoví a firma ho řádně pozvala. Firma pak smí pokračovat a dodatečná kontrola jde podle § 2626 odst. 2 občanského zákoníku na účet objednatele. Když firma nepozve včas nebo ve zřejmě nevhodné době, hradí dodatečnou kontrolu sama. Bez ujednání ve smlouvě se § 2626 nepoužije. Do smlouvy proto patří kontrola zemniče, lhůta výzvy a to, kdo zaplatí odkrytí.

Co je metodická příručka technického dozoru?

Dvě strany A4, které stavbyvedoucí dostane od dozoru při předání staveniště nebo týden před etapou. Stojí v nich, co dozor u dané práce kontroluje, podle čeho a kdy ho zavolat, než se práce zakryje. Příručka není pokyn ke způsobu provádění a neurčuje hodnoty projektanta. Firmu váže, jen když na ni odkáže smlouva o dílo.

Jak dlouhé mají být vývody zemniče?

Místa a délky vývodů určuje projekt. DEHN a OBO uvádějí nejméně 1,5 m od místa, kde vývod vstupuje do místnosti. Vývody vedou k hlavní ochranné přípojnici a ke svodům hromosvodu, pokud je navržený. Během stavby mají být označené a chráněné. Holý pozinkovaný vývod výrobci nepřipouštějí, venku ani uvnitř budovy. Materiál určuje projekt.

Můžu se přijet podívat

Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.

Napsat mi →

Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.
