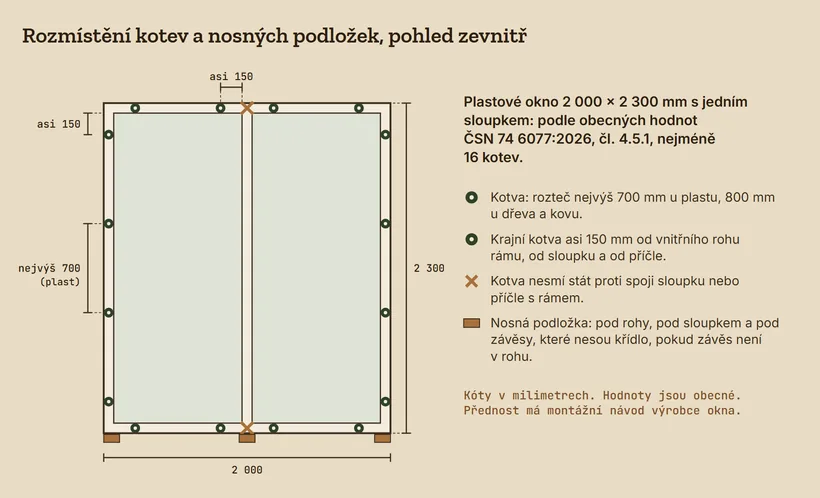

Montáž velkých oken a HS portálů: kotvy, podložky, spára a kontrola před omítkou
Krátká odpověď: Velké okno a HS portál nedrží pěna, ale kotvy a nosné podložky. ČSN 74 6077:2026 dává u plastového rámu kotvy nejvýš po 700 mm, u dřevěného a kovového po 800 mm, asi 150 mm od rohů a sloupků. Přednost má návod výrobce. HS portál navíc leží na celistvém nosném podkladním profilu a nadpraží nad ním se nesmí prohýbat.
Tenhle článek navazuje na základní text o montáži oken a připojovací spáře.
Tam je popsané, proč samotná pěna spáru neuzavře a k čemu slouží vnitřní a vnější páska. Tady jde o okna, u kterých se k běžným pravidlům přidává hmotnost, délka rámu a průhyb nadpraží.
Jde o prosklené stěny, balkonové dveře přes celou šířku místnosti a HS portály. HS portál (z německého Hebe-Schiebe) jsou zdvižně posuvné dveře: klika křídlo nadzvedne, křídlo odjede po spodní kolejnici a v zavřené poloze dosedne na těsnění.
Čím se velké okno a HS portál liší od běžného okna
U velkého formátu se sčítají tři věci. Rám je dlouhý, takže se s teplotou víc prodlužuje. Je těžký, takže tíhu musí do stavby přenést podložky a kotvy. A rám posuvných dveří není samonosný: ČSN 74 6077:2026 v čl. 4.3.3 chce kotvení po obvodu a uložení na nosný podkladní profil podle výrobce.
Výrobce kování Siegenia uvádí u řady PORTAL HS křídla s hmotností do 400 kg. Taková tíha jde do stavby přes nosné podložky a podkladní profil.
Norma k tomu v čl. 4.5.1 říká, že síly v rovině okna nesou podložky tlakem a hmoždinky ani šrouby na to obvykle nestačí.
Délku rámu mění teplota. Hliník jako materiál má podle montážní příručky Prefa teplotní roztažnost 0,024 mm na metr a kelvin. Pro hliníkový prvek dlouhý 4 m a rozdíl teplot 60 K z toho výpočtem vychází prodloužení 5,76 mm.
Okenní profil s přerušeným tepelným mostem nebo plastový profil s ocelovou výztuží má vlastní hodnotu, uvádí ji výrobce profilu.
Norma s pohybem počítá na dvou místech. Delším a tmavým rámům doporučuje širší spáru (tab. 5) a od kotev a podložek chce, aby roztažnosti rámu nebránily (čl. 4.5.1, tab. 6).
Co se změnilo v ČSN 74 6077:2026
Norma o zabudování oken a vnějších dveří vyšla v srpnu 2026 a nahradila edici z ledna 2018. Účinná je od 1. 9. 2026. Podle předmluvy přidává požadavky na stavební otvor pro posuvné dveře a okna, na výplně sahající až k podlaze a na dvojitá okna. Nově řeší i napojení vodítek venkovních žaluzií a rolet na rám.
Pro HS portál z toho plynou tři konkrétní požadavky: kotvení po obvodu na nosném podkladním profilu, tuhá konstrukce nad otvorem i pod ním a možnost vyjmout křídlo i po dokončení podlah a omítek. Rozebírám je v oddílu o HS portálu.
U dveří a oken k podlaze, které vedou na balkon, terasu nebo pochozí střechu, norma v čl. 4.3.7 stanoví, že spára pod prahem musí ležet nejméně 150 mm nad vodorovnou hydroizolací venkovní plochy, jinak patří před práh drenážní žlab.
U vchodových dveří na terénu platí obdobné pravidlo, popisuju ho v článku o detailu soklu.
Montáž RAL není česká norma
„Montáž RAL“ je pojem z německé příručky Leitfaden zur Montage von Fenstern und Haustüren. Vydává ji sdružení Gütegemeinschaft Fenster, Fassaden und Haustüren, poslední vydání je z roku 2024. Je dobrovolná a placená. Česká technická norma pro zabudování oken je ČSN 74 6077:2026-08.
Když firma nabízí montáž RAL, chtějte ve smlouvě odkaz na českou normu a na montážní návod výrobce okna. Podle toho se pak montáž přebírá a reklamuje.
Kolik kotev potřebuje velké okno a v jaké rozteči
ČSN 74 6077:2026 v čl. 4.5.1 doporučuje kotvy u plastového okna nejvýš po 700 mm, u dřevěného a kovového nejvýš po 800 mm. Od vnitřního rohu rámu, od sloupku a od příčle má být kotva asi 150 mm. Hodnoty jsou obecné. Když montážní návod výrobce okna říká jinak, platí návod.
Kotva nesmí stát přímo proti spoji sloupku nebo příčle s rámem. Když je na rámu připevněné zábradlí, musí se kotvení staticky posoudit a případně doplnit o další kotvy.
Počet kotev na jednom úseku rámu se spočítá jednoduše. Od délky úseku mezi rohy a sloupky se odečtou dva odstupy po 150 mm, zbytek se vydělí největší roztečí, zaokrouhlí nahoru a přičte se jedna.
| Výrobek | Strana rámu | Výpočet | Kotvy |
|---|---|---|---|
| Plastové okno 2 000 × 2 300 mm, jeden svislý sloupek | dvě svislé strany po 2 300 mm | (2 300 − 300) / 700 = 2,9, nahoru 3, plus 1 | 2 × 4 = 8 |
| Totéž okno | horní a spodní strana, každá dva úseky po 1 000 mm | (1 000 − 300) / 700 = 1, plus 1 | 4 × 2 = 8 |
| Celkem | 16 | ||
| Hliníkový HS portál 4 000 × 2 300 mm | dvě svislé strany po 2 300 mm | (2 300 − 300) / 800 = 2,5, nahoru 3, plus 1 | 2 × 4 = 8 |
| Týž portál | horní strana 4 000 mm | (4 000 − 300) / 800 = 4,6, nahoru 5, plus 1 | 6 |
| Týž portál | práh | průběžně na nosném podkladním profilu podle výrobce | podle výrobce |
Výsledek je nejmenší počet podle obecných hodnot normy. Výrobce může chtít kotev víc. Norma v čl. 4.5.2 chce, aby výběr kotev zohlednil hmotnost výrobku, zatížení větrem a užitné zatížení. Na stavbě rozteče měřím a fotím s metrem přiloženým k rámu, aby šly ověřit i po omítnutí.

Šroub skrz rám, nebo pásová kotva
Tabulka 6 normy uvádí několik typů kotvení. U velkých oken rozhoduje, jestli kotva dovolí rámu dilatovat a jestli unese šířku spáry. Přehled vlastními slovy:
| Typ | Jak pracuje | Na co dát pozor |
|---|---|---|
| Okenní šroub, rámová hmoždinka | skrz rám přímo do ostění, namáhání ve smyku a ohybu | šířka spáry a teplotní roztažnost, utěsněná hlava šroubu, podle možností nevrtat do částí profilu, které odvádějí vodu |
| Pásová kotva | částečně ohebná, rám může dilatovat, nese jen síly kolmo k rovině okna | vždy s nosnými a distančními podložkami, při široké spáře se nesmí ohnout tak, že tah přejde v ohyb |
| Vodicí profil | hlavně nahoře, dovolí velký pohyb mezi stavbou a rámem, například průhyb stropní desky | vložky s nízkou adhezí, statické posouzení |
| Osazovací rám | montuje se při hrubé stavbě, okno se do něj osadí později | pro jeho kotvení platí stejné požadavky jako pro okenní rám |
| Konzola, úhelník | nese okno předsazené do roviny izolace | statické posouzení, ochrana proti korozi, překrytí izolací |
Pěna a silikon nejsou upevnění
Podle čl. 4.5.2 nesmí být montážní pěna ani silikonový tmel upevňovacím prostředkem. Čl. 6.5.2 totéž opakuje pro plnicí pěnu. Okno drží kotvy a nosné podložky, pěna ve spáře jen tepelně izoluje. Kotvy musí být chráněné proti korozi nebo z korozivzdorného materiálu.
Nosné podložky a montážní klíny
Tíhu okna nesou nosné podložky pod rámem, ne kotvy. Podle čl. 4.5.1 musí být únosné, trvanlivé, nenasákavé, chemicky snášenlivé s okolím a teplo nesmí vést víc než rám. Patří pod rohy, pod sloupky a pod závěsy, které nesou tíhu křídla, pokud závěs není přímo v rohu.
Práh balkonových dveří s nízkým prahovým profilem se podkládá průběžně po celé šířce rámu, například únosným podkladním profilem. Podložky nesmí bránit tepelné roztažnosti profilů a musí nechat místo pro vnější parapet, vnitřní parapetní desku a oba uzávěry spáry.
Montážní klíny slouží jen k vyrovnání okna. Po ukotvení se podle čl. 4.5.1 musí vyndat a dutina po nich se vyplní těsnicím materiálem (čl. 5.7). Nosné podložky ve spáře zůstávají.
Klín, který zůstal ve spáře a je zapěněný, odporuje čl. 4.5.1. Při kontrole před omítkou proto u každého prvku pod rámem ověřuju, jestli je to nosná podložka, nebo zapomenutý klín.
Jak široká má být připojovací spára velkého rámu
Šířku spáry, nejmenší i největší, má podle čl. 4.4 uvést projekt. ČSN 74 6077:2026 v tab. 5 doporučuje šířku podle materiálu a rozměru rámu. Čím delší a tmavší rám, tím širší spára, protože se víc pohybuje. Nad 25 mm se musí doložit, že těsnicí materiál takovou šířku zvládne, spára nad 40 mm se nedoporučuje.
| Materiál rámu | Rám do 1,5 m | do 3,0 m | do 4,5 m |
|---|---|---|---|
| Dřevo | 10 mm | 10 mm | 15 mm |
| Plast bílý | 10 mm | 15 mm | 25 mm |
| Plast jiný než bílý | 15 mm | 20 mm | 30 mm |
| Hliník, ocel, světlý profil | 10 mm | 10 mm | 20 mm |
| Hliník, ocel, tmavý profil | 10 mm | 15 mm | 25 mm |
Tabulka neuvádí, ke kterému rozměru rámu se sloupce vztahují. Když se počítá s delší stranou rámu, patří světlý hliníkový HS portál široký 4 m do sloupce do 4,5 m s doporučenou spárou 20 mm, tmavý 25 mm. Šířku pro konkrétní okno uvede projekt (čl. 4.4).
Barevné plastové okno ve sloupci do 4,5 m má doporučených 30 mm, což je nad hranicí 25 mm. Zhotovitel pak musí doložit, že páska nebo tmel na tu šířku stačí. Pro rám delší než 4,5 m tabulka hodnotu nedává a šířku spáry stanoví projekt.
Uzávěr spáry musí unést pohyb
Při pohybu rámu se uzávěr spáry natahuje a je namáhaný střihem v podélném i příčném směru (čl. 6.1, obr. 13). Proto norma chce u tmelu pružnost nejméně 25 % a celkovou dovolenou deformaci uzávěru větší než 2 mm.
Pásky a fólie se z požadavku na pružnost vyjímají, když jsou prokazatelně osazené tak, že deformaci dovolí, a mají vyšší teplotní roztažnost než okolní konstrukce.
Multifunkční páska, které výrobci říkají 3v1, zvládne všechny funkce spáry najednou. Podle čl. 6.6 ale musí vyplnit celou hloubku spáry, tedy hloubku rámu, hodí se pro spáry 10 až 40 mm a lepí se jen na hladké ostění.
Pěna ve spáře velkého okna
Plnicí pěna nesmí být podle čl. 6.5.2 jediným uzávěrem spáry, pokud nemá pružnost na dilatační pohyby a neumí mít na jedné straně vyšší difuzní odpor než na druhé. Podle čl. 6.5 plní jen tepelně izolační funkci a vzduchotěsnost ani odolnost proti hnanému dešti nezajistí. Proto k ní patří vnitřní a vnější uzávěr.
Vytvrzená pěna neodolává UV záření. Podle technického listu Den Braven 05.03 (2020) vydrží na přímém slunci 14 dní až 3 měsíce, pak se její struktura narušuje. Pěnu proto zakryje páska, lišta, omítka nebo nátěr.
Neporušená pěna sama vody moc nepřijme, v laboratorní zkoušce asi 1 % objemu (technický list Soudafoam Comfort). Vlhkost se do spáry dostává i jako vodní pára z interiéru. Proto má podle čl. 4.2.2 difuzní odpor uzávěrů klesat směrem ven a špatně provedená spára podle přílohy B.2 vede ke kondenzátu i uvnitř spáry.
Pomůcka: kolik kotev a jak širokou spáru potřebuje velké okno
Zadejte materiál, výrobek a rozměr rámu. Pomůcka spočítá nejmenší počet kotev podle obecných roztečí ČSN 74 6077:2026, čl. 4.5.1, a vybere doporučenou šířku spáry z tab. 5. Pod tím je seznam kontroly před omítkou.
Pomůcka nenavrhuje rozmístění kotev a neříká, jestli je montáž vadná. Přednost má montážní návod výrobce okna. Kotvení zábradlí připevněného na rám se musí staticky posoudit, to pomůcka nepočítá. Nic nikam neposílá. Zaškrtnutí v seznamu Kontrola před omítkou si pamatuje jen tento prohlížeč, smažete je tlačítkem Vynulovat.

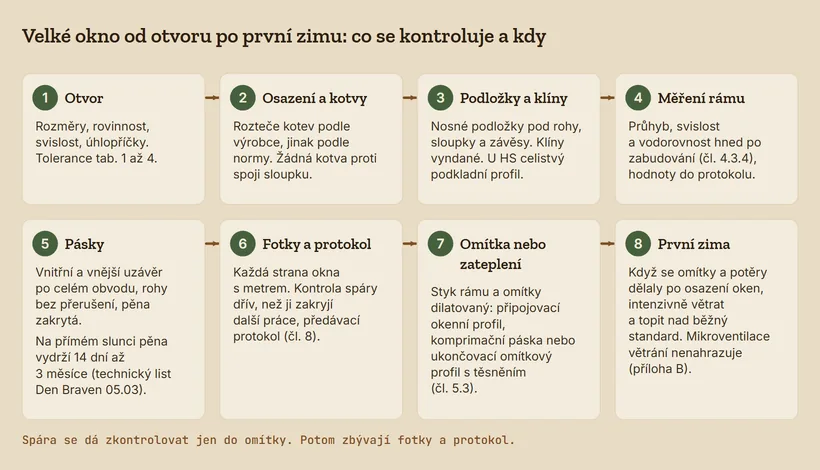

Do protokolu po osazení rámu (čl. 4.3.4)
- Průhyb profilu rámu nejvýš 3 mm u délky do 2 000 mm, 5 mm nad 2 000 mm.
- Svislost a vodorovnost rámu do délky 3 000 mm nejvýš 2 mm na metr, celkem nejvýš 3 mm.
- Měří se hned po zabudování.
Kontrola před omítkou
Jak pomůcka počítá a kontrolní příklady z článku
- Sloupky dělí horní a spodní stranu na stejné úseky, příčle dělí svislé strany. Úsek se počítá z vnějšího rozměru rámu, tloušťka sloupků a příčlí se zanedbává.
- Kotvy na úsek: od délky úseku odečtěte dva odstupy, zbytek vydělte největší roztečí, zaokrouhlete nahoru a přičtěte jedna. Úsek kratší než dva odstupy dostane jednu kotvu a rozmístění na něm určí výrobce.
- U okna se počítají všechny čtyři strany. U balkonových dveří a HS portálu se práh nepočítá, podkládá se průběžně a u posuvných dveří leží na nosném podkladním profilu podle výrobce.
- Šířka spáry: sloupec tab. 5 podle delší strany rámu (do 1,5 m, do 3,0 m, do 4,5 m). Delší rám tabulka nepokrývá.
Plastové okno 2 000 × 2 300 mm s jedním sloupkem: svislé strany 2 × 4 = 8, horní a spodní strana 4 × 2 = 8, celkem 16 kotev. Bílý plast, delší strana 2 300 mm, spára 15 mm.
Hliníkový HS portál 4 000 × 2 300 mm: svislé strany 2 × 4 = 8, horní strana 6, celkem 14 kotev a práh podle výrobce. Světlý profil, delší strana 4 000 mm, spára 20 mm.

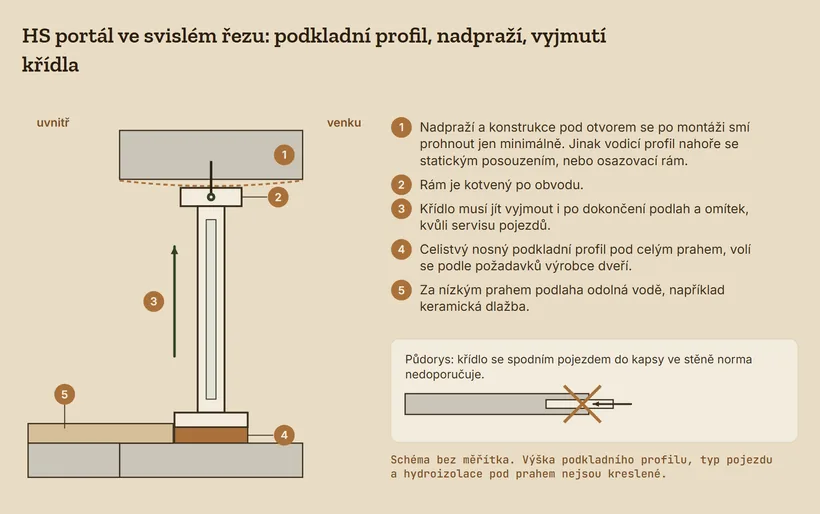

HS portál: podkladní profil, nadpraží a servis křídla
U zdvižně posuvných dveří přidává ČSN 74 6077:2026 v čl. 4.3.3 tři požadavky. Rám leží na nosném podkladním profilu a je kotvený po obvodu. Konstrukce nad otvorem i pod ním se po montáži smí prohnout jen minimálně. Křídlo musí jít vyjmout i po dokončení podlah a omítek, kvůli servisu pojezdů.

Nosný podkladní profil
Podle čl. 4.3.7 musí být podkladní profil pod prahem celistvý, staticky únosný, trvanlivý, s minimální roztažností, chemicky snášenlivý s okolím a nesmí vytvářet tepelný most. Profil se volí podle požadavků výrobce dveří (čl. 4.3.3). Před omítkou kontroluju, že profil je pod prahem v celé jeho délce a práh na něm leží bez mezer. Napojení hydroizolace terasy na práh popisuje článek o hydroizolaci u prahu.
Pod prahem musí jít spolehlivě ukončit hydroizolace a svislá spára nesmí vést vodu pod ni.
Za nízkým prahem norma v čl. 5.7 doporučuje podlahu odolnou vodě, například keramickou dlažbu, protože kondenzaci na vnitřní straně prahu nejde vždy vyloučit. Dřevěná podlaha bez zaručené odolnosti proti vodě položená až k nízkému prahu HS portálu tomuto doporučení neodpovídá.
Nadpraží se nesmí prohýbat do rámu
Stavební konstrukce nad otvorem musí být tak tuhá, aby se po osazení dveří prohýbala jen minimálně. Když to zajistit nejde, volí se kotvení, které průhyb stropu do rámu nepřenese: vodicí profil nahoře, u kterého tab. 6 chce statické posouzení, nebo osazovací rám.
Nadpraží patří podle čl. 4.1 do návrhu zabudování v projektu. Překlad nad otvorem širokým 4 m je nosná konstrukce a navrhuje ho statik. Výkres nadpraží má výrobce portálu dostat před výrobou, ne až na stavbě.
Po osazení se měří rám. Podle čl. 4.3.4 smí být průhyb profilu nejvýš 3 mm u délky do 2 000 mm a 5 mm nad 2 000 mm. Svislost a vodorovnost rámu do délky 3 000 mm smí odbíhat o 2 mm na metr, celkem nejvýš o 3 mm. Měří se hned po zabudování.
Odchylky si změříte i sami, na kontrolu geometrických odchylek jsem udělal nástroj.
Křídlo musí jít vyjmout
Pojezdy HS portálu se časem seřizují a opravují. Norma proto chce, aby otvor a okolní konstrukce i po dokončení povrchů dovolily křídlo z rámu vyjmout.
U spodního pojezdu musí zbýt místo na vyklopení a vyzvednutí křídla, případně na vyjmutí skla. Zajíždění křídla se spodním pojezdem do kapsy ve stěně norma nedoporučuje.
Před omítkou se zeptejte montážní firmy, jak se křídlo vyndá, až budou hotové podlahy, omítky a vnitřní parapet. Odpověď má být ukázaná na výkrese.
Na testu vzduchotěsnosti patří horní pojezd HS portálu mezi místa, kudy proudí vzduch. Příčinou je konstrukce pojezdu, ne těsnění křídla. Vysvětluje to článek HS portál a velké střešní okno na testu.
Předsazená montáž do roviny izolace
Předsazená montáž osadí okno před líc zdiva do vrstvy zateplení. Používá se u kontaktního zateplení a provětrávané fasády. Podle čl. 4.3.5 musí i tak zůstat spára vzduchotěsná, vodotěsná a neprůzvučná, ostění rámu zateplené a všechno zatížení přenesené do stavby. Tíhu okna nese konzola nebo úhelník.
Konzola musí být dimenzovaná na ohyb, překrytá izolací a chráněná proti korozi. Potřebuje statické posouzení, nebo se montuje jako systém výrobce podle jeho návodu.
Konzola nesmí prorazit vnitřní fóliový uzávěr spáry. Úhelník u hliníkového profilu s přerušeným tepelným mostem nesmí sahat k vnějšímu poloprofilu (tab. 6).
U vrstvené stěny s jádrovou izolací se okno podle čl. 4.3.5 musí osadit do roviny této izolace. V dřevostavbě platí pro polohu okna jiná pravidla, popisuju je v článku o montáži oken v dřevostavbě.
Napojení na zateplení
Styk rámu a omítky musí být podle čl. 5.3 dilatovaný. Používá se připojovací okenní profil, komprimační páska nebo ukončovací omítkový profil s těsněním. Když omítka dojde až na rám bez dilatace, pohyb rámu proti omítce se projeví trhlinou na jejich styku. Trhliny z rohů oken a diagonální výztuž v zateplení popisuje článek o síťovině a tmavé fasádě.
Typ připojovacího profilu u zateplení Baumit volí technologický předpis (platný od 1. 1. 2026, tab. 8) podle polohy okna, jeho plochy a tloušťky izolantu.
Tabulka rozlišuje okna do 2 m² a od 2 do 10 m². Okno větší než 10 m² nepokrývá, typ profilu pro ně patří do projektu. Jiné systémy mají vlastní předpis.
Na co se dívat u ostění a parapetu po zateplení, popisuje článek o kontrole zateplení a podlah. Pod vnější parapet patří druhá vodotěsná vrstva.
Co kontroluje technický dozor před omítkou
ČSN 74 6077:2026 v čl. 8 chce kontrolu připojovací spáry dřív, než ji zakryjí další práce, a o montáži předávací protokol. Před omítkou proto procházím každé velké okno zvlášť: otvor, kotvy, podložky, spáru a pásky, u HS portálu i podkladní profil a cestu k vyjmutí křídla. Všechno fotím s měřidlem.

| Kdy | Co | Čím | Do smlouvy |
|---|---|---|---|
| Projekt | výkres zabudování: poloha okna v otvoru, tolerance otvoru, kotvení, nejmenší a největší šířka spáry, ostění, parapet, nadpraží; u HS podkladní profil | kontrola dokumentace (čl. 4.1, 4.4) | zabudování podle ČSN 74 6077:2026-08 a výkresu detailu |
| Projekt | statické posouzení konzol, úhelníků, vodicích profilů a nadpraží | posudek nebo systémový doklad výrobce | zhotovitel dodá před montáží |
| Před montáží | otvor: rozměry, rovinnost, svislost, úhlopříčky | metr, lať 2 m, vodováha (tab. 1 až 4) | otvor mimo toleranci upraví zhotovitel před montáží |
| Před montáží | technické listy pásek: vnitřní páska s vyšším difuzním odporem než vnější (čl. 4.2.2) | technický list | listy pásek a pěny předá zhotovitel předem |
| Montáž | rozteče kotev, odstup od rohů a sloupků, žádná kotva proti spoji sloupku | metr, foto s měřidlem | rozteče podle výrobce, jinak podle normy |
| Montáž | nosné podložky pod rohy, sloupky a závěsy, klíny vyndané, u HS celistvý podkladní profil | prohlídka, foto | |
| Montáž | teplota povrchu při lepení pásek +5 až +40 °C, pokud výrobce neuvádí jinak (čl. 6.1.2) | teploměr, zápis | |
| Po osazení | průhyb rámu, svislost, vodorovnost | lať, vodováha, laser | naměřené hodnoty do protokolu |
| Před omítkou | vnitřní a vnější uzávěr po celém obvodu, rohy bez přerušení, konzola fólii neporušila, pěna zakrytá | foto každé strany okna | bez fotek se spára nepřebírá |
| Před omítkou | HS: jak se vyjme křídlo, žádná kapsa ve stěně | výkres, prohlídka | popis vyjmutí křídla v dokumentaci |
Pokud chcete kotvy, podložky a spáru na své stavbě zkontrolovat před omítkou, popište stavbu v poptávkovém dotazníku.
Jak fotit spáru před omítkou
Fotky dávají smysl jen tehdy, když se dají přiřadit ke konkrétnímu oknu. Fotím v tomhle pořadí:
- Celé okno s označením místnosti, aby fotka šla přiřadit k výkresu.
- Každou stranu rámu s metrem přiloženým ke kotvám, aby šla změřit rozteč.
- Všechny čtyři rohy vnitřní pásky zblízka.
- Podložky pod rohy a sloupky, u HS portálu podkladní profil pod prahem.
- Vnější stranu spáry s páskou a zakrytou pěnou.
Fotky se ukládají s datem k zápisu ve stavebním deníku. Jak fotodokumentaci vést, aby obstála při reklamaci, popisuje článek o stavebním deníku a fotkách.
Co má obsahovat předávací protokol
Předávací protokol je zápis o průběhu a ukončení montáže, který ČSN 74 6077:2026 v čl. 8 výslovně žádá. Čl. 8 vyjmenovává šest kontrolovaných bodů: otvor, osazení svisle, vodorovně a pravoúhle, ukotvení, spáru před zakrytím, chod křídel a vzhled. U velkých oken do něj patří i naměřené odchylky a fotky.
Do protokolu velkého okna nebo HS portálu chtějte:
- naměřený průhyb rámu, svislost a vodorovnost s datem měření,
- typ kotev a jejich rozteč, u HS i typ podkladního profilu,
- použité pásky, pěnu a tmel s odkazem na technické listy,
- datum, kdy byla pěna zakrytá,
- zkoušku chodu křídla a u HS portálu popis, jak se křídlo vyjme,
- potvrzení, že z profilů jsou sundané ochranné fólie.
Fólie na profilech podle čl. 9 slouží jen pro výrobu, dopravu a montáž. Když na rámu zůstane, slunce ji k povrchu profilu přilepí. Na sklo norma doporučuje bílou nebo průhlednou fólii. Tmavá fólie se nesmí použít, protože hrozí prasknutí skla teplotním šokem.
Protokol z montáže oken je podklad i pro přejímku celého domu od firmy. Bez něj se vada spáry po omítnutí dokazuje těžko.
První zima: vlhké ostění a plíseň u nových oken
Kondenzát a vlhké ostění u nových oken mají podle přílohy B ČSN 74 6077:2026 tři skupiny příčin. První jsou nedostatky v užívání, v novostavbě hlavně voda z omítek a potěrů dělaných po osazení oken a málo větrání a topení. Druhá jsou vady zabudování, třetí vady výrobku nebo neseřízené kování. Rozliší je měření, ne odhad.
Zabudovaná vlhkost. Okna osazená před vnitřními mokrými procesy uzavřou v domě vodu z omítek a potěrů. Norma pro takový dům chce intenzivní větrání a topení nad běžný standard, jinak je podle ní kondenzát a růst plísní pravděpodobný.
Mikroventilace podle ní větrání nenahrazuje. Orosené okno v koupelně při sprchování je běžný jev. Víc v článku o zabudované vlhkosti.
Vady zabudování. Špatně provedená spára vede ke kondenzaci na vnitřním povrchu i uvnitř spáry a k plísni na omítce ostění.
Patří sem i okno ve stěně s nedostatečnou tepelnou izolací nebo osazené do vnějšího líce stěny, nezateplené vnější ostění nebo široká parapetní deska, která zakryje topení pod oknem. Náprava špatné spáry je podle normy nová montáž okna.
Vady výrobku a kování. Když táhne funkční spárou mezi křídlem a rámem, může být příčinou zkřížený rám nebo neseřízené kování. Pomůže seřízení, při chybě montáže reklamace.
Jak příčinu rozlišit
- Záznamník teploty a vlhkosti vzduchu ponechaný v místnosti v topné sezoně ukáže, jestli je vzduch trvale vlhký. Trvale vysoká vlhkost ukazuje na vodu z mokrých procesů a málo větrání.
- Hledací test při podtlaku najde, kudy proudí vzduch. Termokamera a anemometr jsou pro něj uvedené v ČSN EN ISO 9972, příloha E. Postup popisuje článek o blower door testu očima dozoru.
- Splnění požadavku na nejnižší povrchovou teplotu se prokazuje výpočtem dvourozměrného vedení tepla v řezech ostěním, nadpražím a parapetem (ČSN 73 0540-2:2025-08, čl. 5.1.5 a 5.1.6).
Termosnímek tedy ukáže, kde je ostění studené a kudy jde vzduch. Splnění normy na povrchovou teplotu ale nedokáže.
Hodnocení pozorováním nebo měřením na stavbě ČSN 73 0540-2 v čl. 5.1.7 pro tento účel nepřipouští. Co barevná skvrna u rohu okna znamená, rozebírá článek Barevná skvrna u okna: vada, nebo mez normy.
Oblast připojovací spáry se hodnotí s kritickou vlhkostí u povrchu 80 %, tedy jako prevence plísní (ČSN 73 0540-2, čl. 5.1.2 a pozn. 4 k čl. 5.1.1). U rámu a skla se hodnotí riziko kondenzace a norma v poznámce k čl. 5.1.2 uvádí, že ani splnění požadavku povrchovou kondenzaci ve všech provozních situacích nevyloučí.
Vadu montáže reklamujte písemně u firmy, která okna zabudovala, a přiložte fotky a protokol. Postup popisuje článek o reklamaci vad stavby. Stav oken a ostění se dá nechat prověřit i před koncem záruční doby, popisuje to stránka o inspekci před koncem záruky.
Kdy samostatnou kontrolu montáže nepotřebujete
Ne každé okno potřebuje technický dozor. Když firma osazuje běžná okna do 1,5 m, předá technické listy pásek, nafotí každou spáru před omítkou a vyplní předávací protokol, zvládnete kontrolu sami podle tabulky výš. Dozor dává smysl u HS portálu, předsazené montáže a prosklení, kde se řeší nadpraží a statika.
Totéž platí, když okna montuje firma, která ve smlouvě přijme výkres detailu, fotodokumentaci a protokol jako podmínku převzetí. Pak máte podklady, i když na stavbě nikdo další nebyl.
Co si dát do smlouvy o dílo
Smlouva rozhoduje, podle čeho se montáž přebírá a reklamuje. ČSN je technická norma. Pro vaši stavbu je závazná, když na ni odkáže předpis nebo smlouva. Bez takového odkazu se rozteče kotev nebo šířka spáry u zhotovitele vymáhají těžko. U velkých oken a HS portálů do smlouvy patří tyhle body:
- zabudování podle ČSN 74 6077:2026-08, výkresu detailu a montážního návodu výrobce okna, návod je přílohou,
- statické posouzení konzol, úhelníků, vodicích profilů a nadpraží dodá zhotovitel před montáží,
- technické listy pásek, pěny a tmelů předá zhotovitel před montáží,
- fotodokumentace každého okna před zakrytím spáry,
- předávací protokol podle čl. 8 s naměřenými odchylkami jako podmínka převzetí,
- u HS portálu popis, jak se křídlo vyjme kvůli servisu,
- zkouška vzduchotěsnosti a mezní hodnota n50, pokud ji chcete; ČSN 73 0540-2 v čl. 7.1.5 ji u nové budovy požaduje, jen když to stanoví předpis nebo smlouva.
Spára se dá zkontrolovat jen do omítky. Potom zbývají fotky a protokol.
Časté otázky
Kolik kotev má mít velké okno?
Podle ČSN 74 6077:2026, čl. 4.5.1, se plastové okno kotví nejvýš po 700 mm, dřevěné a kovové nejvýš po 800 mm. Od vnitřního rohu rámu, od sloupku a od příčle má být kotva asi 150 mm a nesmí stát proti spoji sloupku s rámem. Plastové okno 2 000 × 2 300 mm s jedním sloupkem tak podle obecných hodnot normy potřebuje nejméně 16 kotev. Když návod výrobce okna říká jinak, platí návod.
Může okno nebo HS portál držet na montážní pěně?
Nemůže. ČSN 74 6077:2026 v čl. 4.5.2 zakazuje použít montážní pěnu i silikonový tmel jako upevnění. Tíhu okna nesou nosné podložky pod rohy, sloupky a závěsy, síly kolmo na okno přenášejí kotvy. Pěna ve spáře jen tepelně izoluje a vnitřní ani vnější uzávěr spáry nenahradí. U HS portálu leží práh navíc na celistvém nosném podkladním profilu.
Jak dlouho může být montážní pěna na slunci?
Vytvrzená montážní pěna UV záření neodolává. Technický list pěny Den Braven 05.03 z roku 2020 uvádí, že na přímém slunci vydrží 14 dní až 3 měsíce a pak se její struktura narušuje. Pěnu proto po zaříznutí zakryje vnější páska, lišta, omítka nebo nátěr. Datum, kdy byla pěna zakrytá, patří do zápisu z montáže.
Je montáž RAL v Česku povinná?
Není. Montáž RAL vychází z německé příručky Leitfaden zur Montage von Fenstern und Haustüren, která je dobrovolná a placená, poslední vydání je z roku 2024. Česká technická norma pro zabudování oken je ČSN 74 6077:2026-08. Pro konkrétní stavbu je závazná, když na ni odkáže předpis nebo smlouva. Do smlouvy proto patří odkaz na tuto normu a na montážní návod výrobce okna.
Na co si dát pozor u montáže HS portálu?
Na čtyři věci z ČSN 74 6077:2026, čl. 4.3.3 a 4.3.7. Rám leží na celistvém nosném podkladním profilu a je kotvený po obvodu. Nadpraží se po montáži smí prohnout jen minimálně, jinak se volí kotvení, které průhyb do rámu nepřenese, například vodicí profil se statickým posouzením nebo osazovací rám. Křídlo musí jít vyjmout i po dokončení podlah a omítek. Zajíždění křídla do kapsy ve stěně norma nedoporučuje.
Jak široká má být připojovací spára u velkého okna?
Šířku má uvést projekt. ČSN 74 6077:2026 v tab. 5 doporučuje šířku podle materiálu a délky rámu, například světlý hliníkový rám do 4,5 m 20 mm, tmavý 25 mm, barevný plastový 30 mm. Nad 25 mm musí zhotovitel doložit, že těsnicí materiál takovou šířku zvládne. Spára širší než 40 mm se nedoporučuje.
Proč vlhne ostění u nových oken v první zimě?
Příloha B ČSN 74 6077:2026 uvádí tři skupiny příčin. První jsou nedostatky v užívání, v novostavbě hlavně voda z omítek a potěrů dělaných po osazení oken a málo větrání a topení. Druhá jsou vady zabudování, například špatně provedená spára nebo nezateplené vnější ostění. Třetí jsou vady výrobku, například vzduch táhnoucí funkční spárou při zkříženém rámu nebo neseřízeném kování. Rozliší je záznam teploty a vlhkosti vzduchu, hledací test při podtlaku a prohlídka spáry.
Dokáže termokamera, že je okno špatně namontované?
Termokamera při podtlakovém testu najde, kudy proudí vzduch a kde je ostění studené. To stačí k nalezení místa vady a jako podklad k reklamaci. Splnění požadavku na nejnižší povrchovou teplotu se ale podle ČSN 73 0540-2:2025-08, čl. 5.1.7, neprokazuje měřením na stavbě. Prokazuje se výpočtem vedení tepla v řezech ostěním, nadpražím a parapetem.
Zdroje a normy
- ČSN 74 6077:2026-08, předmluva, čl. 4.1, 4.2.2, 4.3.3, 4.3.4, 4.3.5, 4.3.7, 4.4 a tab. 5, 4.5.1, 4.5.2 a tab. 6, 5.3, 5.7, 6.1 a obr. 13, 6.5, 6.5.2, 6.6, 8, 9, příloha B: Okna a vnější dveře, požadavky na zabudování
- ČSN 73 0540-2:2025-08, čl. 5.1.1 a pozn. 4, 5.1.2 a pozn., 5.1.5 až 5.1.7, 7.1.5: Tepelná ochrana budov, část 2: požadavky
- ČSN EN ISO 9972:2017-12, příloha E: Tepelné chování budov, stanovení průvzdušnosti budov, tlaková metoda
- kap. C.3.2.4, tab. 8: Baumit: Technologický předpis pro zateplovací systémy, platný od 1. 1. 2026
- ČSN 74 6077:2026-08, údaje o normě (vydání a účinnost).
- Den Braven: technický list 05.03 Maxi trubičková nízkoexpanzní pěna, aktualizace 2. 10. 2020.
- Soudal: technický list Soudafoam Comfort, revize 12. 11. 2014.
- Siegenia: kování PORTAL HS pro křídla do 400 kg.
- Prefa: montážní příručka, roztažnost materiálu.
- Gütegemeinschaft Fenster, Fassaden und Haustüren: Leitfaden zur Montage von Fenstern und Haustüren, vydání 2024.
Můžu se přijet podívat
Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.
Napsat mi →Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.
Další v tématu: Kontrola
Štítky
