dozor — technický dozor investora Brno Ing. Otakar Hobza TECHNICKÝ DOZOR INVESTORA Konzultace zdarma

Poradna · Beton

Logistika betonáže: co se děje s betonem mezi betonárnou a bedněním

Krátká odpověď: Beton má od namíchání podle Svazu výrobců betonu ČR 30 až 90 minut na dopravu a zpracování, v horku s cementem třídy 42,5 jen 30 minut. Voda přidaná na stavbě sníží pevnost podle tří zdrojů o 2,5 až 7 MPa na 10 litrů na kubík. O výsledku rozhoduje plán betonáže: takt domíchávačů, stanoviště čerpadla, záloha a místa spár.

Základová deska, stěny suterénu nebo strop se betonují jednou. Co se pokazí během těch několika hodin, se po odbednění už jen sanuje a dokazuje. Tenhle článek je o chybách, které nevznikají v betonárně, ale mezi příjezdem domíchávače a posledním vpichem vibrátoru.

Den betonáže je tu popsaný jako časová osa od namíchání po poslední vrstvu. Co musí být hotové ve výztuži a prostupech, než se beton vůbec objedná, rozebírám v článku o výztuži a betonáži základů. U stropu to rozebírají články o převzetí výztuže stropu a o trubkách a prostupech v bednění.

Jak dlouho může beton čekat v domíchávači?

Svaz výrobců betonu ČR doporučuje na dopravu a zpracování 30 až 90 minut od namíchání. Devadesát minut platí pro cement pevnostní třídy 32,5 při teplotě 1 až 25 °C. S cementem 42,5 a vyšším je to při stejné teplotě 60 minut a v horku nad 25 °C jen 30 minut. Delší dobu musí potvrdit betonárna.

CementTeplota prostředíDoporučená doba od namíchání do zpracování
CEM I, II, III třídy 32,5+1 až +25 °C90 minut
CEM I, II, III třídy 32,5nad +25 °C45 minut
CEM I, II, III třídy 32,5pod +1 °C45 minut
CEM I, II, III třídy 42,5 a vyšší+1 až +25 °C60 minut
CEM I, II, III třídy 42,5 a vyššínad +25 °C30 minut
CEM I, II, III třídy 42,5 a vyššípod +1 °C45 minut

Hodnoty jsou z Všeobecného návodu na použití betonu Svazu výrobců betonu ČR, bod 3.3. Platí, pokud průkazní zkoušky konkrétní receptury neprokázaly delší dobu. Druh a třída cementu jsou na dodacím listu, takže si správný řádek tabulky najdete sami.

Překročení doporučené doby podle téhož návodu samo neznamená, že beton nesplnil smlouvu. Jestli se ještě dá zpracovat, rozhoduje na místě odborník na betonářské práce: stavbyvedoucí zhotovitele nebo stavební dozor. Rozhodnutí a čas patří do zápisu.

Horko zkracuje čas dvěma cestami. Z betonu se rychleji odpařuje záměsová voda a beton dřív začne tuhnout. Betonárny na léto nabízejí zpomalený nebo chlazený beton. Podle letního letáku jedné betonárny přísada ztrátě konzistence odparem nezabrání. Návod Svazu výrobců betonu proto žádá chránit beton před sluncem a větrem a nasákavý podklad předem navlhčit.

Dodací list se čte před vyložením

ČSN EN 13670:2010 v čl. 8.3 požaduje, aby přejímka zahrnovala kontrolu dodacího listu ještě před vyložením betonu. Beton se při vykládání vizuálně kontroluje a vykládka se zastaví, když vzhled betonu není normální. Kontrola po vyložení je jen dokumentace hotové věci.

Obchodní podmínky jedné pražské betonárny žádají vyplnit na dodacím listu čas odjezdu z betonárny, příjezdu na stavbu a odjezdu ze stavby. Z těch časů se dá zpětně spočítat, jak starý beton šel do bednění a kde byla v betonáži přestávka. Proto se dodací list fotí u každého domíchávače, ne jen u prvního.

Co dalšího musí na dodacím listu sedět s objednávkou (pevnostní třída, stupeň vlivu prostředí, konzistence, největší zrno kameniva), je v článku o výztuži a betonáži základů.

Kdo platí, když domíchávač čeká

V ceníku jedné pražské betonárny platném od 1. 1. 2026 je v ceně dopravy 30 minut vykládky od příjezdu. Každých dalších započatých 15 minut se účtuje jako prostoj, 340 Kč bez DPH u domíchávače 8 m³ a 213 Kč bez DPH u domíchávače 5 m³.

Podle obchodních podmínek téže betonárny betonárna nad 45 minut přejímky neručí za kvalitu betonu, pokud prodloužení nezavinila. Fronta domíchávačů na stavbě tedy nestojí jen peníze. Přesouvá riziko pevnosti z betonárny na stavbu.

Jiné betonárny mají vlastní ceníky a podmínky. Jestli prostoje zhotovitel přeúčtuje investorovi, určuje smlouva o dílo. Jak se takový spor dokládá zápisy, popisuje článek o zápisech v deníku ve sporech o peníze.

Smí se do betonu na stavbě přidat voda?

Jen se souhlasem technologa betonárny, se zápisem na dodací list a s odběrem vzorku z upraveného betonu. Tak to uvádí návod Svazu výrobců betonu ČR v bodech 3.5 a 3.6. Bez toho za vlastnosti betonu odpovídá ten, kdo pokyn k přidání vody dal. Podle obchodních podmínek jedné pražské betonárny pak betonárna ručí jen za beton, jaký byl před přidáním.

Vodní součinitel w/c je poměr hmotnosti vody a cementu v betonu. Voda přidaná na stavbě ho zvýší a vyšší w/c znamená nižší pevnost a horší trvanlivost. Beton se snáz rozmísí, má víc pórů a hůř odolává vodě a karbonataci.

O kolik klesne pevnost

Tři zdroje v tabulce dávají pokles zhruba 2,5 až 7 MPa na každých 10 litrů vody na kubík. Jsou různé váhy: výpočtový příklad Svazu výrobců betonu, pokus ČVUT a údaj výrobce betonu. Rozpětí plyne z různých receptur a metod, směr je u všech stejný. V příkladu Svazu výrobců betonu stačilo 150 litrů vody do celého domíchávače a předpokládaná pevnost klesla zhruba o pětinu.

ZdrojCo se do betonu přidaloVýsledek
Svaz výrobců betonu ČR, Průvodce normou (2022), výpočtový příklad150 l vody do 5 m³ betonu C25/30, tedy 30 l/m³; w/c z 0,50 na 0,59předpokládaná pevnost po 28 dnech klesne z 36 na 28 MPa
Kasal, ČVUT FSv (2023), pokus v betonárně10 a 20 l/m³ vody do betonu C30/37pevnost po 28 dnech nižší přibližně o 6 až 7 MPa
Holcim Australia, údaj výrobce betonukaždých 10 l/m³ vodypevnost nižší asi o 2,5 MPa

Když přijede tužší beton: superplastifikátor místo vody

Superplastifikátor je přísada, která zvýší tekutost betonu bez přidání vody. V pokusu ČVUT (Kasal, 2023) dalo 0,4 l/m³ superplastifikátoru s 1 l/m³ vody stejné sednutí kužele 14 cm jako 10 l/m³ vody. Pevnost se přitom významně nesnížila.

Když na stavbu přijede tužší beton, než parta potřebuje, postup z téhož pokusu je:

  1. Změřte sednutí kužele a porovnejte ho s objednanou třídou konzistence.
  2. Zavolejte technologa betonárny a nechte si určit přísadu a dávku.
  3. Přísadu nadávkujte do bubnu a propláchněte ji asi 5 litry vody, místo aby se voda nalévala na úpravu konzistence.
  4. Nechte buben několik minut točit.
  5. Sednutí změřte znovu a přidanou přísadu zapište na dodací list.

Konzistence se řeší objednávkou: objednat rovnou třídu, kterou parta potřebuje pro čerpadlo a hustotu výztuže, ne tužší beton „s tím, že se dolije“. Jak se dělá zkouška sednutí kužele, popisuje článek o zkouškách na stavbě.

Kdo odpovídá, když se dolévalo

Průvodce Svazu výrobců betonu k normě pro beton rozděluje odpovědnost na tři role. Specifikátor odpovídá za specifikaci betonu, výrobce za to, že beton specifikaci odpovídá, a odběratel za uložení betonu do konstrukce. U transportbetonu je specifikátorem obvykle zhotovitel, který beton objednává podle projektu.

Řidič domíchávače ani parta nepřidávají vodu na vlastní pokyn. Dolévání vody se na stavbě pozná podle hadice u násypky a podle dodacího listu bez zápisu.

Norma pro beton vyšla v září 2026 v nové edici rozdělené na ČSN EN 206-1 a ČSN EN 206-2, obě účinné od 1. 10. 2026. Nahradily ČSN EN 206+A2. Betonárny mohou mít na dodacích listech a v podmínkách ještě odkazy na předchozí edici.

Co je plán betonáže a co v něm má být?

Plán betonáže je písemný postup pro konkrétní betonáž. Určuje objem, dopravu, stanoviště čerpadla, výkon ukládání, počet domíchávačů a jejich takt, místa pracovních spár, počet vibrátorů, zálohu a ošetřování. ČSN EN 13670:2010 v čl. 8.2 ho vyžaduje, když to stanoví prováděcí specifikace. Svaz výrobců betonu ho doporučuje u náročnějších konstrukcí.

U suterénu, stropu a desky, přes kterou nemá projít voda, by ho technický dozor měl vidět vždy. U podkladního betonu plán potřeba není, stačí objednávka u betonárny.

Co v plánu má být:

  • objem betonáže a počet dodávek (objem spočítáte podle článku kolik betonu objednat na desku nebo v kalkulátoru betonu),
  • specifikace betonu z projektu a konzistence vhodná pro čerpadlo a výztuž,
  • typ čerpadla, jeho stanoviště a délka hadic,
  • skutečný výkon ukládání a hutnění party v m³ za hodinu,
  • takt domíchávačů a jejich počet,
  • pořadí záběrů a tloušťka vrstev,
  • místa pracovních spár podle projektu a jejich úprava,
  • počet vibrátorů a náhradní vibrátor,
  • záloha pro případ poruchy čerpadla nebo výpadku dodávky,
  • ošetřování a ochrana před horkem nebo mrazem,
  • kdo na stavbě rozhoduje a telefon na technologa betonárny.

Jak spočítat takt domíchávačů

Takt neurčuje výkon čerpadla, ale to, kolik betonu parta skutečně uloží a zhutní. Teoretický výkon autočerpadel je podle příručky ZAPA beton 90 až 163 m³ za hodinu. Je to horní mez stroje, ne výkon party. Skutečný výkon ukládání dá zhotovitel.

Příklad s čísly pro ilustraci: deska 30 m³, parta uloží a zhutní 15 m³ za hodinu, domíchávač veze 8 m³, cesta z betonárny trvá 30 minut a nakládka 15 minut.

  1. Doba vyložení jednoho domíchávače je objem domíchávače dělený výkonem ukládání: 8 / 15 × 60 = 32 minut. Stejný musí být interval příjezdů, jinak se tvoří fronta nebo parta čeká.
  2. Oběh jednoho domíchávače je nakládka, cesta tam a zpět a vyložení: 15 + 60 + 32 = 107 minut.
  3. Počet domíchávačů v oběhu je oběh dělený taktem, zaokrouhleno nahoru: 107 / 32, tedy 4.
  4. Stáří betonu na konci vyložení je nejméně cesta plus vyložení: 30 + 32 = 62 minut. Čas od namíchání do odjezdu z betonárny a případné čekání na stavbě se přičítají.

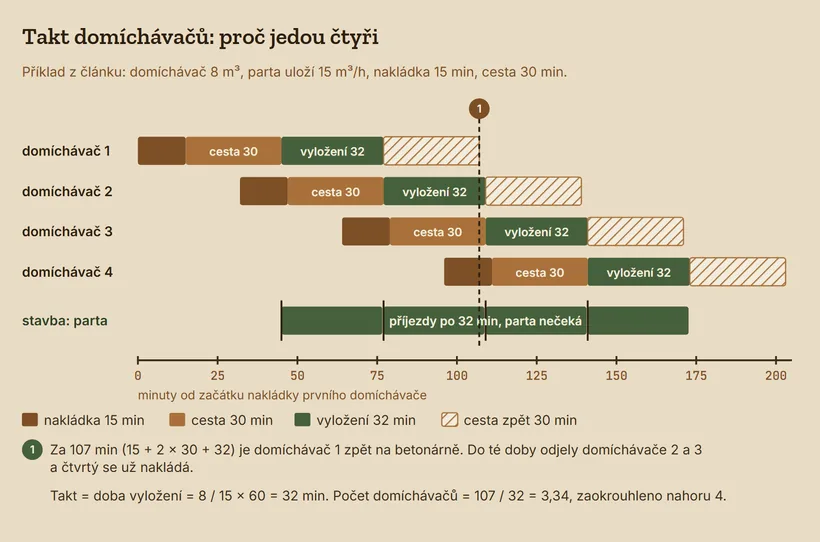

Časový průběh čtyř domíchávačů: každý má nakládku 15 minut, cestu 30 minut, vyložení 32 minut a cestu zpět 30 minut. Odjíždějí po 32 minutách, na stavbě na sebe vyložení navazují. Domíchávač 1 je zpět na betonárně po 107 minutách, kdy už odjely domíchávače 2 a 3 a čtvrtý se nakládá.
Oběh 107 minut dělený taktem 32 minut dává 3,34, proto jedou čtyři domíchávače. Příklad z článku: 8 m³, výkon party 15 m³ za hodinu, cesta 30 minut.

Čtvrtý řádek je důvod, proč se to počítá. Pro cement 42,5 při 1 až 25 °C doporučuje Svaz výrobců betonu 60 minut. Výpočet ukáže problém den předem, ne v okamžiku, kdy stojí třetí domíchávač ve frontě.

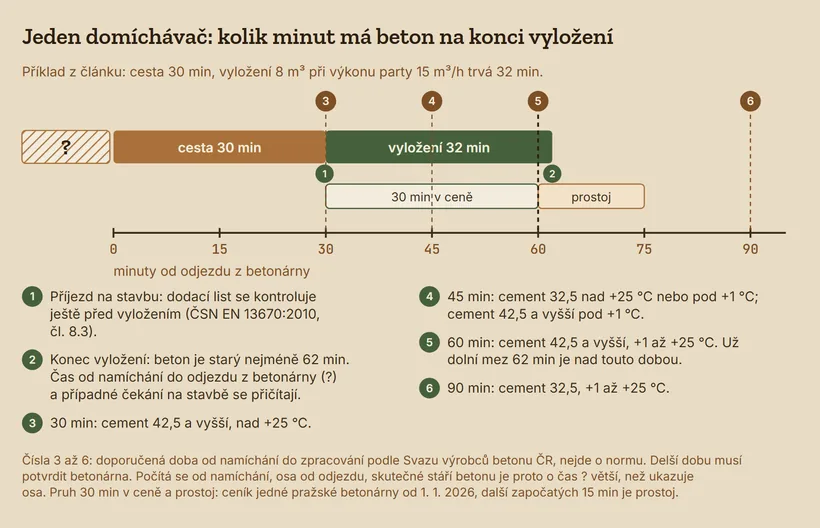

Časová osa jednoho domíchávače od odjezdu z betonárny: cesta 30 minut, vyložení 32 minut, konec vyložení v 62. minutě. Svislé čáry ukazují doporučené doby 30, 45, 60 a 90 minut podle cementu a teploty. Pod vyložením je 30 minut vykládky v ceně dopravy a za nimi prostoj.
Beton je na konci vyložení starý nejméně 62 minut, čas od namíchání do odjezdu se přičítá. Pro cement 42,5 při 1 až 25 °C doporučuje Svaz výrobců betonu 60 minut.

Řešení jsou tři. Menší domíchávače: s 5 m³ trvá vyložení 20 minut a beton má na konci asi 50 minut, jen jich jede pět místo čtyř. Bližší betonárna. Nebo receptura s delší dobou zpracovatelnosti, kterou potvrdí technolog betonárny.

Rezerva na výpadek dodávky

Maximální přestávka mezi vrstvami jedno číslo nemá. Určuje ji technolog podle receptury a teploty. Když vrstva stihne zatuhnout dřív, než se na ni uloží a zhutní další, vrstvy se špatně spojí. ČSN EN 13670:2010, čl. 8.4.1, proto žádá ukládat dost rychle na spojení vrstev a dost pomalu, aby se nepřetížilo bednění.

Příklad: stěna suterénu, obvod 40 m, tloušťka 0,3 m, vrstva 0,5 m. Jedna vrstva má 6 m³ a parta s výkonem 15 m³ za hodinu ji uloží za 24 minut. Když jeden domíchávač vypadne, vznikne mezera dalších 32 minut. Technologem povolená přestávka musí pokrýt obojí, tedy aspoň 56 minut.

Pokud ji technolog pro danou směs a teplotu připustí kratší, výpadek jediného domíchávače znamená riziko nahodilé spáry. Plán pak potřebuje zálohu: domíchávač navíc, kratší záběr nebo naplánovanou pracovní spáru v místě, které určí projektant.

Pomůcka: plán betonáže, takt domíchávačů a rezerva na přestávku

Zadejte čísla své betonáže. Pomůcka spočítá dobu vyložení jednoho domíchávače a takt příjezdů, počet domíchávačů v oběhu a dodávek, dobu betonáže, nejmenší stáří betonu na konci vyložení a rezervu na přestávku mezi vrstvami. Výsledek si zkopírujete do plánu betonáže.

Žádné pole není předvyplněné. Výkon ukládání dá zhotovitel, dobu od namíchání do zpracování a nejdelší přestávku mezi vrstvami technolog betonárny. Pomůcka nenahrazuje plán betonáže zhotovitele ani rozhodnutí technologa a projektanta. Nic neukládá a nikam neposílá. Když se výsledek nezobrazí, počítejte podle vzorců pod formulářem.

1. Betonáž a doprava
2. Doba od namíchání do zpracování
3. Vrstvy a přestávka
Jak pomůcka počítá a kontrolní příklad z článku
  1. Doba vyložení jednoho domíchávače = objem domíchávače / výkon ukládání × 60. Stejný musí být interval příjezdů (takt).
  2. Oběh domíchávače = nakládka + 2 × cesta + vyložení + manipulace na stavbě.
  3. Domíchávače v oběhu = oběh / takt, zaokrouhleno nahoru.
  4. Počet dodávek = objem betonáže / objem domíchávače, zaokrouhleno nahoru. Doba betonáže = objem betonáže / výkon ukládání.
  5. Stáří betonu na konci vyložení je nejméně cesta + čekání na stavbě + vyložení. Čas od namíchání do odjezdu z betonárny se přičítá.
  6. Doba jedné vrstvy = plocha × tloušťka / výkon ukládání × 60. Rezerva = povolená přestávka − doba vrstvy. Aby přestávka pokryla i výpadek jednoho domíchávače, musí být nejméně doba vrstvy + takt.

Kontrolní příklad z článku: 30 m³, 15 m³ za hodinu, domíchávač 8 m³, cesta 30 minut, nakládka 15 minut. Vyložení 32 minut, oběh 107 minut, 4 domíchávače, 4 dodávky, betonáž 2 hodiny, beton na konci vyložení nejméně 62 minut. Stěna s obvodem 40 m a tloušťkou 0,3 m, vrstva 0,5 m: vrstva 24 minut, přestávka aspoň 56 minut.

Záloha

Návod Svazu výrobců betonu žádá mít na stavbě vždy náhradní vibrátor. U velké betonáže, kterou nejde přerušit, patří do plánu i záložní čerpadlo nebo druhá betonárna, která umí stejnou recepturu. Čerpadlo se podle ceníku jedné betonárny objednává 48 hodin předem, záloha se proto domlouvá současně s ním.

Kam postavit čerpadlo na úzké parcele?

Autočerpadlo betonu má v Česku běžně rameno od 17 m, největší mobilní čerpadlo mělo podle Českomoravského betonu (2016) 58 m. Stanoviště ale neurčuje jen dosah. Rozhoduje prostor pro rozložení patek, únosnost podloží pod nimi, vzdálenost od hrany výkopu a od elektrického vedení a u ulice zábor.

Standardní hadice má podle téhož zdroje průměr 125 mm, pro ruční vedení 100 nebo 65 mm. Užší hadice potřebuje recepturu s drobnějším kamenivem, to se musí vědět při objednávce. Ve 100 m potrubí o průměru 125 mm zůstane asi 1,3 m³ betonu.

Patky a podloží

Podle tabulky techniky v příručce ZAPA beton váží autočerpadla 21,5 až 49 t, vpředu se rozpatkují na šířku 4,7 až 10,4 m a podpěra přenáší 90 až 350 kN podle velikosti stroje. Obchodní podmínky jedné betonárny uvádějí čerpadlo do 50 t, zatížení patky až 35 t a průjezdnou výšku 4 m.

Kde je pod patkou čerstvý zásyp, kryt šachty nebo okraj výkopu, je to otázka pro obsluhu čerpadla, návod výrobce a projekt. Odhad od oka sem nepatří.

Výkop a elektrické vedení

Nařízení vlády č. 591/2006 Sb. v příloze č. 3, části III, zakazuje zatěžovat okraj výkopu do 0,5 m od hrany. Pás od okraje po hranici smykového klínu, kterou stanoví projektová dokumentace, se nesmí zatěžovat stroji, pokud stabilita stěny výkopu není zajištěna podle projektu.

Příloha č. 2, část VI, téhož nařízení žádá postavit autočerpadlo s děleným výložníkem v bezpečné vzdálenosti od okrajů výkopů, výložník používat jen se stabilizací opěrami podle návodu a v pracovním prostoru výložníku nikoho nenechat. Výložník čerpadla se nepoužívá ke zvedání břemen. Konkrétní vzdálenost patky od výkopu tedy plyne z projektu a z návodu čerpadla, ne z jednoho čísla.

U nadzemního vedení platí ochranná pásma podle § 46 zákona č. 458/2000 Sb. (energetický zákon), měřená od krajního vodiče:

Napětí vedeníProvedeníOchranné pásmo od krajního vodiče
1 až 35 kVvodiče bez izolace7 m
1 až 35 kVvodiče se základní izolací2 m
1 až 35 kVzávěsné kabelové vedení1 m
35 až 110 kVvodiče bez izolace12 m
35 až 110 kVvodiče se základní izolací5 m
110 až 220 kVbez rozlišení15 m
220 až 400 kVbez rozlišení20 m
nad 400 kVbez rozlišení30 m

V ochranném pásmu je bez souhlasu vlastníka vedení zakázáno umisťovat konstrukce a podobná zařízení a vůbec zakázáno dělat činnosti, které by mohly ohrozit provoz vedení nebo život a zdraví osob (odst. 8). Do pásma může zasáhnout i rameno čerpadla. Podzemní vedení se podle odst. 10 téhož paragrafu bez ochranných prvků nesmí přejíždět mechanismy nad 6 t. Domíchávač smí podle Českomoravského betonu vážit 24 t se třemi nápravami a 32 t se čtyřmi.

Šíři pásma u konkrétního vedení a podmínky souhlasu sdělí jeho provozovatel. Vypnutí vedení se žádá s předstihem, ne ráno v den betonáže.

Zábor a najetí čerpadla

Stojí-li čerpadlo na chodníku nebo na silnici, je to zábor veřejného prostranství a zvláštní užívání komunikace. Podle obchodních podmínek betonárny povolení zajišťuje kupující betonu. Postup a poplatky popisuje článek o záboru veřejného prostranství.

Na začátku práce se čerpadlo „najíždí“ přípravkem nebo cementovým mlékem. Podle podmínek betonárny tahle první dávka do konstrukce nesmí. Patří do kontejneru nebo mimo bednění. Na stavbě je to vidět na první minutě čerpání.

Co stojí čerpání

Ceník jedné pražské betonárny na rok 2026 (bez DPH): přistavení 2 500 až 3 000 Kč, výkon za každých 15 minut od 590 Kč u nejmenších typů (M17, M20) po 1 240 Kč u největších (M56, M58), přečerpaný kubík 35 až 60 Kč. Zbytečný výjezd stojí 2 500 Kč plus 65 Kč za kilometr.

Ilustrační výpočet z téhož ceníku, ne nabídka: čerpadlo typu M36, 30 m³, tři hodiny na stavbě vychází na 2 500 + 12 × 640 + 30 × 40 = 11 380 Kč bez DPH. Brněnské betonárny mají vlastní ceníky.

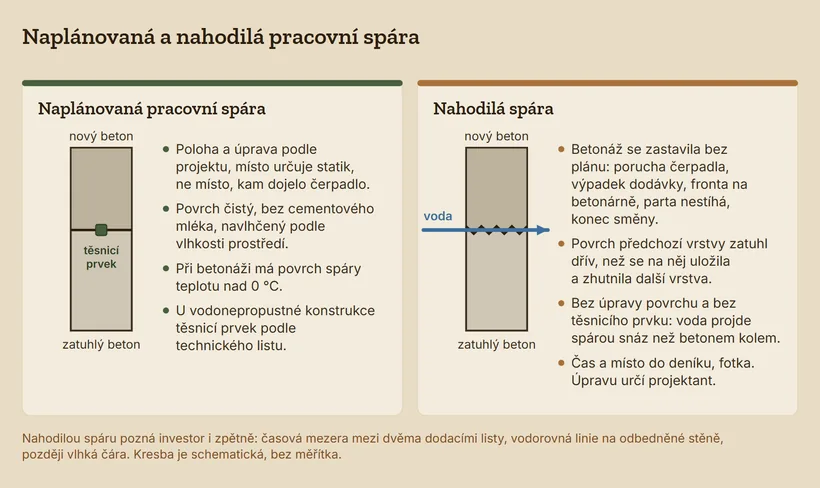

Proč zatéká pracovní spárou a jak vzniká nahodilá spára?

Pracovní spára je místo, kde se nový beton napojuje na beton, který už zatuhl. Naplánovaná spára má polohu z projektu, očištěný povrch a u vodonepropustné konstrukce těsnicí prvek. Nahodilá spára vznikne, když se betonáž zastaví bez plánu. Nemá nic z toho a voda jí projde snáz než betonem kolem.

Dva řezy stěnou. Naplánovaná pracovní spára má čistý povrch a těsnicí prvek, nahodilá spára vznikla po zastavení betonáže a voda jí prochází. U každé je výčet podmínek a příčin z článku.
Naplánovaná spára má polohu z projektu, očištěný povrch a u vodonepropustné konstrukce těsnicí prvek. Nahodilá spára nemá nic z toho.

Naplánovaná spára

Polohu a úpravu pracovních spár určuje projekt. Příloha F normy ČSN EN 13670:2010 doporučuje nedávat spáry do kritických míst. Místo spáry určuje statik, ne místo, kam dojelo čerpadlo. Detail k věnci je v článku o věnci a pozednici.

Povrch spáry musí být před dalším betonem čistý, bez cementového mléka a navlhčený podle vlhkosti prostředí (ČSN EN 13670:2010, čl. 8.2). Při betonáži má mít povrch spáry teplotu nad 0 °C (tamtéž, příloha F). U tvarovek ztraceného bednění určuje výšku záběru výrobce, viz článek o ztraceném bednění suterénních stěn.

Nahodilá spára po výpadku dodávky

Nahodilá spára vzniká z logistiky, ne z projektu. Typické příčiny jsou porucha čerpadla, výpadek dodávky z betonárny, fronta na betonárně, parta, která nestíhá, a konec směny. Norma popisuje mechanismus: špatné spojení vznikne, když povrch předchozí vrstvy zatuhne dřív, než se na něj uloží a zhutní další vrstva (ČSN EN 13670:2010, čl. 8.4.1, poznámka).

Když se to stane, čas a místo přerušení se zapíšou do deníku a vyfotí. Jak spáru upravit a jestli doplnit těsnění nebo výztuž, určí projektant. Povrch se pak připraví stejně jako u plánované spáry.

Investor nahodilou spáru pozná i zpětně. Na dodacích listech je časová mezera mezi dvěma domíchávači. Na odbedněné stěně je vodorovná linie. Později se na ní může objevit vlhká čára.

Těsnicí prvky a co je zkazí na stavbě

Pracovní spáry vodonepropustných konstrukcí se těsní pásy z PVC nebo elastomeru, bobtnajícími profily a tmely nebo injektážními systémy. Každý typ má vlastní podmínky montáže v technickém listu. Těsnění spáry na stavbě selže, když se tyto podmínky nedodrží.

Příklad kategorie, bobtnající akrylátový profil SikaSwell A podle technického listu (Sika CZ, 2020):

  • leží nejméně 8 cm od okraje betonu,
  • lepí se celoplošně na čistý, pevný, matově vlhký podklad,
  • nezakrytý smí před betonáží být v dešti nebo ve vodě nejvýš 24 hodin, a to jen tam, kde voda odtéká,
  • nehodí se pro pohyblivé spáry,
  • při tlaku vody nad 2,5 bar se doplňuje injektážním systémem,
  • beton kolem něj musí být uložený bez štěrkových hnízd a dutin.

Profil, který nabobtnal v dešti den před betonáží, nebo profil obalený hnízdem spáru netěsní. Obojí se dá zkontrolovat před betonáží a během ní. U jiného výrobku platí jeho technický list.

Celou vodonepropustnou konstrukci, takzvanou bílou vanu, řeší Technická pravidla ČBS 04 Vodonepropustné betonové konstrukce. Tady jde jen o to, jak logistika betonáže vyrobí spáru, se kterou projekt nepočítal.

Jak se správně vibruje beton?

Ponorný vibrátor se ponoří rychle, chvíli se nechá dole a pomalu se vytahuje, dokud z betonu unikají velké bubliny vzduchu. Vpichy jdou asi 15 průměrů vibrátoru od sebe a zasahují asi 10 cm do předchozí vrstvy. Tak to popisuje návod Svazu výrobců betonu. Příloha F ČSN EN 13670:2010 obsahuje tytéž zásady, rozteč a hloubku vpichů ale číslem neuvádí.

Zhutněno je, když se povrch zarovná a unikají už jen drobné bubliny. Pravidla podle přílohy F normy a návodu Svazu výrobců betonu:

  • beton se ukládá co nejblíž konečné poloze, vibrátor slouží ke zhutnění, ne k přesouvání betonu,
  • vrstva má být tenčí, než je délka ponorné části vibrátoru, a vibruje se i povrch předchozí vrstvy,
  • u stěn jsou vrstvy podle návodu Svazu výrobců betonu nejvýš 0,5 m,
  • beton podle návodu Svazu výrobců betonu nepadá z výšky větší než 1,5 m a nenaráží do výztuže a bednění, nad tuto výšku se použije hadice nebo nástavec,
  • vibrátor se nedotýká výztuže ani bednění,
  • převibrování způsobí rozmísení betonu, vibruje se jen do ustání úniku vzduchu,
  • s povrchovým vibrátorem nemá být vrstva po zhutnění silnější než 100 mm, pokud zkušební betonáž neprokáže víc (ČSN EN 13670:2010, příloha F).

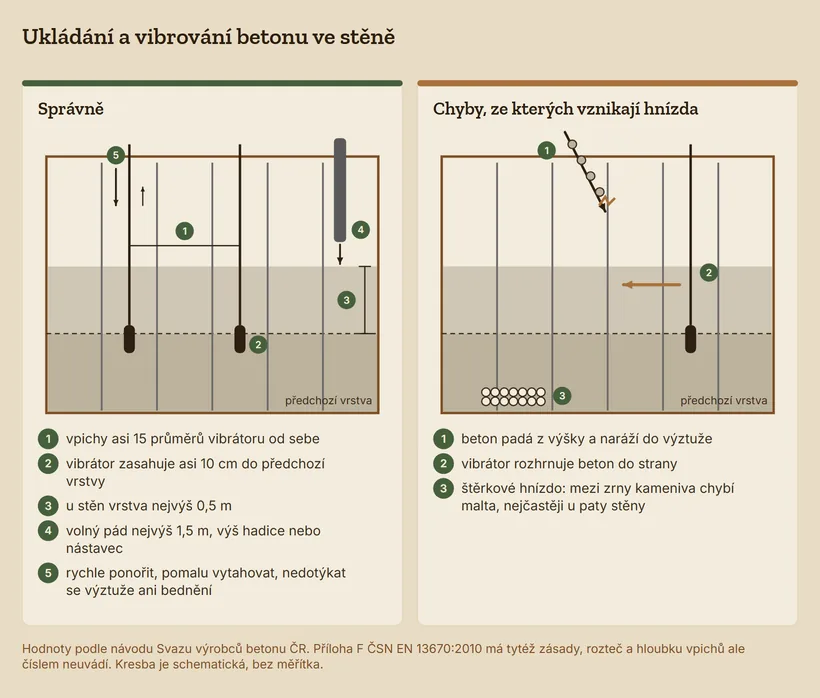

Pohled do bednění stěny při betonáži. Vlevo správně: vpichy asi 15 průměrů vibrátoru od sebe, vibrátor zasahuje asi 10 cm do předchozí vrstvy, vrstva nejvýš 0,5 m, hadice tak, aby beton nepadal víc než 1,5 m. Vpravo chyby: beton padá z výšky a naráží do výztuže, vibrátor rozhrnuje beton do strany, u paty stěny štěrkové hnízdo.
Hodnoty jsou z návodu Svazu výrobců betonu. Hnízdo vzniká z nedostatečného hutnění, z betonu shozeného z výšky nebo rozhrnovaného vibrátorem.

Norma žádá zvláštní péči o zhutnění ve změnách průřezu, v úzkých místech, u vložek pro otvory, ve zhuštěné výztuži a u pracovních spár (ČSN EN 13670:2010, čl. 8.4.1). Úzký věnec s hustou výztuží je přesně takové místo. U ztraceného bednění se má počítat s tím, že část energie vibrátoru pohltí tvarovky.

Co dělá betonářská parta a proč je vibrace i zdravotní otázka, popisuje článek o řemesle betonáře.

Hnízda a rozmísení: jak je poznáte po odbednění

Štěrkové hnízdo je místo, kde mezi zrny kameniva chybí cementová malta. Vzniká z nedostatečného hutnění, z betonu shozeného z výšky nebo z betonu rozhrnovaného vibrátorem. Nejčastěji je vidět u paty stěny, pod prostupy a v rozích.

Po odbednění se podle ČSN EN 13670:2010, čl. 8.6, kontrolují všechny povrchy. Hledají se hnízda, odhalená výztuž, větší póry na povrchu a vodorovné linie. Nález se vyfotí, změří a vytkne písemně. Sanaci určí projektant, ne parta, která hnízdo zamaže maltou.

Samozhutnitelný beton: kdy dává smysl

Samozhutnitelný beton (SCC) je tekutý beton, který se zhutní vlastní tíhou a obecně se nevibruje, protože by se rozmísil (ČSN EN 13670:2010, příloha F). Podle příručky ZAPA beton se používá pro hustě vyztužené konstrukce, kam vibrátor neprojde, vyvíjí větší tlak na bednění a je citlivý na přidanou vodu.

Pro logistiku je náročnější než běžný beton. Norma žádá pro každou betonáž SCC pracovní postup (čl. 8.4.3) a v příloze F doporučuje ukládat pokud možno jedním plynulým litím, s dodávkou stejně rychlou jako ukládání a se známým nejdelším přípustným intervalem mezi vrstvami.

Jak dlouho se beton ošetřuje?

Ošetřování začíná hned po zhutnění a úpravě povrchu. Beton se nechá v bednění, zakryje fólií nebo udržuje vlhký, aby voda z povrchu odcházela pomalu (ČSN EN 13670:2010, čl. 8.5 a příloha F). Jak dlouho, určuje třída ošetřování z projektu, vývoj pevnosti betonu a teplota povrchu. Paušální „dva dny kropit“ to není.

Nejkratší doby podle přílohy F normy pro beton se středním vývojem pevnosti, ve dnech:

Třída ošetřovánít ≥ 25 °C25 až 15 °C15 až 10 °C10 až 5 °C
2 (35 % pevnosti)1,52,545
3 (50 % pevnosti)2,5479
4 (70 % pevnosti)591318

K tomu se přičítá doba tuhnutí nad 5 hodin. Beton s pomalým vývojem pevnosti má doby delší, s rychlým kratší. Třídu ošetřování stanoví prováděcí specifikace (ČSN EN 13670:2010, čl. 8.5). Vývoj pevnosti konkrétního betonu zná betonárna. Kolik vody beton přinese do domu a kdy z něj odejde, popisuje článek o zabudované vodě v novostavbě.

Povrch betonu nesmí klesnout pod 0 °C, dokud nemá pevnost v tlaku aspoň 5 MPa (tamtéž, čl. 8.5). Zimní opatření popisuje článek o stavbě v zimě, trhliny ze smršťování a jejich řízení článek o dilatacích.

Kdo za co v den betonáže odpovídá?

Projektant určuje specifikaci betonu, místa pracovních spár a třídu ošetřování. Zhotovitel objednává beton, sestavuje plán betonáže, ukládá, hutní a ošetřuje. Betonárna odpovídá za beton do přejímky a jen její technolog povoluje změnu směsi. Technický dozor investora kontroluje, že se postupuje podle projektu, a zapisuje odchylky.

Projektant navíc rozhoduje, jak se upraví nahodilá spára. Obsluha čerpadla odpovídá za postavení a stabilizaci stroje podle návodu a za volný pracovní prostor výložníku. Dorozumívání mezi tím, kdo beton ukládá, a obsluhou čerpadla určuje zhotovitel. Zhotovitel také během betonáže kontroluje podpěry bednění (nařízení vlády č. 591/2006 Sb., příloha č. 3, část IX).

Co na stavbě kontroluje technický dozor

Technický dozor u betonáže kontroluje tři úseky: plán a přípravu týden a den předem, každý domíchávač během betonáže a povrchy po odbednění. Výsledkem jsou fotky dodacích listů, časy, zápisy odchylek a vytčené vady. Do smlouvy o dílo patří povinnost předložit plán betonáže a pravidlo, že voda se bez technologa nepřidává.

KdyCo se kontrolujeČímCo do smlouvy nebo zápisu
Týden předemplán betonáže: objem, takt, čerpadlo, spáry, vibrátory, záloha, ošetřování, počasíkontrola dokumentu, výpočet taktupovinnost předložit plán; spáry jen v místech podle projektu
Před objednánímspecifikace betonu proti projektu, konzistence pro čerpadlo a výztužporovnání objednávky s projektemkonzistence se řeší objednávkou, ne vodou
Před objednánímstanoviště čerpadla: podloží, hrana výkopu, vedení, záborprohlídka, projekt, souhlas provozovatele vedeníkdo zajistí zábor a souhlasy
Den předemvýztuž, krytí, čistota bednění, poloha a stav těsnicích prvků spárměřidlo, fotkyzápis do deníku před betonáží
Každý domíchávačdodací list před vyložením: časy, třída, konzistence, druh cementu, zápis o vodě nebo přísaděfotka dodacího listukopie dodacích listů investorovi
Každý domíchávačstáří betonu proti doporučené době a limitu betonárnyhodinky a dodací listpřekročení zapsat
Při pochybnostikonzistencezkouška sednutí kuželepři reklamaci zkouška za přítomnosti zástupce betonárny a zápis
Při přidání vody nebo přísadysouhlas technologa, zápis na dodací list, odběr vzorkutelefon technologovi, krychlejinak odpovídá ten, kdo pokyn dal
Průběžněukládání: výška pádu, vrstvy, rozteč a hloubka vpichů, náhradní vibrátor, najetí čerpadla mimo konstrukcipohled, fotky, videoodchylky do deníku
Průběžněpřestávky mezi vrstvami proti limitu technologahodinky, zápisnahodilá spára: zápis a řešení projektanta
Po betonážiošetřování: způsob a doba podle třídy ošetřování, ochrana před mrazem a horkemkontrola na místětechnologický postup zhotovitele
Po odbedněníhnízda, rozmísení, odhalená výztuž, spáryfotky, měřidlopísemné vytčení, sanaci určí projektant

Jestli dozor chcete na celou stavbu, nebo jen na vybrané betonáže, můžete zadat v poptávkovém dotazníku.

Záznam o betonáži patří do stavebního deníku: čas začátku a konce, počet domíchávačů, teplota, přestávky a odchylky. Jak fotit, aby fotka v případném sporu obstála, popisuje článek o stavebním deníku a fotodokumentaci.

Kdy dozor u betonáže nepotřebujete

U podkladního betonu, patek plotu nebo betonu pod dlažbu se dozor přímo na betonáži nevyplatí. Konstrukce nenese dům a nedrží vodu. Stačí, když zhotovitel pošle dodací listy a fotky.

Smysl má u základové desky, stěn suterénu, stropu a všude, kde beton drží vodu. Tam jde chyba z betonáže opravit už jen sanací po odbednění.

Plán betonáže je jeden papír. Bez něj se o taktu, spárách a vodě rozhoduje u násypky.

Časté otázky

Smí se do betonu na stavbě přidat voda?

Jen se souhlasem technologa betonárny, se zápisem na dodací list a s odběrem vzorku z upraveného betonu, jak uvádí návod Svazu výrobců betonu ČR. Bez toho za vlastnosti betonu odpovídá ten, kdo pokyn k přidání vody dal, a podle obchodních podmínek jedné pražské betonárny ručí betonárna jen za beton před přidáním. Tužší konzistenci je lepší řešit objednávkou správné třídy nebo superplastifikátorem, který doporučí betonárna.

Jak dlouho může beton čekat v domíchávači?

Svaz výrobců betonu ČR doporučuje od namíchání do zpracování 30 až 90 minut podle cementu a teploty. Devadesát minut platí pro cement třídy 32,5 při 1 až 25 °C, s cementem 42,5 je to 60 minut a v horku nad 25 °C jen 30 minut. Jsou to doporučené hodnoty. Delší dobu musí potvrdit betonárna, například zpomaleným betonem.

O kolik klesne pevnost betonu po přidání vody?

Podle tří zdrojů různé váhy zhruba o 2,5 až 7 MPa na každých 10 litrů vody na kubík, dolní hodnotu uvádí výrobce betonu Holcim Australia. Svaz výrobců betonu ČR uvádí příklad: 30 litrů na kubík zvýší vodní součinitel z 0,50 na 0,59 a předpokládaná pevnost po 28 dnech klesne z 36 na 28 MPa. Pokus ČVUT z roku 2023 naměřil u betonu C30/37 pokles přibližně o 6 až 7 MPa.

Kdo platí čekání domíchávače na stavbě?

Odběratel betonu podle ceníku betonárny. Například jedna pražská betonárna má v roce 2026 v ceně dopravy 30 minut vykládky a každých dalších započatých 15 minut účtuje jako prostoj. Nad 45 minut přejímky podle svých podmínek neručí za kvalitu betonu, pokud prodloužení nezavinila. Jestli zhotovitel prostoje přeúčtuje investorovi, určuje smlouva o dílo.

Proč zatéká pracovní spárou v betonu?

Pracovní spára je místo, kde se nový beton napojuje na beton, který už zatuhl. Voda jí projde, když povrch nebyl očištěný od cementového mléka, když chybí těsnicí prvek nebo když je kolem něj štěrkové hnízdo. Nahodilá spára po výpadku dodávky nemá ani jedno opatření. Polohu a úpravu spár určuje projekt, řešení nahodilé spáry projektant.

Jak daleko dosáhne čerpadlo betonu?

Autočerpadla mají v Česku běžně rameno od 17 m, největší mobilní čerpadlo mělo podle Českomoravského betonu (2016) 58 m. O stanovišti ale rozhoduje i prostor pro rozložení patek, únosnost podloží, vzdálenost od hrany výkopu podle projektu a ochranné pásmo elektrického vedení. Na chodníku nebo silnici je potřeba povolení záboru.

Jak se správně vibruje beton ponorným vibrátorem?

Vibrátor se ponoří rychle, chvíli se nechá dole a pomalu se vytahuje, dokud unikají velké bubliny vzduchu. Vpichy jdou podle návodu Svazu výrobců betonu asi 15 průměrů vibrátoru od sebe a zasahují asi 10 cm do předchozí vrstvy. Beton se vibrátorem nepřesouvá, vibrátor se nedotýká výztuže ani bednění a na stavbě je náhradní.

Co je plán betonáže a kdy ho chtít?

Plán betonáže je písemný postup pro konkrétní betonáž: objem, doprava, stanoviště čerpadla, výkon ukládání, počet domíchávačů a takt, místa pracovních spár, vibrátory, záloha a ošetřování. ČSN EN 13670:2010 ho vyžaduje, když to stanoví prováděcí specifikace, a Svaz výrobců betonu ho doporučuje u náročnějších konstrukcí. U suterénu, stropu a vodonepropustné desky by ho technický dozor měl vidět vždy.

Zdroje a normy

  • ČSN EN 13670:2010: Provádění betonových konstrukcí, čl. 8.2, 8.3, 8.4.1, 8.4.3, 8.5, 8.6 a informativní příloha F
  • ČSN EN 206-1 a ČSN EN 206-2, vydání září 2026: Beton, nová edice rozdělená na dvě části.
  • Nařízení vlády č. 591/2006 Sb.: Nařízení vlády o bližších minimálních požadavcích na bezpečnost a ochranu zdraví při práci na staveništích, příloha č. 2, část VI; příloha č. 3, část III a IX.
  • Zákon č. 458/2000 Sb.: Energetický zákon, § 46 Ochranná pásma.
  • Svaz výrobců betonu ČR: Všeobecný návod na použití betonu, body 3.3 až 3.21.
  • Svaz výrobců betonu ČR: Průvodce betonářskou normou ČSN EN 206+A2 a ČSN P 73 2404, 8. vydání, 2022.
  • Svaz výrobců betonu ČR: Evropská směrnice pro samozhutnitelný beton, 2005.
  • Kasal, P.: Influence of adding water to ready-mix concrete on compressive strength, ČVUT FSv, 2023.
  • Holcim Australia: Excess water in concrete, tvrzení výrobce.
  • ZAPA beton: Příručka pracovníka s betonem.
  • TBG Metrostav: Ceník produktů a služeb 2026 včetně obchodně dodacích podmínek, příklad podmínek jedné betonárny, stav 1. 1. 2026.
  • TBG Metrostav: Betony v letním období.
  • Českomoravský beton: Jak na beton, Doprava do konstrukce (eStav, 2016).
  • Českomoravský beton: Jak na beton, Doprava betonu (eStav, 2015).
  • Sika CZ: Produktový list SikaSwell A, 4/2020, příklad kategorie bobtnajících profilů.
  • Česká betonářská společnost: Technická pravidla ČBS 04 Vodonepropustné betonové konstrukce.

Můžu se přijet podívat

Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.

Napsat mi →

Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.

Další v tématu: Beton

Jaký strop do rodinného domu: Miako, monolit, filigrán, panely, dřevěný, dřevobetonový a Posi nosníky21 min čtení

Štítky

Beton Kontrola Staveniště

← Zpět na téma Beton · Celá poradna
