Renovace staré PVC fólie na ploché střeše: kdy nátěr pomůže a kdy ne
Krátká odpověď: Starou fólii z měkčeného PVC jde natřít tekutou hydroizolací jen tehdy, když je tepelná izolace pod ní suchá, fólie drží v kotvách i na detailech a nátěr na ní prokazatelně drží. Všechny tři podmínky se dají změřit před podpisem smlouvy: sondami do skladby, prohlídkou kotvení a zkušebním polem s odtrhem. Bez nich nátěr jen zakryje skladbu, o které nikdo neví, v jakém je stavu.
V nabídkách na opravu plochých střech se teď často objevuje slovo polyurea. Nátěr válečkem přímo na starou fólii, bez strhávání, s „životností 25 let“. Pro majitele střechy, která po dvaceti letech praská, to zní jako rozumná zkratka.
Někdy rozumná je. Tenhle článek popisuje, kdy renovace nátěrem starou fólii opraví, kdy jen zakryje mokrou nebo uvolněnou skladbu pod ní a čím se ten rozdíl změří dřív, než se zaplatí materiál.
Proč stará PVC fólie praská a tvrdne
Fólie z měkčeného PVC (PVC-P) je pružná díky změkčovadlům. Ta z ní během let odcházejí do podkladu, k povrchu a do vzduchu a samotný polymer stárne teplem a UV zářením. Fólie tvrdne, smršťuje se a praská nejdřív u svarů, kotev a na atice. Rychlost určuje složení fólie a skladba, ne kalendář.
Mechanismus popsali Ivanič a Lubej z Univerzity v Mariboru na vzorcích PVC-P fólie po 11 letech na střeše (Polymers, 2022). Úbytek změkčovadel měnil objem fólie a vyvolal v ní vnitřní napětí.
Na střechách to bylo vidět jako zvlnění, protržení u svarů a lepených spojů, vytržení fólie pod atikou v místě kotvení a fólie napnutá a odtržená od svislé části atiky. Hlavní příčinou bylo smrštění fólie, u atiky k poškození přispělo i špatně provedené ukončení.
Pro renovaci je to podstatné. Smrštěná fólie táhne za kotvy a za detaily. Nátěr položený na ni ji nenarovná ani neuvolní.
Co fólii vadí
PVC-P nesnáší přímý styk s některými materiály. ČSN 73 1901-1:2020, čl. 5.2, pozn. 2 jmenuje polystyren (EPS, XPS), asfalt, pryž a některé termoplastické elastomery. Šutliak (Advanced Materials Research, 2013) popsal rychlejší degradaci PVC-P fólie položené přímo na asfaltových pásech a na EPS.
Starší střechy, kde fólie leží na polystyrenu nebo na starých asfaltových pásech bez separační textilie, proto stárnou rychleji. Co je pod fólií, ukáže první sonda.
Věk sám nic nerozhoduje
Beer, Delgado, Paroli a Graveline (10DBMC, Lyon 2005) prohlédli 44 střech s PVC fólií ve stáří 9 až 34 let v šesti zemích a žádná nezatékala. Studie vznikla u výrobce fólií a vybírala jeho nejstarší střechy. Ukazuje, co vydrží dobře složená fólie, ne co vydrží každá.
Rozsah „15 až 25 let“, který se uvádí v nabídkách, je orientační číslo prodejců. Stejně stará fólie může být funkční i rozpadlá. Rozhoduje prohlídka a vzorek.
Co uvidíte sami, když na střechu vylezete:
- fólie je tvrdá a při ohnutí rohu praská,
- povrch je lepivý, změkčovadlo vystupuje ven,
- v koutě u atiky je fólie napnutá přes kout a nedotýká se podkladu,
- podél svarů jsou trhliny,
- u kotev je fólie vytržená nebo zvlněná paprskovitě kolem kotvy.
Nic z toho ještě neříká, jestli je pod fólií voda. To se zjišťuje měřením, které popisuje oddíl co změřit před renovací.
Tři cesty: nátěr, nová fólie přes starou, nebo výměna
Stará fóliová střecha se dá opravit třemi způsoby. Tekutý nátěr se nanese přímo na očištěnou starou fólii. Nová fólie se položí přes starou se separační vrstvou a nově se kotví. Při výměně se strhne fólie i mokrá izolace a skladba se postaví znovu. Rozhoduje stav vrstev pod fólií, ne cena materiálu.
| Varianta | Co ze staré střechy zůstane | Kdy přichází v úvahu | Co ověřit předem |
|---|---|---|---|
| Tekutý nátěr na starou fólii | fólie, její kotvení, tepelná izolace | izolace suchá, kotvy drží, zkušební pole prošlo | vlhkost skladby, kotvy, detaily, přídržnost, požární klasifikace |
| Nová fólie přes starou | stará fólie jako podklad, tepelná izolace | izolace suchá a únosná, podklad unese svařování spojů | vlhkost skladby, pevnost izolace, separace, nový kotevní plán |
| Výměna se stržením | nosná konstrukce, případně parozábrana | izolace mokrá nebo rozpadlá, fólie neopravitelná | rozsah stržení, nová skladba podle projektu, provizorní ochrana |
Co se prodává jako „polyurea“
Slovo polyurea v nabídce neříká, jaký materiál přijede. Pod tím názvem se na trhu potkávají tři chemicky různé skupiny výrobků s různým způsobem nanášení:
- Čistá nebo hybridní polyurea. Dvousložková, stříká se strojem za tepla a pod vysokým tlakem a reaguje během sekund. Bez stříkací soupravy a vyškolené obsluhy se nenanáší.
- Polyaspartické nátěry. Chemicky příbuzné polyuree, nanášejí se za studena válečkem, štětcem nebo airless. Sem patří NEOPROOF Polyurea R, o které je další oddíl.
- Polyuretanové tekuté hydroizolace. Nanášejí se válečkem nebo nástřikem. Pro měkčené PVC mají někteří výrobci vlastní penetraci a systémový postup, například Weber nebo Sika.
Do nabídky proto patří přesný název výrobku a jeho technický list. Samotné slovo polyurea nestačí, protože podle něj nejde ověřit spotřebu, podklad ani podmínky aplikace.
Norma tekuté hydroizolace nevylučuje. ČSN 73 1901-1:2020, čl. 7.1.3.4 počítá nátěry a stěrky nanášené na místě mezi povlakové hydroizolace. Tloušťku, výztuž ani podklad pro ně ale nestanoví, takže závazné podmínky jsou v technickém listu výrobku.
Nová fólie přes starou
V Česku běžná varianta: na starou fólii se položí separační textilie a nová PVC fólie, která se kotví skrz celé souvrství do nosné konstrukce. Separační vrstva odděluje materiály, které se navzájem poškozují. U nesnášenlivých materiálů se dělá z textilie, tenkého asfaltového pásu nebo plastové fólie (ČSN 73 1901-1:2020, čl. 7.1.11.1; ČSN 73 1901-3:2020, čl. 4.1.4.2).
Stará skladba se tím stává podkladem nové hydroizolace. ČSN 73 1901-3:2020, čl. 4.2.5.1 a 4.2.5.2 chce podklad tuhý, soudržný, souvislý a tvarově stálý, aby šly svařit spoje s potřebným přítlakem.
U stlačitelné izolace, která není z EPS ani XPS, žádá čl. 4.2.5.2 téže normy napětí v tlaku nejméně 60 kPa při 10% stlačení. Promáčknutou nebo rozpadlou izolaci pod starou fólií je proto potřeba při sondě vidět dřív, než se na ni začne svařovat.
Mechanicky kotvená nová fólie má pod sebou spáru, ve které se vyrovnává tlak vodní páry. ČSN 73 1901-3:2020, čl. 4.1.6.1, pozn. 1 a 2 s takovou expanzní vrstvou počítá výslovně u oprav střech.
Když se při opravě přidává přitížení kačírkem nebo dlažbou, čl. 4.2.4.7 téže normy upozorňuje, že to obvykle vyžaduje statické posouzení nosné konstrukce. Kolik váží substrát a panely, popisuje článek o zelené střeše s fotovoltaikou.
Výměna se stržením
Když je izolace mokrá v celé ploše, je výměna jediná cesta. Strhne se fólie, mokrá izolace jde pryč a skladba se navrhne znovu, včetně parozábrany, kotvení a detailů. Je nejdražší a trvá nejdéle, zato po ní víte, co ve střeše je.
Po dobu, kdy je střecha otevřená, norma doporučuje provizorní ochranu užívaných prostor pod ní a ta musí chránit nejméně proti srážkové vodě (ČSN 73 1901-1:2020, čl. 7.2.13.5). U obývaného domu to patří do harmonogramu i do smlouvy.
Pro všechny tři cesty platí jedna věta normy. Stavební úpravy střechy nesmí snížit její spolehlivost (ČSN 73 1901-1:2020, čl. 7.2.14.2).
„Polyurea R“ z nabídek: co říkají technický list a ETA
„Polyurea R“ z nabídek je NEOPROOF Polyurea R řeckého výrobce NEOTEX. Podle technického listu (verze 25a, 2026) je to dvousložkový polyaspartický nátěr nanášený za studena válečkem, štětcem nebo airless. Má evropské technické posouzení ETA 24/1247 s kategorií životnosti W3. Posouzené podklady v něm ale PVC fólii nezahrnují.
ETA 24/1247 vydal 20. 7. 2025 španělský institut IETcc Eduardo Torroja podle evropského hodnoticího dokumentu EAD 030350-00-0402. Prohlášení o vlastnostech vyjmenovává podklady, na kterých se výrobek posuzoval: beton, ocel, polyuretanová pěna a asfaltový pás.
PVC a TPO fólie technický list uvádí mezi oblastmi použití, ne mezi podklady posouzenými v ETA. Na PVC tedy výrobek jde mimo rozsah, ve kterém ho nezávisle posoudila technická instituce.
Na PVC výrobce předepisuje nanášet nátěr bez penetrace, po omytí povrchu ředidlem Neotex 1021 (tabulka podkladů v technickém listu). Postup „očistit, napenetrovat, natřít“ pro tenhle výrobek neplatí. Jiné výrobky penetraci na PVC mají. Řídí se to technickým listem konkrétního výrobku.
Systémová karta polského zástupce výrobce pro PVC a TPO (verze 24a) počítá se spotřebou 1,2 až 1,5 kg/m² ve dvou vrstvách, nebo 2,0 až 2,5 kg/m² ve třech vrstvách s výztužnou textilií.
Nátěr obsahuje rozpouštědlo. Výrobce proto žádá, aby jedna nevyztužená vrstva měla spotřebu pod 1 kg/m², jinak rozpouštědlo zůstane uzavřené v membráně. Tlustší vrstva najednou je chyba aplikace.
Nic z toho neznamená, že je výrobek špatný. Znamená to, že přídržnost na vaší konkrétní fólii nikdo předem nedoložil a musí ji doložit zkouška na vaší střeše.
Kdy nátěr na starou fólii nejde
Nátěr nejde na střechu s mokrou tepelnou izolací, s uvolněným nebo neověřeným kotvením, s fólií odtrženou od atik a prostupů a na fólii, na které neprošlo zkušební pole přídržnosti. Dokud se tyhle čtyři věci nezjistí, nedá se rozhodnout. Tabulka shrnuje podmínky a zdroj každé z nich.
| Stav střechy | Renovace nátěrem | Podle čeho |
|---|---|---|
| Tepelná izolace pod fólií mokrá | ne, nátěr vlhkost uzavře | ČSN 73 1901-1:2020, čl. 7.2.7.4; ČSN 73 1901-3:2020, čl. 4.2.3.4 |
| Vlhkost nikdo neměřil | nedá se rozhodnout, nejdřív průzkum | ČSN 73 1901-1:2020, čl. 7.2.7.4 |
| Fólie odtržená od atiky, napnutá přes kout, smrštěná | až po opravě detailů | Ivanič, Lubej 2022; TL Polyurea R (výztuž detailů) |
| Kotvy povolené, zkorodované nebo neověřené | ne, nátěr kotvení nezlepší | ČSN 73 1901-1:2020, čl. 7.2.2.1 až 7.2.2.4 |
| Fólie lepivá, křehká, praská při ohnutí | jen po kladném zkušebním poli | patent Sika US9284733B2; podmínky výrobců |
| Zkušební pole nebylo | nedá se rozhodnout | Sika, Polyglass TB 2015-02 |
| Zkušební pole: nátěr se odloupl od fólie | ne, nátěr na této fólii nedrží | Polyglass TB 2015-02 |
| Střecha blízko sousední stavby, řadový nebo bytový dům | jen s klasifikací skladby, kterou požaduje požárně bezpečnostní řešení | ČSN 73 1901-1:2020, čl. 6.3.1 a 6.3.2 |
| Izolace suchá, kotvy drží, detaily celé, zkušební pole prošlo | přichází v úvahu | součet řádků výš |
Mokrá izolace nemusí být v celé ploše. Sondy a plošné měření ukážou, jestli jde o místa kolem vpustí a prostupů, nebo o celou střechu. Podle toho se liší i rozsah opravy: místní výměna izolace a pak renovace, nebo výměna celé skladby.

Co změřit, než podepíšete renovaci
Před rozhodnutím se zjišťují čtyři věci: vlhkost ve skladbě pod fólií, stav kotvení a detailů, přídržnost nátěru na zkušebním poli a požadovaná požární klasifikace. Průzkum vlhkosti není volitelný doplněk. ČSN 73 1901-1:2020, čl. 7.2.7.4 u opravované střechy chce počítat se skutečně zjištěným množstvím vody ve skladbě, ne s odhadem.
Vlhkost ve skladbě
Norma metodu neurčuje. Na střeše se používají tři a navzájem se doplňují. Sonda je jediná, která dá absolutní číslo, zbylé dvě říkají, kde sondu udělat.
- Sonda. Fólie se nařízne, odebere se vzorek izolace, zváží se, vysuší a zváží znovu. Sondy patří do plochy i ke vpustím, atikám a prostupům. Každá se po odběru zalepí záplatou.
- Impedanční skener (ASTM D7954). Měří plošně a nedestruktivně, ale srovnávacími hodnotami. Ukáže, kde je vlhčeji než okolo, a sonda pak řekne kolik.
- Noční termovize (ASTM C1153). Mokrá izolace večer po slunečném dni chladne pomaleji než suchá a termokamera ten rozdíl zobrazí.
Přístroje, které k tomu dozor používá, popisuje článek měřicí přístroje technického dozoru.
Proč vlhká izolace pod nátěrem nevyschne: když je ve skladbě parozábrana, voda nemůže vysychat dolů do interiéru (ČSN 73 1901-3:2020, čl. 4.2.3.4). Nahoru jí brání stará fólie a nově i nátěr. Pro představu: současná fólie FATRAFOL 810 deklaruje faktor difuzního odporu 15 000 (technický list Fatra, vydání 25, 2024).
Jak se vlhkost v plášti ploché střechy chová a proč se tam hromadí, rozebírá článek o kondenzaci v nevětrané dvouplášťové střeše.
Kotvení a sání větru
U mechanicky kotvené fólie drží celé souvrství proti sání větru kotvy staré fólie. Nátěr na tom nic nezmění. Kotvy se navrhují tak, aby vydržely celou plánovanou životnost a měly větší trvanlivost než vrstva, kterou drží (ČSN 73 1901-1:2020, čl. 7.2.2.2).
Když renovace prodlouží život povlaku, musí stejně dlouho vydržet i staré kotvy. Stav kotev proto patří do nabídky na nátěr jako samostatná položka.
Při průzkumu se kotva v sondě vyšroubuje a prohlédne: koroze, stav podložky, vytržení z podkladu. Kde je pochybnost, výtažná zkouška ukáže, kolik kotva v podkladu unese. Za korozně vyhovující považuje ČSN 73 1901-3:2020, čl. 4.2.1.1 kotvy, které vydrží nejméně 15 cyklů Kesternichovy zkoušky podle ČSN ISO 6988, nebo kotvy z korozivzdorné oceli.

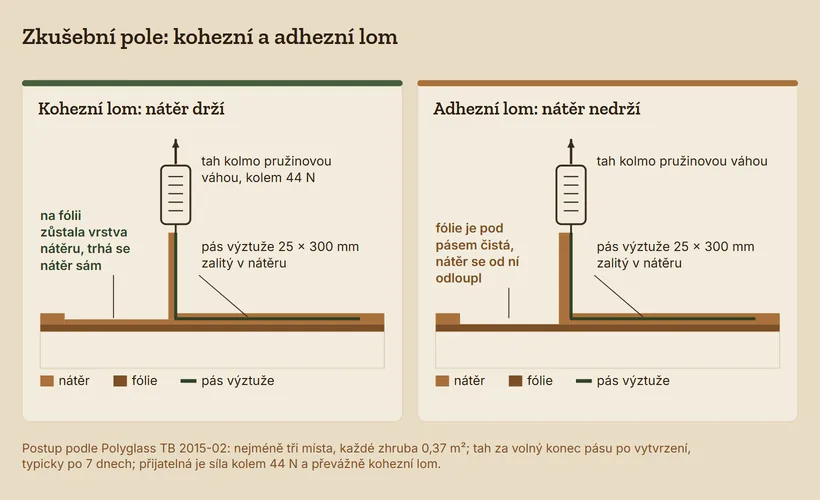

Zkušební pole přídržnosti
Zkušební pole je malá plocha nátěru na vaší fólii, na které se po vytvrzení zkouší, jestli nátěr drží. Sika použití své penetrace na PVC při celoplošné renovaci podmiňuje výsledkem zkoušky přídržnosti.
Důvod popisuje mimo jiné patent Sika US9284733B2: změkčovadlo z PVC fólie přechází do lepidla, které je s ní ve styku, a spoj ztrácí přídržnost. Nátěr je s fólií ve styku celou plochou.
Postup polní zkoušky popisuje například technický bulletin Polyglass 2015-02 (revize 2025):
- nejméně tři typická místa, každé zhruba 0,37 m²,
- do nátěru se zalije pás výztuže 25 × 300 mm s volným koncem,
- po vytvrzení, typicky po 7 dnech, se za volný konec táhne kolmo pružinovou váhou,
- přijatelná je síla kolem 44 N (10 lbf) a převážně kohezní lom.
Kohezní lom znamená, že se trhá nátěr sám a na fólii ho zůstane vrstva. Když se nátěr od fólie odloupne čistě, je lom adhezní a nátěr na téhle fólii nedrží. Výsledek patří do protokolu s fotkami a ve smlouvě je podmínkou pokračování.

Odtrhová zkouška kovovým terčem, známá z betonových povrchů, se na volně ložené nebo kotvené fólii nehodí. Při tahu se zvedne celá fólie a číslo o přídržnosti nátěru nic neřekne.
Detaily: atiky, vpusti, prostupy

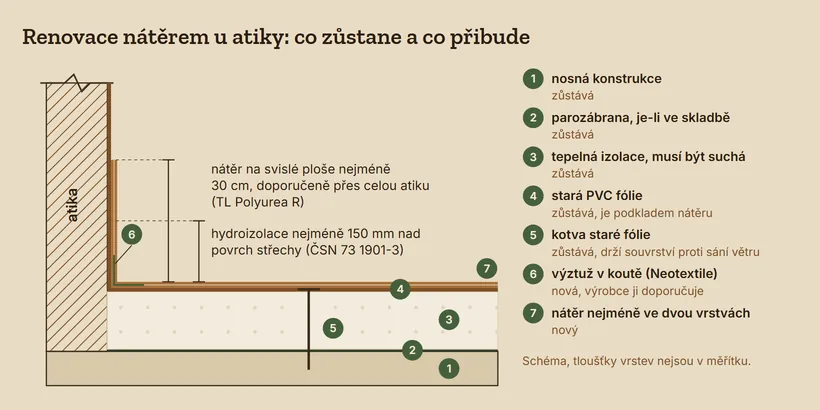

Detaily se opravují dřív než plocha. Fólie odtržená od atiky nebo napnutá přes kout se vyřízne a nahradí, nebo se kout vyztuží podle technického listu nátěru.
Výrobce Polyurea R doporučuje vyztužit kouty, vpusti, spáry a trhliny textilií Neotextile metodou mokré do mokrého. Nátěr se vytahuje na svislé plochy nejméně 30 cm, doporučeně přes celou atiku. ČSN 73 1901-3:2020, čl. 4.3.1.1 obecně chce hydroizolaci na atice a u prostupů vytaženou nejméně 150 mm nad přilehlý povrch střechy.

Jak má vypadat detail atiky ploché střechy vrstvu po vrstvě, je v samostatném článku.
Stojící vodu nátěr neodstraní. Kaluže a vpusti, které nejsou v nejnižším místě, se řeší úpravou spádu, ne další vrstvou. Kdy je kaluž vada a kdy tolerance, popisuje článek o spádu ploché střechy.
Výsledky průzkumu si můžete projít v pomůcce níž. Odpovídá na to, jestli vaše stará fólie splňuje podmínky pro renovaci nátěrem, a porovná vaše dvě nabídky. Ceny se zadávají z vlastních nabídek, nic v ní není předvyplněné.

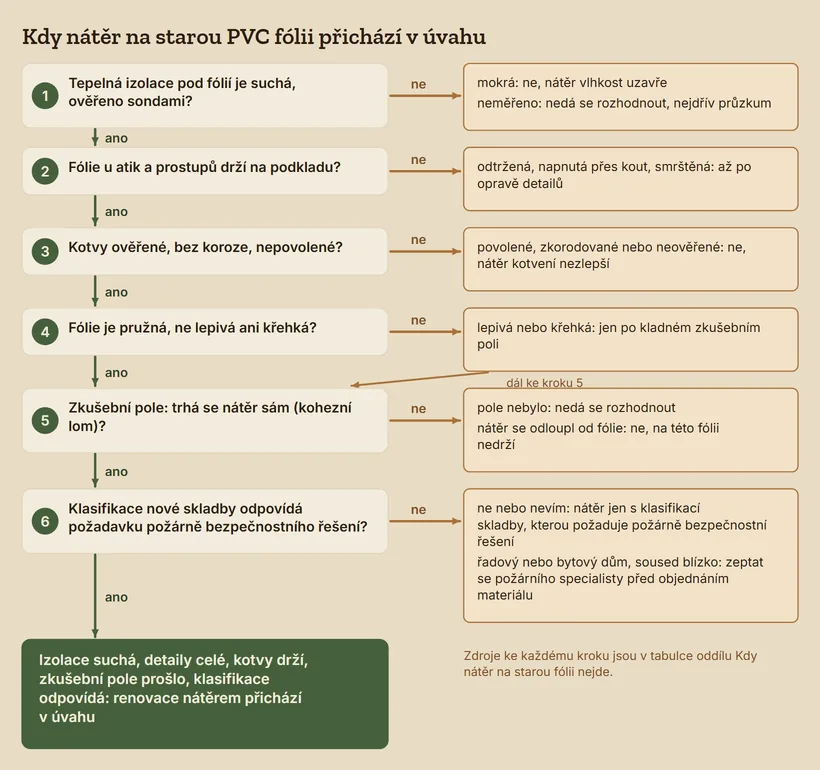

Pomůcka: splňuje vaše stará fólie podmínky pro renovaci nátěrem?
První část projde šest podmínek z tohoto článku a k odpovědi, která podmínku nesplňuje, napíše, co udělat dál a podle čeho. Druhá část porovná dvě nabídky, výměnu a renovaci, v ceně na rok.
Pomůcka nenahrazuje průzkum skladby se sondami, projekt opravy ani požárně bezpečnostní řešení. Odpovídá jen tak přesně, jak přesné jsou vaše odpovědi. Nic neukládá a nikam neposílá. Výsledek počítá skript v prohlížeči; když se nezobrazí, platí tabulka v oddílu Kdy nátěr na starou fólii nejde.

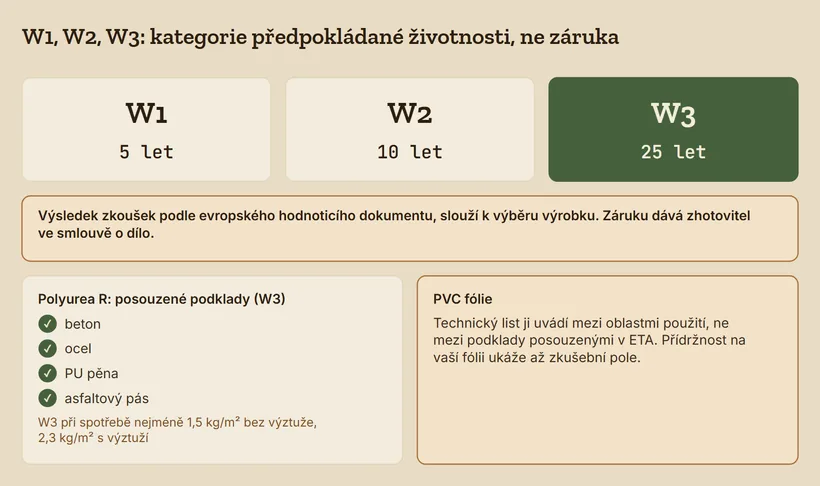

„Životnost 25 let“: co znamená W3 a proč to není záruka
W3 je kategorie předpokládané životnosti z evropského hodnocení tekutých hydroizolací střech: W1 znamená 5 let, W2 10 let a W3 25 let. Je to výsledek zkoušek pro výběr výrobku, ne záruka. Platí pro podklady a spotřebu, na kterých se výrobek posuzoval. U Polyurea R to jsou beton, ocel, PU pěna a asfaltový pás, ne PVC.

Prohlášení o vlastnostech Polyurea R váže W3 na spotřebu nejméně 1,5 kg/m² u nevyztuženého systému, nebo 2,3 kg/m² s výztuží. Systémová karta pro PVC počítá u dvouvrstvého systému s 1,2 až 1,5 kg/m², tedy z části pod spotřebou, pro kterou bylo W3 posouzeno.
Evropská technická posouzení podle tohoto hodnoticího dokumentu to říkají výslovně, například ETA-24/0136 (DIBt, 2024): údaj o životnosti nelze vykládat jako záruku výrobce, slouží k výběru výrobku vzhledem k ekonomicky přiměřené životnosti stavby.
Česká norma to říká obecně. Plánovaná životnost není záruční doba (ČSN 73 1901-1:2020, čl. 3.46). Informativní příloha B téže normy odhaduje cyklus obnovy hydroizolační vrstvy na 5 až 40 let podle deklarace výrobce.
Záruku dává zhotovitel ve smlouvě, a to na provedení. Do smlouvy o dílo patří délka záruky aplikátora, co kryje a kdo platí opravy. Když se vada objeví, postup popisuje článek reklamace vad stavby.
Výrobce Polyurea R doporučuje roční prohlídku a opravy v původní tloušťce. ČSN 73 1901-1:2020, příloha B počítá s kontrolou hydroizolace a kotev jednou za rok a s mimořádnou kontrolou po silném větru.
Požární klasifikace: nový povlak mění skladbu střechy
Šíření požáru po střeše se klasifikuje pro celou zkoušenou skladbu, ne pro samotný povlak. Fatra to u fólie FATRAFOL 810 píše výslovně: BROOF(t1) i BROOF(t3) platí pro danou skladbu střešního pláště. Nátěr na staré fólii vytváří novou skladbu a klasifikace té staré na ni nepřechází. Polyurea R má v technickém listu klasifikaci BROOF(t1).
Kterou třídu střecha potřebuje, určuje požárně bezpečnostní řešení stavby. ČSN 73 1901-1:2020, čl. 6.3.1 a 6.3.2 odkazuje požární bezpečnost střechy na právní předpis a na ČSN 73 0802, ČSN 73 0804 a ČSN 73 0810. Šíření vnějšího požáru střešním pláštěm se klasifikuje podle ČSN EN 13501-5.
Klasifikace t1 a t3 vycházejí z různých zkušebních metod. Výrobek doložený jen v t1 automaticky nesplní požadavek na t3. Někteří výrobci polyuretanových systémů pro renovaci PVC uvádějí BROOF(t3). I u nich chtějte protokol a popis skladby, na které se zkoušelo.
Požadavek se liší podle stavby a jejího okolí. U řadového domu, bytového domu nebo střechy blízko sousední stavby položte tuhle otázku požárnímu specialistovi dřív, než se objedná materiál.
Kolik stojí renovace a kdy vyjde levněji než výměna
Renovace nátěrem vychází levněji než výměna tehdy, když odpadne stržení, likvidace a nová tepelná izolace. To platí jen pro suchou skladbu s funkčním kotvením. Srovnává se na dvou nabídkách s rozepsanými položkami, ne podle procenta úspory z reklamy. Na mokré skladbě se renovace s výměnou nesrovnává, protože nepřichází v úvahu.
Co chtít rozepsané v nabídce na renovaci: průzkum skladby, opravy detailů a kotev, materiál v kg/m² a celkem, výztuž, práci, zkušební pole. V nabídce na výměnu: stržení, likvidaci, novou tepelnou izolaci, fólii, klempířské prvky, provizorní ochranu. Teprve potom má srovnání smysl.
Renovace nátěrem má i rozumné použití. Sika v českém prospektu k tekutým hydroizolacím střech píše, že prodlouží vodotěsnost starých střech a kompletní rekonstrukci je pak možné naplánovat později. Jako odklad výměny na suché skladbě s funkčním kotvením to smysl dává.
Kolik let renovace a kolik let výměna vydrží, si pro srovnání zadejte sami. Cena na rok, kterou spočítá pomůcka výš, řekne víc než cena za metr čtvereční.
Postup renovace nátěrem krok za krokem
Renovace nátěrem má deset kroků a pět z nich proběhne dřív, než se začne natírat. Pořadí je pevné: průzkum, kotvení a detaily, požár, výběr výrobku a zkušební pole rozhodují, jestli se bude natírat vůbec. Teprve potom přijde příprava povrchu, detaily, plocha a předání.
- Průzkum skladby. Sondy v ploše, u vpustí, atik a prostupů, plošné měření vlhkosti, protokol s fotkami a místy sond.
- Kotvení a detaily. Prohlídka kotev v sondách, atik, vpustí a prostupů. Výsledkem je rozsah oprav, který se ocení zvlášť.
- Požár a statika. Požadovaná třída BROOF podle požárně bezpečnostního řešení. Přitížení kačírkem nebo dlažbou jen se statikem.
- Výběr výrobku. Technický list, ETA, prohlášení o vlastnostech a systémový postup pro PVC. Ve smlouvě přesný název výrobku.
- Zkušební pole. Nejméně tři místa, vyhodnocení po vytvrzení, protokol. Při adhezním lomu se nepokračuje.
- Příprava povrchu. Mytí, odmaštění prostředkem předepsaným v technickém listu, oprava trhlin. Povrch suchý a čistý.
- Kontrola počasí před každou vrstvou. U Polyurea R teplota vzduchu i podkladu +5 až +35 °C, relativní vlhkost vzduchu pod 85 % a podklad nejméně 3 °C nad rosným bodem. Rosný bod z teploty a vlhkosti vzduchu spočítá kalkulačka rosného bodu.
- Detaily. Výztuž v koutech, u vpustí a prostupů, vytažení na atiku podle technického listu.
- Plocha. Nejméně dvě vrstvy, každá v jiném směru, spotřeba podle systému. Polyurea R je přetíratelná po 18 hodinách při 23 °C a po 24 hodinách při 5 °C, plně vytvrzená zhruba po 7 dnech.
- Kontrola a předání. Spotřeba z dodacích listů proti ploše, vyříznutý vzorek tloušťky, dokumentace, záruční podmínky a plán ročních prohlídek.
Výrobce Polyurea R doporučuje v ploše odvětrávací prvky pro uzavřenou vodní páru, jeden na 20 až 25 m². Patří do výkresu, ne do improvizace na střeše.
Co na stavbě kontroluje technický dozor
Technický dozor u renovace ploché střechy hlídá hlavně to, co se po nátěru už nezkontroluje: výsledky sond, zkušební pole, počasí při každé vrstvě a skutečnou spotřebu materiálu. Tabulka říká, kdy se který bod kontroluje, čím se měří a co z něj má být ve smlouvě.
| Co | Kdy | Čím | Do smlouvy |
|---|---|---|---|
| Vlhkost skladby | před cenovou nabídkou | sondy a vážení vzorku, impedanční skener nebo termovize | průzkum jako samostatná položka, kdo nese riziko později zjištěné vlhkosti |
| Kotvy a detaily | při průzkumu | kotva vyšroubovaná v sondě, prohlídka atik a vpustí | opravy detailů a kotev jako položky s rozsahem |
| Výrobek | před objednávkou | technický list, ETA, prohlášení o vlastnostech | přesný název výrobku, záměna jen s písemným souhlasem |
| Zkušební pole | před první plošnou vrstvou | tah za pás výztuže, typ lomu | pokračování jen po kladném výsledku, protokol |
| Počasí | před každou vrstvou | teploměr, vlhkoměr, výpočet rosného bodu | zápis do stavebního deníku u každé vrstvy |
| Detaily | před plochou | metr, fotodokumentace | výkres detailů, výška vytažení na atiku |
| Spotřeba a tloušťka | průběžně a po dokončení | dodací listy proti ploše, hřebínek mokré vrstvy, vyříznutý vzorek | minimální spotřeba v kg/m² a tloušťka, doložení dodacími listy |
| Těsnost | po vytvrzení | prohlídka; jiskrová zkouška jen s vodivou vrstvou pod nátěrem | metoda kontroly těsnosti výslovně |
| Předání | po vytvrzení | kontrola dokumentace | délka záruky aplikátora, plán ročních prohlídek |
Zápisy o počasí a spotřebě u každé vrstvy patří do stavebního deníku. Po vytvrzení jsou jediný doklad o tom, za jakých podmínek se natíralo.
Kontrola těsnosti po nátěru
Když nabídka u nátěru na staré PVC fólii slibuje „kontrolu jiskrou“, chtějte vysvětlení. Jiskrová zkouška potřebuje pod zkoušenou vrstvou vodivý podklad. Pod nátěrem leží nevodivá PVC fólie a pod ní tepelná izolace. Bez vodivé mezivrstvy, která se do skladby musí dát předem, zkouška nemá proti čemu měřit. ČSN 73 1901 jiskrovou zkoušku nepředepisuje. Které metody hledají netěsnost i bez vodivé vrstvy, popisuje článek o hledání netěsnosti ploché střechy.
Kdy se dozor nevyplatí
U malé střechy garáže nebo přístřešku se sondy a zkušební pole dají domluvit přímo s aplikátorem a stačí trvat na protokolu. U střechy nad obytnými místnostmi nebo u bytového domu má smysl, aby sondy, zkušební pole a přejímku vrstev viděl někdo, kdo zastupuje vás. Jak dozor u oprav starších staveb funguje, popisuje článek dozor při rekonstrukci.
Časté otázky
Jak dlouho vydrží PVC fólie na střeše?
Jedno číslo neexistuje. Studie Beer a kol. z roku 2005 našla funkční PVC střechy ve stáří až 34 let, studie Ivanič a Lubej z roku 2022 popisuje smrštění a protržení fólie už po 11 letech. Rozhoduje složení fólie, tloušťka, styk s asfaltem nebo polystyrenem a sluneční zatížení. Stav konkrétní střechy ukáže prohlídka a vzorek fólie, ne datum pokládky.
Dá se stará fóliová střecha natřít?
Dá, pokud jsou splněné tři podmínky. Tepelná izolace pod fólií musí být suchá, ověřená sondami. Fólie musí držet v kotvách a na detailech u atik a prostupů. A nátěr musí na téhle konkrétní fólii prokazatelně držet, což ukáže zkušební pole s kohezním lomem. Když jedna z podmínek chybí, nátěr problém pod fólií zakryje, ale neodstraní.
Musí se stará fólie strhnout, nebo jde položit nová přes ni?
Novou PVC fólii jde položit přes starou se separační textilií a nově ji kotvit skrz celé souvrství. Podmínkou je suchá a únosná izolace pod starou fólií. ČSN 73 1901-3:2020 chce podklad tuhý a tvarově stálý, aby šly svařit spoje. Strhnout se musí tam, kde je izolace mokrá nebo rozpadlá.
Je potřeba starou PVC fólii před nátěrem penetrovat?
Záleží na výrobku. NEOPROOF Polyurea R se podle technického listu výrobce nanáší na PVC bez penetrace, po omytí ředidlem Neotex 1021. Polyuretanové systémy jiných výrobců mají na měkčené PVC vlastní penetraci. Platí technický list výrobku, který je jmenovitě ve smlouvě, a výsledek zkušebního pole na vaší fólii.
Znamená kategorie W3 záruku 25 let?
Ne. W3 je kategorie předpokládané životnosti z evropského technického posouzení a slouží k výběru výrobku. Technická posouzení podle tohoto dokumentu výslovně uvádějí, že nejde o záruku výrobce. U Polyurea R platí W3 pro beton, ocel, PU pěnu a asfaltový pás při spotřebě nejméně 1,5 kg/m², ne pro PVC. Záruku dává zhotovitel ve smlouvě o dílo.
Jak poznám, že je pod fólií mokrá izolace?
Pohledem z povrchu to nepoznáte. Spolehlivé je jen nařezání fólie a zvážení vzorku izolace před vysušením a po něm. Plošně se vlhká místa hledají impedančním skenerem nebo noční termovizí, které ukážou, kde sondu udělat. Sondy patří i ke vpustím, atikám a prostupům a po odběru se zalepí záplatou.
Dá se nátěr na staré PVC fólii zkontrolovat jiskrovou zkouškou?
Bez vodivé vrstvy pod nátěrem ne. Jiskrová zkouška potřebuje vodivý podklad, proti kterému se měří napětí. Pod nátěrem na renovované střeše leží nevodivá PVC fólie a tepelná izolace. Když nabídka kontrolu jiskrou slibuje, chtějte popis, kde bude vodivá vrstva a jak se do skladby dostane. ČSN 73 1901 tuto zkoušku nepředepisuje.
Zdroje a normy
- ČSN 73 1901-1:2020-10 Navrhování střech, Část 1: Základní ustanovení, čl. 3.46, 5.2 pozn. 2, 6.3.1, 6.3.2, 7.1.3.4, 7.1.11.1, 7.1.11.2, 7.2.2.1 až 7.2.2.4, 7.2.7.4, 7.2.13.5, 7.2.14.2, příloha B (databáze podkladů Velína)
- ČSN 73 1901-3:2020-10 Navrhování střech, Část 3: Střechy s povlakovými hydroizolacemi, čl. 4.1.4.2, 4.1.6.1, 4.2.1.1, 4.2.3.4, 4.2.4.7, 4.2.5.1, 4.2.5.2, 4.3.1.1 (databáze podkladů Velína)
- Fatra a.s., technický list FATRAFOL 810, TL 5-1008-06, vydání 25, účinnost 14. 10. 2024 (databáze podkladů Velína)
- NEOTEX S.A., technický list NEOPROOF Polyurea R, verze 25a (2026), staženo 7. 10. 2026. neotex.gr
- NEOTEX S.A., prohlášení o vlastnostech č. 4951-08, ETA 24/1247 (IETcc Eduardo Torroja, 20. 7. 2025, EAD 030350-00-0402), staženo 7. 10. 2026.
- TrokenTech, systémová karta Neoproof Polyurea R 2L System PVC/TPO, verze 24a, staženo 7. 10. 2026.
- DIBt, ETA-24/0136 (11. 3. 2024, EAD 030350-00-0402), )e.pdf, staženo 7. 10. 2026.
- Ivanič, A.; Lubej, S.: Durability and Degradation of PVC-P Roofing Membrane. Polymers 2022, 14(7), 1312, doi 10.3390/polym14071312
- Beer, H.; Delgado, A.; Paroli, R.; Graveline, S.: Durability of PVC Roofing Membranes. 10DBMC, Lyon 2005.
- Šutliak, R.: Degradation of PVC-P Membranes in Flat Roof Compositions. Advanced Materials Research 855 (2013.
- Sika Technology AG, patent US9284733B2.
- Sika, Sikalastic Primer PVC, staženo 7. 10. 2026.
- Sika CZ, prospekt Hydroizolace střech, tekuté nátěry, (Last-Modified 9. 12. 2025.
- Polyglass, Technical Bulletin 2015-02 Field Adhesion Test for Elastomeric Roof Coatings, rev. 01/2025. polyglass.us
- ASTM D7954/D7954M-22a (impedanční měření vlhkosti střech), ASTM C1153-23 (infračervené hledání mokré izolace ve střechách).
Můžu se přijet podívat
Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.
Napsat mi →Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.
