Poradna · Technický dozor

Technický dozor u firemní stavby: co se mění proti rodinnému domu

Krátká odpověď: U firemní stavby ze soukromých peněz technický dozor ze zákona povinný není, § 161 odst. 2 stavebního zákona ho žádá jen u stavby z veřejných prostředků. Proti rodinnému domu se mění proces: víc firem a koordinátor BOZP, úvěr s kontrolorem banky, platby za provedené části, změnové listy a užívání před dokončením. Nastavuje se ve smlouvě o dílo.

Firma, která staví sídlo, kanceláře nebo provozovnu pro vlastní potřebu, je pro stavební zákon stavebník jako každý jiný. Mění se počet smluv, peníze z úvěru, počet lidí, kteří za investora rozhodují, a tlak provozu na termín.

Paragrafy stavebního zákona č. 283/2021 Sb. jsou ze znění účinného od 11. 6. 2026. Novelu stavebního zákona podepsal prezident 17. 9. 2026. K 7. 10. 2026 nebyla vyhlášená ve Sbírce zákonů a většina jejích změn má platit od 1. 1. 2027. Pokud stavba poběží i v roce 2027, ověřte si po vyhlášení znění paragrafů uvedených níže.

Čím se firemní stavba liší od rodinného domu

Firemní stavba ze soukromých peněz má stejný právní rámec jako rodinný dům. Technický dozor povinný není a stavební deník i kolaudace se řídí typem stavby, ne tím, kdo staví. Liší se koordinátor BOZP při více zhotovitelích, úvěr s kontrolorem banky, užívání po částech, DPH a to, že firma není spotřebitel.

OblastRodinný důmFiremní stavba pro vlastní provozKde to stojí
Technický dozor stavebníkadobrovolnýdobrovolný, povinný jen u stavby z veřejných prostředků§ 161 odst. 2 zákona č. 283/2021 Sb.
Kdo jedná za stavebníkastavebník osobněstatutární orgán nebo zmocněná osoba, oprávnění k podpisu určí smlouvasmlouva o dílo, plná moc
Koordinátor BOZPobvykle se neurčuje, stavba se vejde pod limity pro oznámení inspektorátu prácepovinný, když na staveništi pracují zaměstnanci víc než jednoho zhotovitele a stavba podléhá oznámení§ 14 a 15 zákona č. 309/2006 Sb.
Financováníhypotéka po tranších, odhadce bankyúvěr s bankovním monitoringem, který pracuje pro bankuúvěrová smlouva
Užívánípo kolaudacikolaudace samostatně užívatelné části nebo předčasné užívání, když provoz potřebuje začít dřív§ 235 odst. 5 a § 236 zákona č. 283/2021 Sb.
DPHstavebník platí fakturu s DPHmezi plátci přenesená daňová povinnost u stavebních a montážních prací§ 92e zákona č. 235/2004 Sb.
Vada, která se projeví po převzetíspotřebitel: projeví-li se do dvou let, má se za to, že existovala už při převzetífirma tuto domněnku nemá, stav při převzetí dokládá sama§ 2629 odst. 3 zákona č. 89/2012 Sb.

Z tabulky plyne, kde firemní stavba potřebuje víc přípravy: v rolích, ve smlouvě a v dokladech k platbám. Kontrola konstrukcí se neliší. Základová spára, výztuž a hydroizolace se kontrolují stejně jako u rodinného domu.

Přenesenou daňovou povinnost uvádím jen jako upozornění na rozdíl proti rodinnému domu. Jak se týká konkrétních faktur vaší stavby, posoudí účetní nebo daňový poradce.

Kdo je kdo, když stavebníkem je firma

Smluvními stranami firemní stavby jsou investor a zhotovitel. Na straně investora jedná statutární orgán nebo zmocněná osoba, technický dozor stavebníka a podle potřeby dozor projektanta a koordinátor BOZP. Za zhotovitele vede stavbu stavbyvedoucí. Když stavbu financuje banka, může mít vlastního kontrolora, který pracuje pro ni.

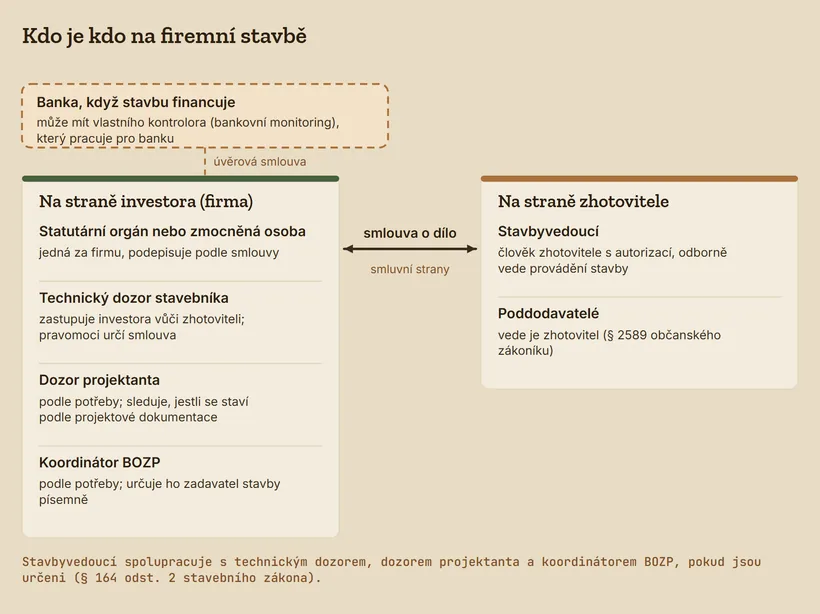

Schéma rolí na firemní stavbě: na straně investora statutární orgán nebo zmocněná osoba, technický dozor stavebníka, dozor projektanta a koordinátor BOZP, na straně zhotovitele stavbyvedoucí a poddodavatelé, mezi stranami smlouva o dílo. Banka čárkovaně nad investorem, spojená úvěrovou smlouvou, může mít vlastního kontrolora.
Smluvními stranami jsou investor a zhotovitel. Kontrolor banky pracuje pro banku.

Stavbyvedoucí, dozor projektanta a technický dozor

Stavbyvedoucí je člověk zhotovitele s autorizací, který odborně vede provádění stavby (§ 14 písm. f). Zajišťuje ho stavební podnikatel (§ 159 odst. 1) a jeho povinnosti jmenuje § 164 stavebního zákona.

Stavbyvedoucí musí spolupracovat s technickým dozorem stavebníka, s dozorem projektanta a s koordinátorem BOZP, pokud jsou určeni (§ 164 odst. 2).

Dozor projektanta sleduje, jestli se staví podle projektové dokumentace. Povinný je u stavby z veřejných prostředků, kterou provádí stavební podnikatel, a u vyhrazených staveb (§ 161 odst. 2 a 3). U soukromé firemní stavby, která není vyhrazená, o něm rozhoduje investor.

Technický dozor stavebníka (TDS) zastupuje investora vůči zhotoviteli. Kontroluje kvalitu provedení, množství a ceny a dodržení smlouvy. Obecné pravomoci mu zákon nedává. Co smí schválit, odmítnout nebo komu dát pokyn, určí smlouva s investorem a smlouva o dílo.

Pokyny objednatele ke způsobu provádění zhotovitele vážou, jen když to plyne ze smlouvy nebo ze zvyklostí (§ 2592 občanského zákoníku). Pravomoc dozoru dávat pokyny se proto píše do smlouvy o dílo.

Do stavebního deníku smí technický dozor zapisovat ze zákona, stejně jako dozor projektanta a koordinátor BOZP (§ 166 odst. 2). Rozdíly mezi rolemi rozebírá článek TDI, stavbyvedoucí a autorský dozor. Kdy je dozor ze zákona povinný, popisuje článek je technický dozor povinný.

Koordinátor BOZP, když na stavbě pracuje víc firem

Koordinátora bezpečnosti a ochrany zdraví při práci musí zadavatel stavby písemně určit, když na staveništi budou pracovat zaměstnanci víc než jednoho zhotovitele (§ 14 odst. 1 zákona č. 309/2006 Sb.). Neurčuje se mimo jiné u staveb, u kterých nevzniká povinnost oznámit zahájení prací inspektorátu práce (§ 14 odst. 9).

Koordinátorem nesmí být zhotovitel, jeho zaměstnanec ani stavbyvedoucí (§ 14 odst. 2). Zadavatel stavby doručí oznámení o zahájení prací inspektorátu práce nejpozději 8 dnů před předáním staveniště (§ 15 odst. 1).

Plán BOZP zpracovává koordinátor (§ 15 odst. 2) a zadavatel k jeho dodržování zaváže všechny zhotovitele (§ 14 odst. 4).

Limity pro oznámení, výjimky a obsah plánu rozebírá článek koordinátor BOZP na stavbě. Výpočet limitů jsem převedl do kalkulačky Potřebuji koordinátora BOZP?, aby se nemusel počítat ručně.

Bankovní monitoring pracuje pro banku

Když firma staví na úvěr, může banka podmínit čerpání tím, že stavbu bude sledovat její kontrolor. Říká se mu bankovní monitoring nebo technický dozor banky. Jeho rozsah určuje úvěrová smlouva a zprávy dostává banka.

Poskytovatelé službu popisují jako vstupní kontrolu povolení, smluv a záruk a potom pravidelné zprávy o postupu stavby.

Monitoring hlídá riziko banky: jestli čerpání úvěru odpovídá postavenému. Zájmy investora ze smlouvy o dílo za něj nehájí. U rodinného domu má podobnou roli odhadce banky, kterého popisuje článek čerpání hypotéky podle fází stavby.

Z toho plynou dvě věci. Milníky čerpání úvěru mají odpovídat milníkům harmonogramu ve smlouvě o dílo, jinak bude faktura splatná dřív, než banka uvolní peníze. A měsíční soupis provedených prací, který kontroluje technický dozor, slouží zároveň jako podklad pro banku.

Správce stavby podle FIDIC není technický dozor

FIDIC jsou mezinárodní vzorové smluvní podmínky pro stavby. V Česku je používají hlavně investoři dopravních staveb: Ministerstvo dopravy, Ředitelství silnic a dálnic, Správa železnic a Ředitelství vodních cest. Smlouva podle Červené nebo Žluté knihy FIDIC počítá se správcem stavby.

Správce stavby jmenuje objednatel. Spravuje smlouvu, certifikuje platby, oceňuje změny a rozhoduje o nárocích zhotovitele, přičemž má postupovat podle nezávislého odborného úsudku. Technický dozor stavebníka pravomoc rozhodovat o nárocích zhotovitele nemá.

Smlouvu na firemní stavbu lze uzavřít i podle FIDIC. Investor pak musí správce stavby jmenovat a dát mu pravomoci, se kterými smluvní podmínky počítají. Spory a adjudikaci podle FIDIC rozebírá článek FIDIC a adjudikace.

Kdo za firmu podepisuje

Za firmu jedná statutární orgán nebo ten, koho zmocní. Na stavbě se ale podepisuje průběžně: soupis prací, změna, převzetí části, zápis z kontrolního dne.

Když smlouva neříká kdo, podepíše to ten, kdo je zrovna na stavbě, třeba vedoucí provozu. Zhotovitel pak má v deníku „odsouhlasenou“ vícepráci.

Do smlouvy o dílo proto patří příloha s podpisovými oprávněními. Říká, kdo za investora který z těchto dokladů podepisuje a do jaké částky.

Technický dozor může potvrzovat věcnou správnost. Změnu ceny podepisuje statutární orgán nebo osoba, kterou k tomu zmocnil.

Co nastavit před podpisem smlouvy o dílo

Před podpisem smlouvy o dílo se nastavují pravidla, podle kterých stavba poběží: kdo na ní musí být, harmonogram s milníky, kontroly před zakrytím, platby po částech, postup změn, podpisová oprávnění a rozsah technického dozoru. Po podpisu jde každý z těchto bodů změnit jen dodatkem a na ten zhotovitel přistoupit nemusí.

Pomůcka projde otázky, podle kterých se určí role a úkony povinné ze zákona, a přidá smluvní body. Ceny ani limity nepočítá, u limitů pro koordinátora BOZP odkáže na kalkulačku.

Pomůcka: kdo musí být na vaší stavbě a co mít hotové před zahájením

Dvanáct otázek, u každé ano, ne, nebo nevím. Z odpovědí pomůcka sestaví přehled ve třech sloupcích: co je povinné ze zákona (s paragrafem), co je smluvní volba a co doporučuji jako dozor. U každého bodu je odkaz na oddíl Poradny, kde je vysvětlený.

Pomůcka nepočítá limity pro oznámení inspektorátu práce (na to je kalkulačka Potřebuji koordinátora BOZP?), nepočítá ceny a nerozhoduje, jestli je dotace veřejnými prostředky. Není to právní rada a nenahrazuje kontrolu smlouvy advokátem. Nic neukládá a nikam neposílá. Když se přehled nezobrazí, platí tabulka v oddílu Čím se firemní stavba liší od rodinného domu a seznam smluvních bodů pod pomůckou.

1. Platí stavbu zcela nebo zčásti veřejné prostředky?
2. Provádí stavbu stavební podnikatel jako zhotovitel?

Rozhoduje u stavby z veřejných prostředků a u předčasného užívání.

3. Je stavba vyhrazená (příloha č. 3 stavebního zákona)?
4. Vyžaduje stavba povolení?
5. Budou na staveništi pracovat zaměstnanci víc než jednoho zhotovitele?
6. Podléhá stavba oznámení o zahájení prací inspektorátu práce?

Limity pomůcka nepočítá. Spočítá je kalkulačka Potřebuji koordinátora BOZP?

7. Budou se na stavbě dělat práce se zvýšeným ohrožením života nebo zdraví (příloha č. 5 nařízení vlády č. 591/2006 Sb.)?

Výčet těchto prací je v článku koordinátor BOZP na stavbě.

8. Financujete stavbu úvěrem?
9. Uzavíráte smlouvu o dílo podle smluvních podmínek FIDIC?
10. Chcete užívat část stavby dřív, než bude hotová celá?
11. Je stavba veřejnou zakázkou v nadlimitním režimu?
12. Je firma plátce DPH a stavební práce jí fakturuje plátce?

Smluvní body, které na firemní stavbě patří do smlouvy o dílo bez ohledu na výsledek pomůcky:

  • cena: pevná, podle rozpočtu, nebo podle rozpočtu s výhradou (§ 2620 až 2622 občanského zákoníku)
  • harmonogram s milníky jako příloha smlouvy
  • seznam kontrol na určitém stupni provádění s formou a lhůtou pozvání (§ 2626)
  • platby za provedené části podle podepsaného soupisu prací (§ 2610 odst. 2)
  • pozastávka z každé faktury nebo bankovní záruka vystavená záruční listinou (§ 2029)
  • postup změn: změnový list před provedením, ocenění z jednotkových cen smlouvy
  • podpisová oprávnění za investora
  • rozsah technického dozoru: co kontroluje, kdy a jak to dokládá
  • souhlas zhotovitele s předčasným užíváním části stavby, pokud ho provoz bude potřebovat (§ 236 stavebního zákona)
  • forma stavebního deníku a jeho předání po dokončení (§ 166 odst. 3)

Harmonogram s milníky: na co se váže kontrola a platba

Harmonogram stavby zákon nepředepisuje, je to příloha smlouvy o dílo. Pro firemní stavbu má smysl, když jsou na něj navázané milníky: stavy stavby, ke kterým patří kontrola investora, platba a smluvní termín. Bez té vazby je to graf, podle kterého se nic nekontroluje ani neplatí.

Milník je ověřitelný stav: dokončená základová deska, uzavřená hrubá stavba, rozvody připravené k zakrytí. Kritická cesta je řetěz navazujících činností, který určuje nejdřívější možný termín dokončení. Zpoždění na ní posune konec stavby. Zpoždění mimo ni konec neposune, dokud nespotřebuje časovou rezervu.

Kontrolu na určitém stupni provádění zná občanský zákoník, pokud ji stanoví smlouva. Zhotovitel musí objednatele včas pozvat. Když to neudělá, musí umožnit dodatečnou kontrolu na svůj náklad. Když řádně pozvaný objednatel nepřijde, smí zhotovitel pokračovat a dodatečnou kontrolu platí objednatel (§ 2626).

Ve smlouvě má proto být seznam kontrol před zakrytím, způsob pozvání (zápis do deníku, e-mail na jmenovanou adresu) a lhůta předem. Investor pak potřebuje někoho, kdo na pozvání opravdu přijde.

Vedle těchto kontrol běží kontrolní prohlídky stavebního úřadu ve fázích stanovených v povolení. Fáze ohlašuje úřadu stavebník (§ 160 odst. 2 písm. f).

Prodlení s milníkem se dá zajistit smluvní pokutou. Ta se platí bez ohledu na to, jestli vznikla škoda (§ 2048). Když je sjednaná, nemá věřitel z téhož porušení nárok na náhradu škody (§ 2050). Vztah pokuty a škody je proto potřeba ve smlouvě napsat výslovně.

Platby za provedenou práci: měsíční cyklus fakturace

Zhotovitel má právo na cenu provedením díla. Když se dílo přejímá po částech, vzniká právo na cenu za každou provedenou část (§ 2610 občanského zákoníku). Bez dohody o zálohách smí zhotovitel u díla po částech nebo nákladného díla žádat přiměřenou část ceny průběžně (§ 2611). Platba tedy patří k provedené a zkontrolované práci.

Měsíční cyklus na firemní stavbě má pět kroků:

  1. Zhotovitel předá soupis prací provedených za měsíc v položkách rozpočtu ze smlouvy.
  2. Technický dozor ověří množství na stavbě a ceny proti rozpočtu ve smlouvě.
  3. Rozdíly se dořeší a obě strany podepíšou zjišťovací protokol.
  4. Zhotovitel vystaví fakturu ve výši podepsaného soupisu.
  5. Investor zaplatí fakturu po odečtení sjednané pozastávky.

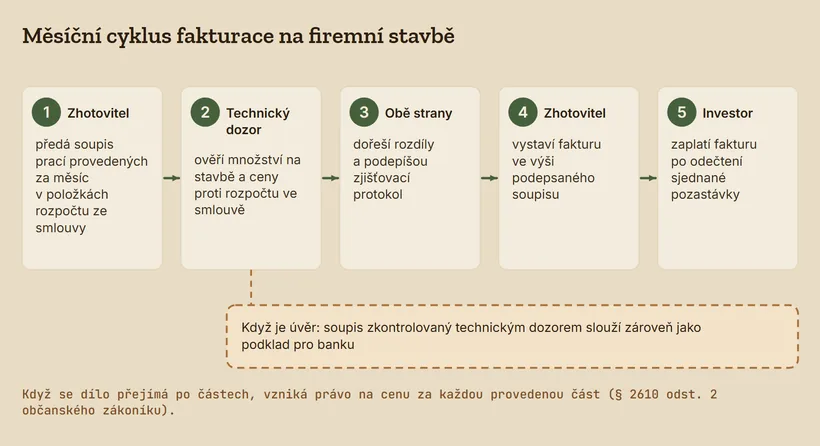

Pět kroků měsíční fakturace: zhotovitel předá soupis prací, technický dozor ověří množství a ceny, obě strany podepíšou zjišťovací protokol, zhotovitel vystaví fakturu, investor zaplatí po odečtení pozastávky. Při úvěru slouží soupis i jako podklad pro banku.
Faktura vychází z podepsaného soupisu provedených prací, platba patří k provedené a zkontrolované práci.

Lhůtu na kontrolu soupisu a splatnost faktury je potřeba ve smlouvě sladit. Když je lhůta na kontrolu kratší, než trvá přeměření na stavbě, investor platí množství, které nikdo neověřil.

Jednotkové ceny porovnávám s ceníky RTS, na rozpočtování staveb mám plnou licenci RTS. Jak se kontroluje soupis proti výkazu výměr a co je zjišťovací protokol, popisuje článek výkaz výměr a soupis prací.

Změnový list: změna se schvaluje před provedením

Změnový list je písemný doklad o změně díla: co se mění, proč, kolik to stojí a jak to posune termín. Zákon ho nezná, je to smluvní nástroj. Smluvní postup změn určuje, kdo změnu navrhne, kdo ji ocení a kdo ji podepíše dřív, než se začne stavět.

Co smí zhotovitel účtovat navíc, záleží na tom, jak je ve smlouvě sjednaná cena:

  • Pevná cena nebo cena odkazem na rozpočet, který je součástí smlouvy: žádná strana nemůže žádat změnu jen proto, že dílo stálo jiné úsilí nebo náklady (§ 2620). Výjimku dává jen zcela mimořádná nepředvídatelná okolnost a rozhoduje o ní soud.
  • Cena podle rozpočtu: zhotovitel nesmí žádat zvýšení ani při překročení rozpočtu. Když zaručil jeho úplnost, nesmí žádat zvýšení ani za další práce potřebné k dokončení (§ 2621).
  • Rozpočet s výhradou: zhotovitel smí žádat zvýšení, ale překročení musí oznámit bez zbytečného odkladu, jinak nárok zaniká. Když požaduje zvýšení o víc než 10 %, smí objednatel od smlouvy odstoupit (§ 2622).
  • Skrytá překážka v místě stavby: zhotovitel ji bez zbytečného odkladu oznámí a navrhne změnu díla. Bez dohody v přiměřené lhůtě smí kterákoli strana odstoupit (§ 2627).

Změnový list má obsahovat popis změny, důvod a kdo ji vyvolal, položky víceprací i méněprací, ocenění z jednotkových cen smlouvy, dopad na termín a podpisy osob, které k tomu smlouva zmocnila. Méněpráce se odečítají ve stejném dokladu jako vícepráce. Kdy je záměna materiálu skutečně rovnocenná, rozebírá článek o záměně za rovnocenný materiál.

Vícepráce se zapisují i do stavebního deníku (příloha č. 12 vyhlášky č. 131/2024 Sb.). Zápis je doklad o tom, co se stalo. Rozsudky, ve kterých o penězích rozhodl zápis v deníku, rozebírá článek o deníku ve sporech o vícepráce a pokuty. Změnu ceny a termínu řeší změnový list nebo dodatek podepsaný podle smlouvy.

Pro veřejné zakázky platí zákonné limity změn (§ 222 zákona č. 134/2016 Sb.). Firmy, která staví ze soukromých peněz, se netýkají, mez jí dává jen vlastní smlouva. Co platí pro vícepráce provedené bez dodatku, rozebírá článek vícepráce a méněpráce.

Kontrolní den, když na stavbě pracuje několik firem

Kontrolní den je pravidelná schůzka investora, zhotovitele a dozoru na stavbě, ze které vzniká zápis. Zákon ho nepředepisuje, četnost a účastníky určí smlouva. Když má investor smlouvu s několika firmami přímo, mění se program: prochází se po zhotovitelích a po rozhraních mezi nimi a každý úkol dostane termín a jméno.

Rozhraní je místo, kde práce jedné firmy navazuje na práci druhé: prostup instalací stropem, napojení vzduchotechniky na fasádu, podlaha nad rozvody. Koordinaci rozhraní zákon nikomu nepřiděluje.

Když investor zadá stavbu po částech, musí ve smlouvách určit, kdo rozhraní koordinuje. Jinak se u téhož detailu každá firma odvolá na tu druhou.

S generálním zhotovitelem je to jednodušší. Své poddodavatele vede on (§ 2589 občanského zákoníku) a poddodavatel odpovídá za vadu stavby společně a nerozdílně se zhotovitelem (§ 2630 odst. 1). Investor jedná s jedním partnerem.

Program kontrolního dne s několika firmami:

  • plnění úkolů z minulého zápisu
  • postup proti harmonogramu po jednotlivých zhotovitelích
  • rozhraní a návaznosti na příští období
  • kontroly před zakrytím a jejich termíny
  • rozpracované změnové listy
  • bezpečnost práce, pokud je určen koordinátor BOZP
  • nové úkoly s termínem a odpovědnou osobou

Co psát do zápisu a jak formulovat úkoly, aby se daly vymáhat, je v článku kontrolní dny na stavbě. Co má investor dostávat, když na stavbě není, popisuje článek o řízení stavby na dálku.

Co na firemní stavbě kontroluje technický dozor

Technický dozor na firemní stavbě kontroluje tři věci. Jestli se staví podle dokumentace a technických požadavků. Jestli investor platí jen za provedenou a správně oceněnou práci. A jestli se dodržuje smlouva, tedy milníky, změny a převzetí. Tabulka ukazuje, kdy se co kontroluje, čím se to dokládá a co k tomu patří do smlouvy.

KdyCoDokladCo do smlouvy
Před výběrem zhotoviteledokumentace pro provádění, soupis prací a výkaz výměr, rozdělení zakázekslepý rozpočetslepý rozpočet jako příloha smlouvy
Před podpisem smlouvycena, harmonogram s milníky, kontroly, platby, změny, podpisová oprávněnínávrh smlouvy s přílohamibody ze seznamu výše
Před zahájenímurčený koordinátor BOZP, oznámení inspektorátu práce, oznámení zahájení stavebnímu úřadu, štítek na stavběpísemné určení koordinátora, doručenkypovinnost zhotovitelů dodržovat plán BOZP
Předání staveništěstav staveniště, přípojky, vytyčeníprotokol o předánítermín předání
Průběžněkontrolní denzápis, stavební deníkčetnost a účastníci
Před zakrytímkonstrukce, které se zakryjípozvánka, fotografie, zápis v deníkuseznam kontrol a lhůta pozvání
Měsíčněsoupis provedených prací, postup proti harmonogramuzjišťovací protokollhůta na kontrolu soupisu
Při změnězměna před provedenímzměnový list s oceněnímpostup změn
Převzetí částipřevzatá část, vady a nedodělkypředávací protokol s výhradamipřevzetí po částech
Před užívánímdoklady ke kolaudaci, zkoušky a měření, předčasné užíváníprotokoly zkoušeksouhlas s předčasným užíváním
Předání stavbydoklady, dokumentace, stavební deníkpředávací protokolforma deníku, dokumentace skutečného provedení

Dokumentaci skutečného provedení stavební zákon ke kolaudaci nevyžaduje, k žádosti se přikládá dokumentace s vyznačenými odchylkami (§ 232 odst. 2). Pro provoz budovy a pozdější úpravy je ale užitečná, proto ji stojí za to sjednat se zhotovitelem ve smlouvě.

Mezi stavbami, které jsem dozoroval, jsou vedle rodinných domů i novostavba administrativní budovy, vestavby kanceláří, rekonstrukce bytových domů a rekonstrukce objektu pro obec Přibyslavice. Seznam je na mapě realizací.

Převzetí po částech, předčasné užívání a kolaudace

Když firma potřebuje užívat část budovy dřív, než je hotová celá, má dvě cesty: kolaudaci samostatně užívatelné části (§ 235 odst. 5) a předčasné užívání (§ 236). Předčasné užívání u stavby od zhotovitele potřebuje jeho souhlas. Zkušební provoz je jiný postup, ověřuje funkčnost už dokončené stavby (§ 237). Žádná z cest nenahrazuje převzetí díla od zhotovitele.

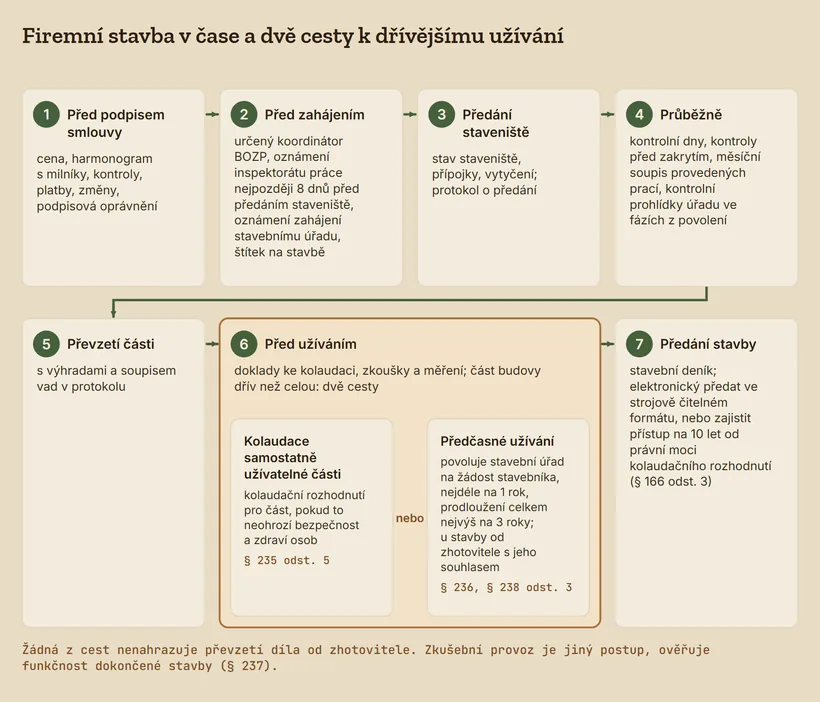

Sedm hlavních fází firemní stavby od podpisu smlouvy po předání stavby. Ve fázi před užíváním dvě cesty: kolaudace samostatně užívatelné části, nebo předčasné užívání nejdéle na 1 rok s prodloužením celkem nejvýš na 3 roky, u stavby od zhotovitele s jeho souhlasem.
K dřívějšímu užívání části budovy vedou dvě cesty. Žádná z nich nenahrazuje převzetí díla od zhotovitele.

Převzetí

Převzetí je krok mezi investorem a zhotovitelem, kolaudace je krok u stavebního úřadu. Investor přebírá s výhradami, nebo bez nich. Když převezme bez výhrad, soud mu nepřizná právo ze zjevné vady, pokud zhotovitel namítne, že ji investor uplatnil pozdě (§ 2605 odst. 2).

Převzetí přitom investor nesmí odmítnout kvůli ojedinělým drobným vadám, které nebrání užívání (§ 2628).

Když provoz na budovu čeká, je převzetí pod časovým tlakem. Postup je převzít s výhradami a soupisem vad v protokolu, nebo požádat o předčasné užívání.

Předčasné užívání a kolaudace části

Předčasné užívání povoluje stavební úřad na žádost stavebníka na dobu nejdéle jednoho roku (§ 236 odst. 1). Na žádost ji může před uplynutím prodloužit, i opakovaně, celkem nejvýš na 3 roky (§ 238 odst. 3). U stavby, kterou provádí zhotovitel, se k žádosti přikládá dohoda se zhotovitelem s jeho souhlasem (§ 236 odst. 3). Souhlas je proto lepší mít ve smlouvě o dílo předem než ho vyjednávat ve chvíli, kdy provoz čeká.

Úřad může vydat kolaudační rozhodnutí i pro samostatně užívatelnou část stavby, pokud to neohrozí bezpečnost a zdraví osob (§ 235 odst. 5). Zkušební provoz ověřuje funkčnost dokončené stavby, typicky technologie. Úřad ho povolí na žádost stavebníka, nebo ho nařídí (§ 237). Předčasné užívání ani zkušební provoz kolaudaci nenahrazují.

Kolaudace

Stavbu, která vyžaduje povolení, lze užívat jen na základě kolaudačního rozhodnutí (§ 230 odst. 1). Výjimkou jsou jednoduché stavby mimo stavby pro bydlení a rodinnou rekreaci. Ty se po dokončení jen oznámí stavebnímu úřadu (§ 230 odst. 2 a 3).

K žádosti o kolaudaci se přikládá mimo jiné dokumentace s vyznačenými nepodstatnými odchylkami, vyhodnocení zkoušek a měření, vyhodnocení zkušebního provozu a průkaz energetické náročnosti budovy, je-li vyžadován (§ 232). Protokoly zkoušek proto patří k převzetí každé části, ne až ke konci stavby.

Podrobný postup a poplatky jsou v článku kolaudace rodinného domu, § 230 až 238 platí stejně pro firemní stavbu.

Po dokončení předá zhotovitel investorovi stavební deník. Elektronický deník buď předá ve strojově čitelném formátu, nebo zajistí přístup na 10 let od právní moci kolaudačního rozhodnutí (§ 166 odst. 3). Stavebník, který není vlastníkem stavby, předá doklady vlastníkovi (§ 161 odst. 1).

Kdo odpovídá za vadu, kterou dozor přehlédne

Za vadu stavby je se zhotovitelem společně a nerozdílně zavázán i ten, kdo prováděl dozor nad stavbou, v rozsahu toho, co sám dodal. Zprostí se, jen když prokáže, že vadu nezpůsobilo selhání dozoru (§ 2630 odst. 1 občanského zákoníku). Technický dozor stavebníka proto potřebuje doklady o tom, co, kdy a jak kontroloval.

Platí to i opačně. Zhotovitel se odpovědnosti zprostí, když prokáže, že vadu způsobilo jen selhání dozoru, kterého zvolil objednatel (§ 2630 odst. 2). Když rozsah dozoru nikde nestojí, může se zhotovitel ve sporu bránit tím, že kontrola měla vadu zachytit.

Proto patří rozsah dozoru do smlouvy: které konstrukce kontroluje, v jaké fázi, jakou metodou a jak to dokládá. Fotografie, zápis v deníku a protokol z každé kontroly jsou doklad pro obě strany.

Co dozor zahrnuje, popisuje stránka služby technického dozoru.

Kdy firma externí technický dozor nepotřebuje

Externí technický dozor firma nepotřebuje, když má vlastního technika se stavební praxí, který může být na stavbě v termínech kontrol a rozumí rozpočtu. Nepotřebuje ho ani u drobné stavby bez povolení s jedním zhotovitelem a pevnou cenou. Tam stačí jednorázová kontrola smlouvy a převzetí.

Dozor jen na kontroly konstrukcí, bez kontroly fakturace, obstojí u zakázky na klíč s pevnou cenou, když si firma fakturaci hlídá sama.

Plný rozsah s kontrolou soupisů a změn má smysl u ceny podle rozpočtu, u více zhotovitelů a u úvěru s čerpáním po milnících. Oba rozsahy srovnává článek jen kontroly, nebo i administrativa.

Chyby v nastavení firemní stavby a jak je poznat

Chyby v tomto oddílu nevznikají při provádění konstrukcí, ale ve smlouvě a v tom, kdo za investora co podepisuje. Poznají se podle konkrétních příznaků na stavbě nebo ve fakturách dřív, než se z nich stane spor. U každé je uvedeno, jak ji opravit.

  • Platby podle data. Faktura chodí každý měsíc ve stejné výši bez soupisu. Náprava: platba jen proti podepsanému soupisu provedených prací (§ 2610).
  • Změnu podepíše kdokoli. Vícepráce je „odsouhlasená“ zápisem v deníku od vedoucího provozu. Náprava: podpisová oprávnění v příloze smlouvy a změnový list před provedením.
  • Rozdělené zakázky bez koordinace rozhraní. Dvě firmy se u jednoho detailu odvolávají jedna na druhou. Náprava: ve smlouvách určit, kdo rozhraní koordinuje, a procházet je na každém kontrolním dni.
  • Bankovní monitoring místo vlastního dozoru. Zprávy chodí bance a investor z nich nepozná, jestli zhotovitel plní smlouvu o dílo. Náprava: monitoring brát jako kontrolu pro banku, kvalitu a ceny hlídat vlastním dozorem nebo vlastním technikem.
  • Převzetí bez výhrad pod tlakem provozu. Protokol nemá soupis vad. Náprava: převzetí s výhradami, nebo předčasné užívání (§ 2605, § 236).
  • Rozpočet s výhradou přehlédnutý ve smlouvě. Zhotovitel smí žádat zvýšení ceny. Náprava: před podpisem zjistit, jakou cenu smlouva sjednává, a u rozpočtu s výhradou hlídat oznámení překročení a hranici 10 % (§ 2622).
  • Nejasný rozsah dozoru. Smlouva s dozorem říká jen „dozor stavby“. Náprava: rozsah po fázích a metodách písemně (§ 2630).

Časté otázky

Je technický dozor u firemní stavby povinný?

Ze zákona ne, pokud firma staví ze soukromých peněz. Stavební zákon žádá technický dozor stavebníka jen u stavby financované z veřejných prostředků, kterou provádí stavební podnikatel, a tam ho musí vykonávat autorizovaná osoba (§ 161 odst. 2 zákona č. 283/2021 Sb.). U soukromé firemní stavby je dozor rozhodnutí investora a jeho pravomoci určí smlouva.

Kdy musí firma určit koordinátora BOZP?

Když na staveništi budou pracovat zaměstnanci víc než jednoho zhotovitele a stavba podléhá oznámení inspektorátu práce (§ 14 a 15 zákona č. 309/2006 Sb.). Koordinátora určuje zadavatel stavby písemně. Nesmí jím být zhotovitel, jeho zaměstnanec ani stavbyvedoucí. Oznámení o zahájení prací musí inspektorát dostat nejpozději 8 dnů před předáním staveniště.

Čím se liší správce stavby podle FIDIC od technického dozoru?

Správce stavby je role ze smluvních podmínek FIDIC, které se v Česku používají hlavně u dopravních staveb. Jmenuje ho objednatel, certifikuje platby, oceňuje změny a rozhoduje o nárocích zhotovitele podle nezávislého odborného úsudku. Technický dozor stavebníka zastupuje investora a o nárocích zhotovitele rozhodovat nemůže. Když firma uzavře smlouvu podle FIDIC, musí správce stavby jmenovat.

Nahradí bankovní monitoring vlastní technický dozor?

Ne. Bankovní monitoring je podmínka úvěrové smlouvy a pracuje pro banku: ověřuje, že čerpání úvěru odpovídá postavenému. Rozsah určuje smlouva s bankou a zprávy dostává banka. Zájmy investora ze smlouvy o dílo za něj nehájí. Milníky čerpání úvěru je potřeba sladit s milníky harmonogramu ve smlouvě o dílo, jinak se rozejde splatnost faktur a uvolnění peněz.

Musí zhotovitel pozvat investora ke kontrole před zakrytím?

Jen když smlouva kontrolu v dané fázi stanoví. Pak musí zhotovitel investora včas pozvat. Když to neudělá, musí umožnit dodatečnou kontrolu na svůj náklad. Když řádně pozvaný investor nepřijde, smí zhotovitel pokračovat a dodatečnou kontrolu platí investor (§ 2626 občanského zákoníku). Seznam kontrol, formu pozvání a lhůtu je proto potřeba napsat do smlouvy.

Smí firma platit jen za hotovou část stavby?

Ano. Právo na cenu vzniká provedením díla a při přejímání po částech za každou provedenou část (§ 2610 občanského zákoníku). Bez dohody o zálohách smí zhotovitel u díla po částech nebo nákladného díla žádat přiměřenou část ceny průběžně (§ 2611). Ve smlouvě se proto sjednává měsíční platba podle podepsaného soupisu provedených prací a pozastávka.

Může firma budovu užívat před kolaudací?

Jen s povolením stavebního úřadu. Předčasné užívání povolí úřad na žádost stavebníka na dobu nejdéle jednoho roku, prodloužit ji lze celkem nejvýš na 3 roky. U stavby prováděné zhotovitelem se k žádosti přikládá dohoda se zhotovitelem (§ 236 a § 238 odst. 3 zákona č. 283/2021 Sb.). Úřad může také zkolaudovat samostatně užívatelnou část stavby (§ 235 odst. 5). Souhlas zhotovitele s předčasným užíváním je lepší mít ve smlouvě o dílo předem.

Kdo odpovídá za vadu, kterou technický dozor přehlédl?

Kdo prováděl dozor nad stavbou, je se zhotovitelem zavázán společně a nerozdílně v rozsahu toho, co sám dodal, pokud neprokáže, že vadu nezpůsobilo selhání dozoru (§ 2630 odst. 1 občanského zákoníku). Zhotovitel se zprostí, jen když prokáže, že vadu způsobilo výhradně selhání dozoru, kterého zvolil investor. Rozsah dozoru, tedy co, kdy a jak kontroluje, má proto stát ve smlouvě a každá kontrola má být doložená.

Zdroje a normy

  • Zákon č. 283/2021 Sb.: stavební zákon, znění účinné od 11. 6. 2026 (§ 14, 159 až 166, 230 až 238).
  • Zákon č. 89/2012 Sb.: občanský zákoník (§ 2029, 2048, 2050, 2589, 2592, 2605, 2610, 2611, 2620 až 2622, 2626 až 2630).
  • Zákon č. 309/2006 Sb.: zákon o zajištění dalších podmínek bezpečnosti a ochrany zdraví při práci (§ 14 a 15).
  • Vyhláška č. 131/2024 Sb.: vyhláška o dokumentaci staveb, příloha č. 12 (stavební deník).
  • Zákon č. 235/2004 Sb.: zákon o dani z přidané hodnoty (§ 92e).
  • Zákon č. 134/2016 Sb.: zákon o zadávání veřejných zakázek (§ 222).
  • Rowan Legal: Správce stavby, klíčový subjekt standardizovaných FIDIC smluv (11. 10. 2023). rowan.legal
  • Druhy smluvních podmínek FIDIC (21. 9. 2018).

Můžu se přijet podívat

Když tohle na svojí stavbě nechcete hlídat, ozvěte se. Napište mi, co se staví a v jaké je to fázi.

Napsat mi →

Ozvu se obvykle do 24 hodin. První konzultace je nezávazná a zdarma.

Další v tématu: Dozor

Kolik stojí dozor2 min čteníVyplatí se dozor u stavby na klíč?4 min čteníProč nebrat dozor od stavební firmy3 min čtení

Štítky

Dozor Smlouva Zákony

← Zpět na téma Dozor · Celá poradna
